Nieuwbouw

Bekijk de bouwupdate

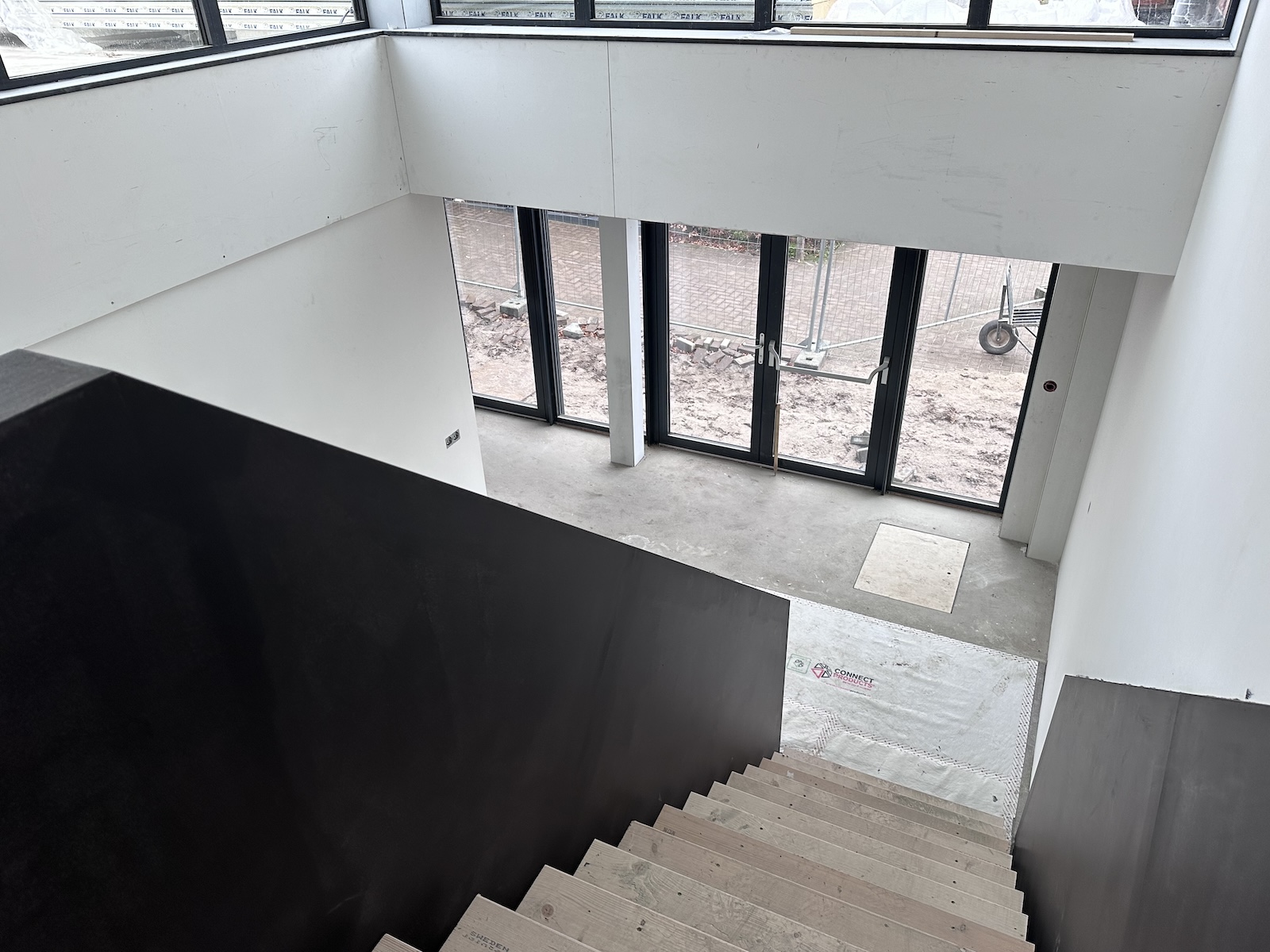

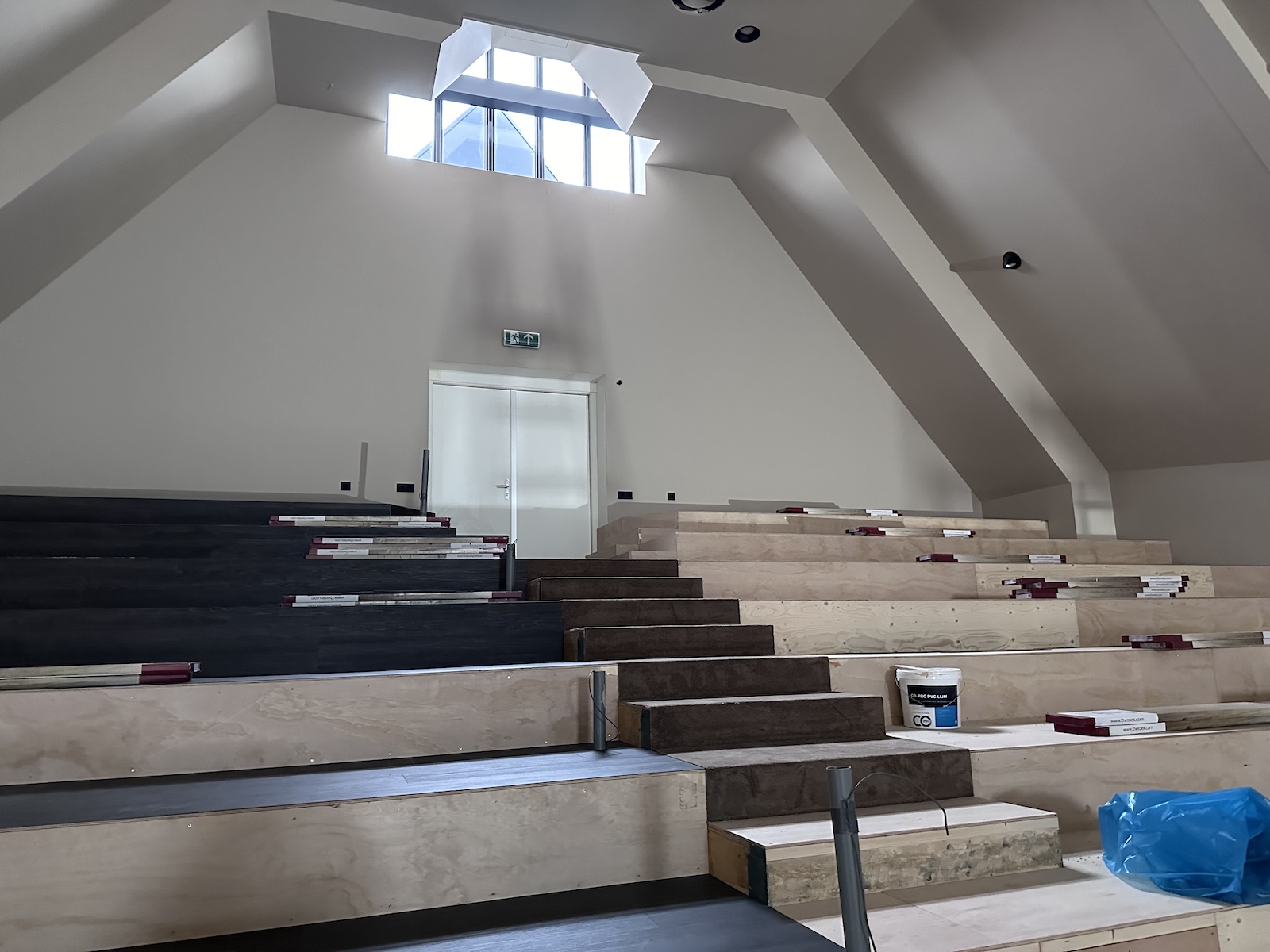

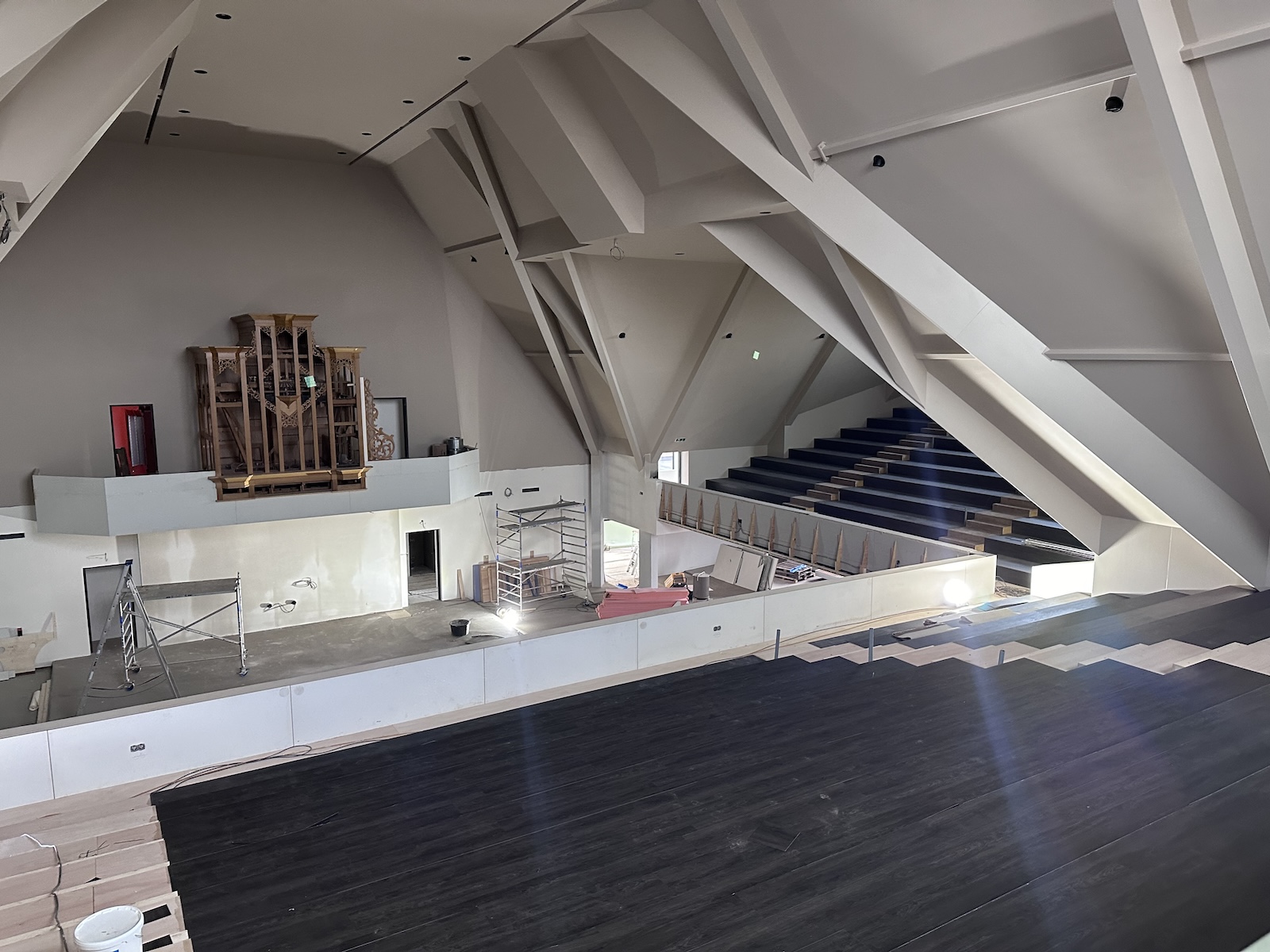

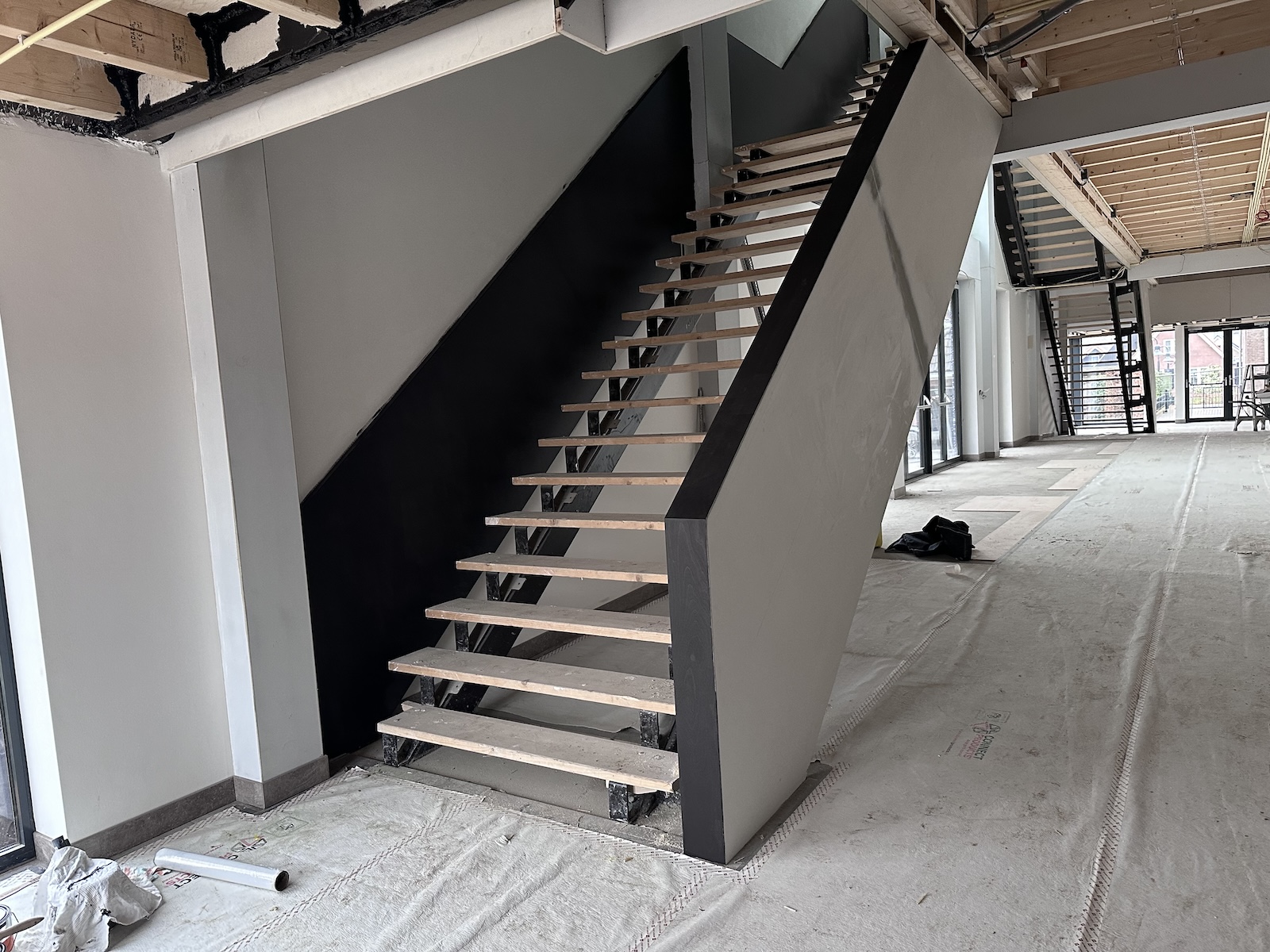

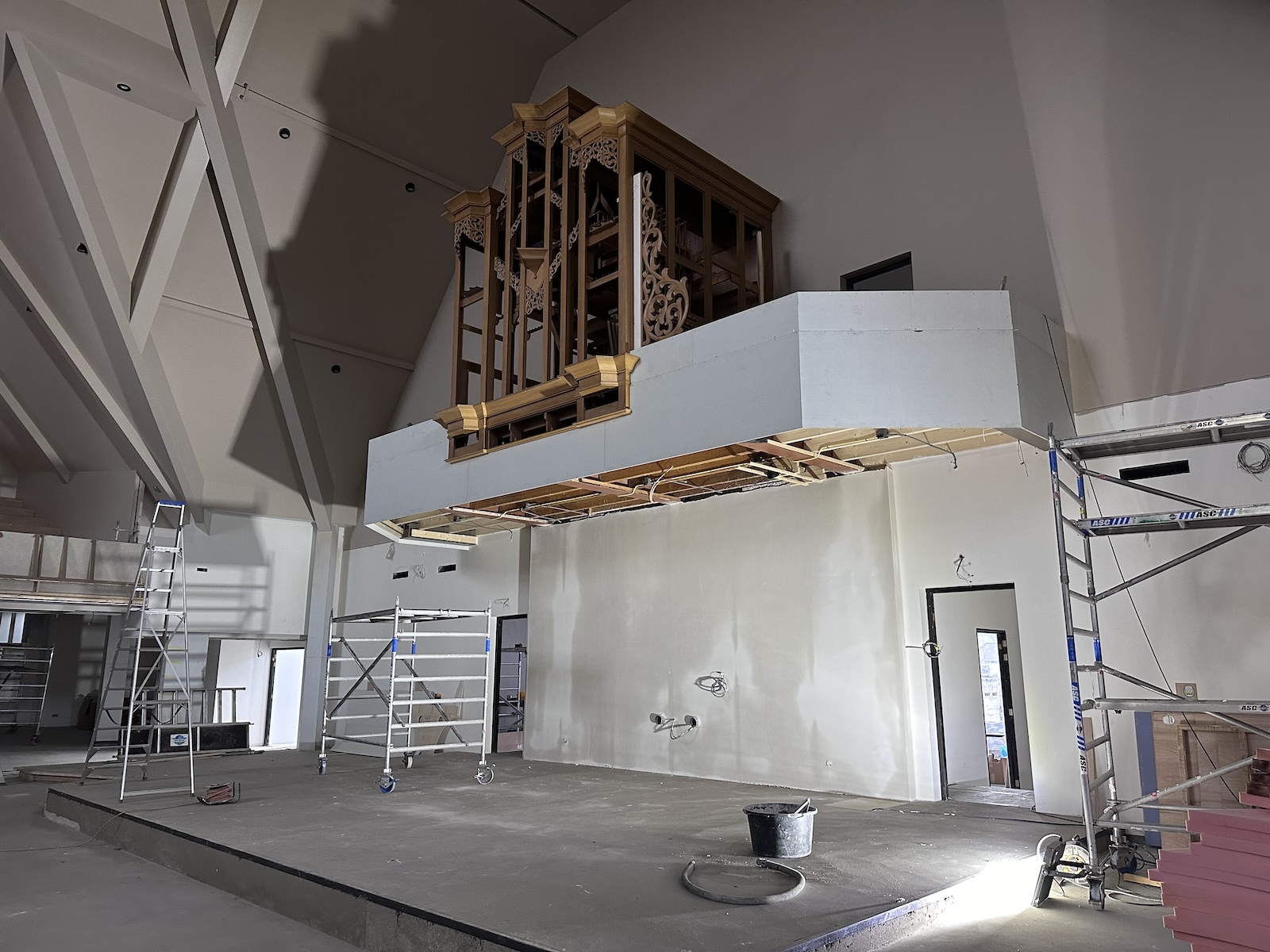

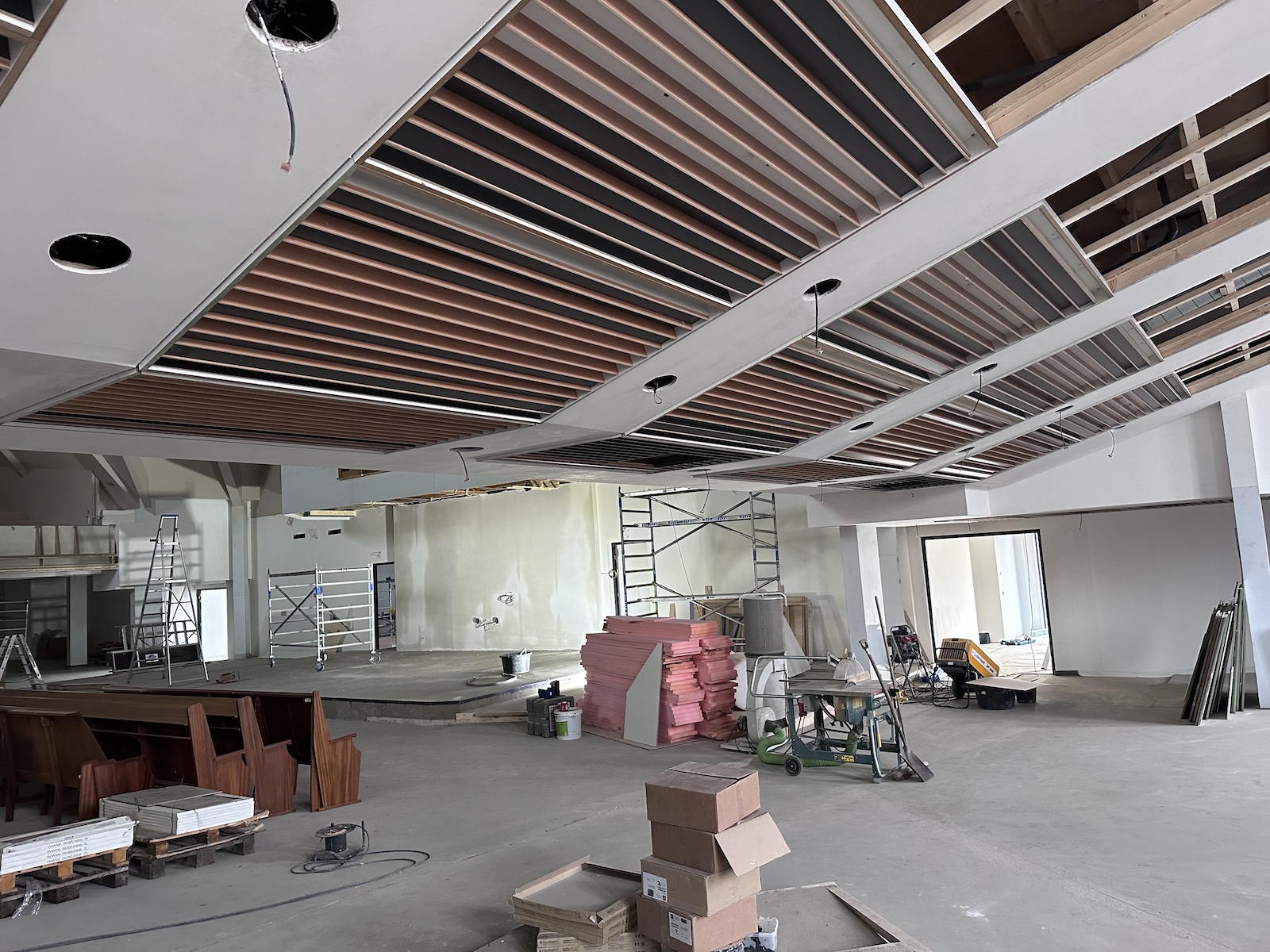

Update 30 maart 2024

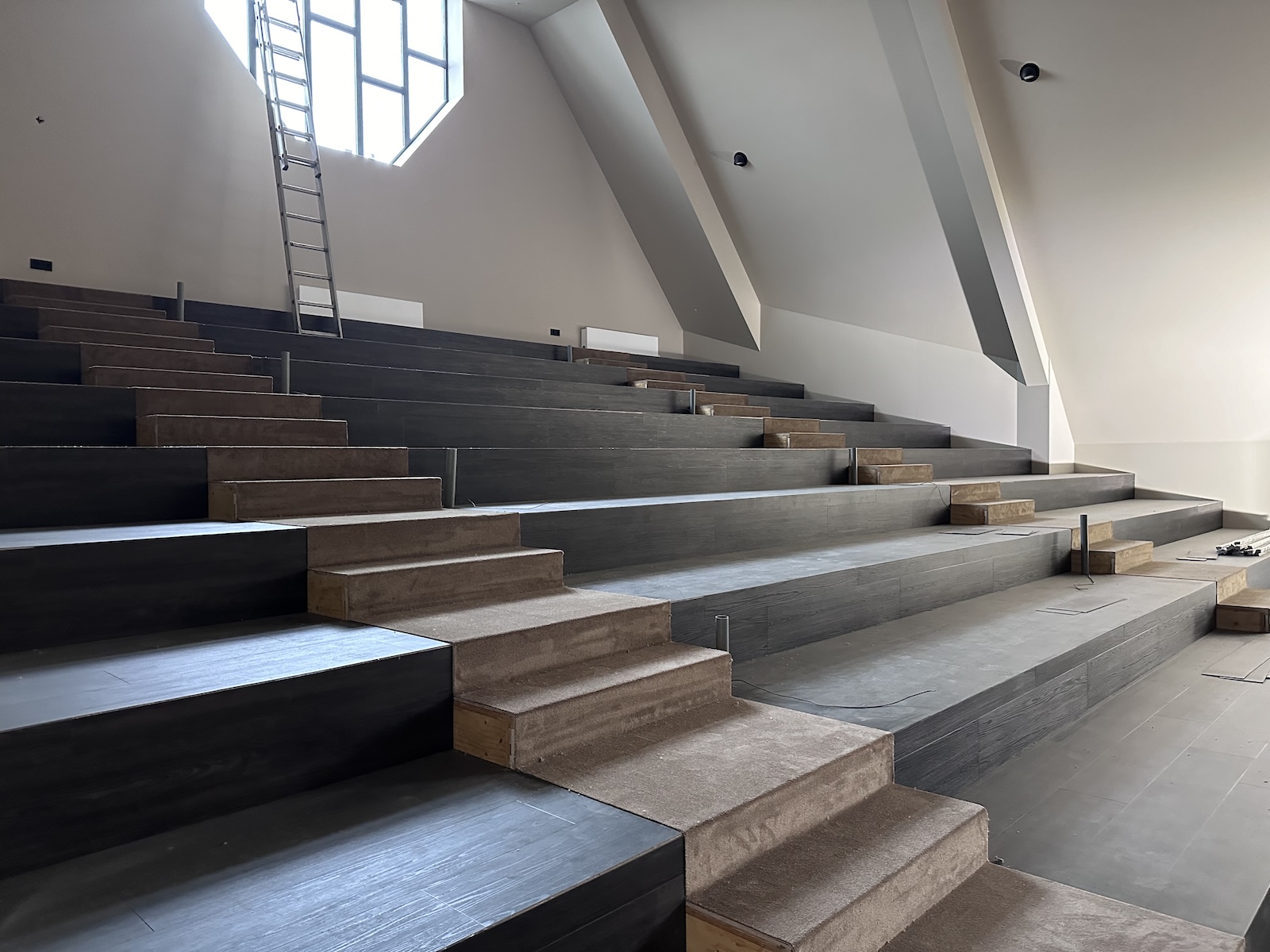

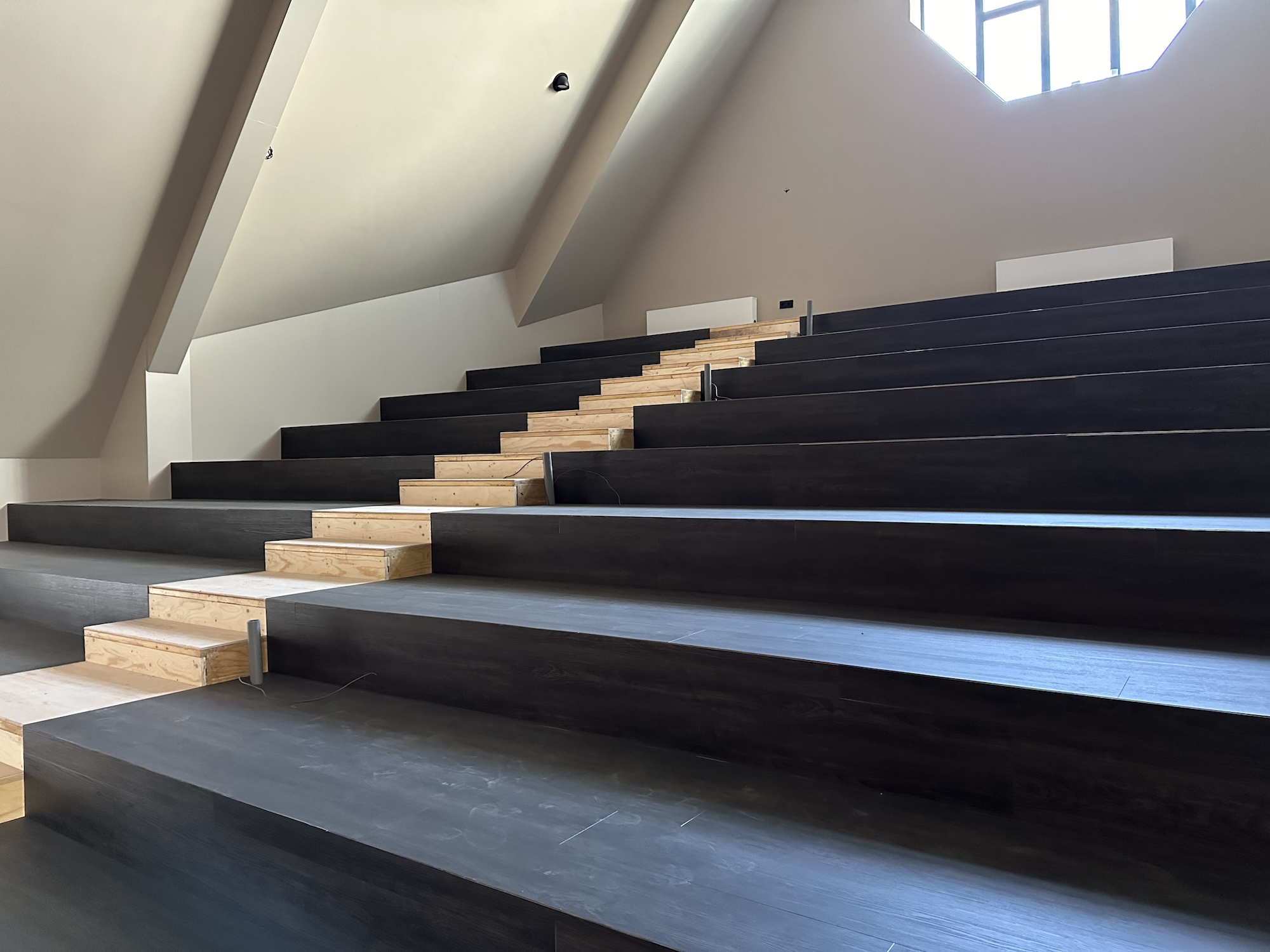

In het kerkgebouw wordt er gewerkt aan de afwerking. De gallerijen zijn voor een groot deel bekleed met pvc en vloerbedekking. Ook aan de afwerking van de trappen en de plafonds onder de gallerijen wordt gewerkt.

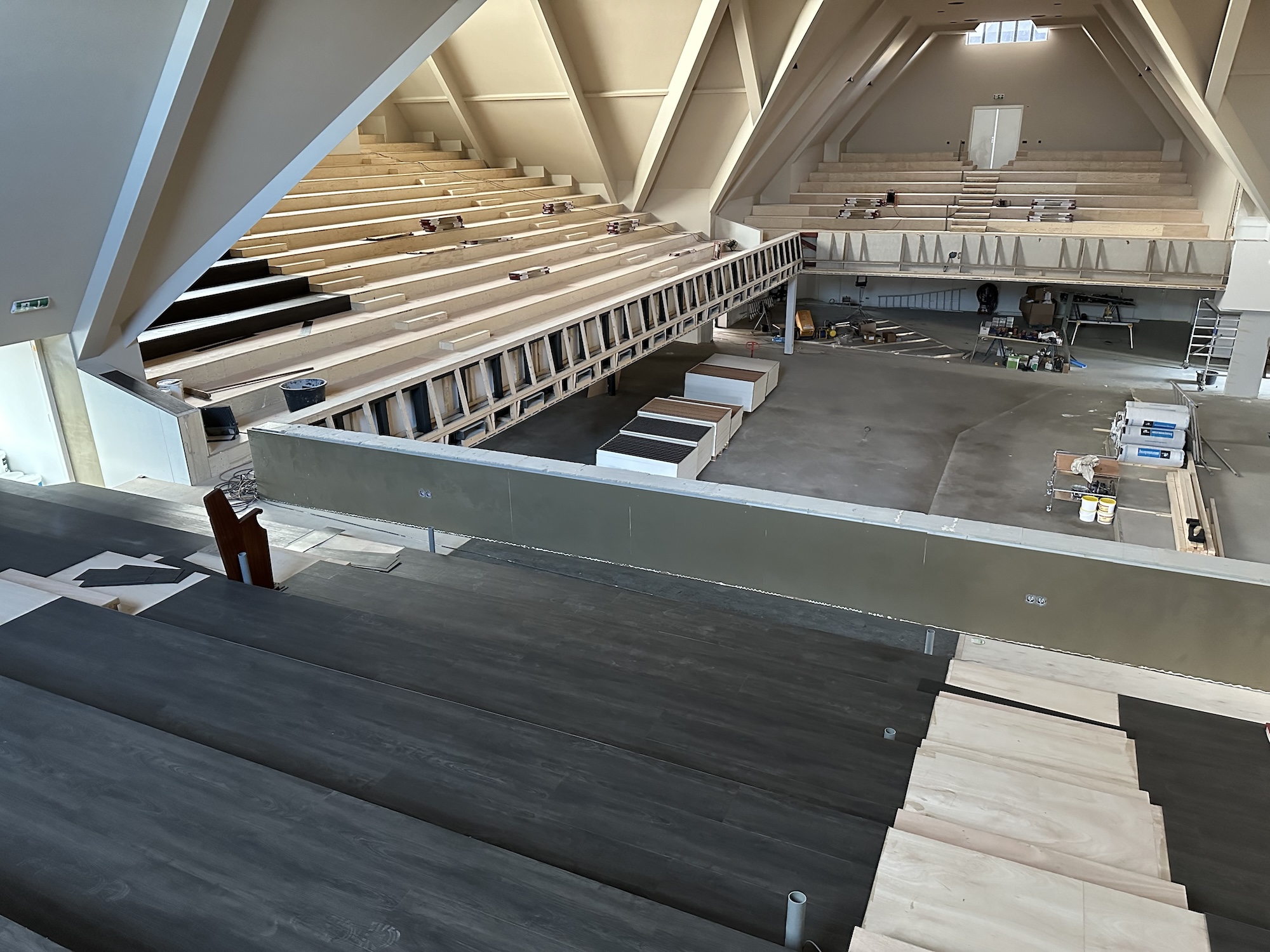

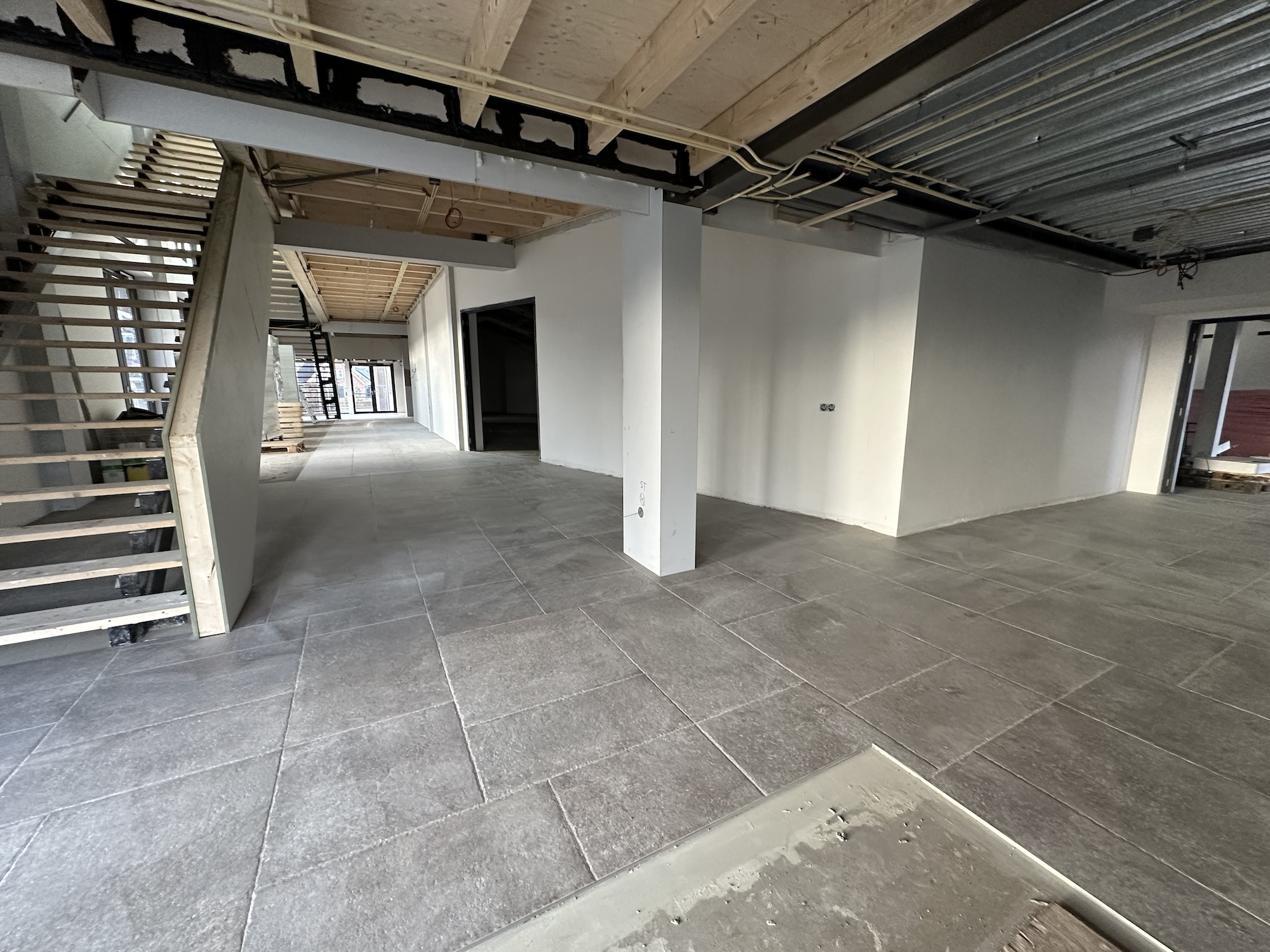

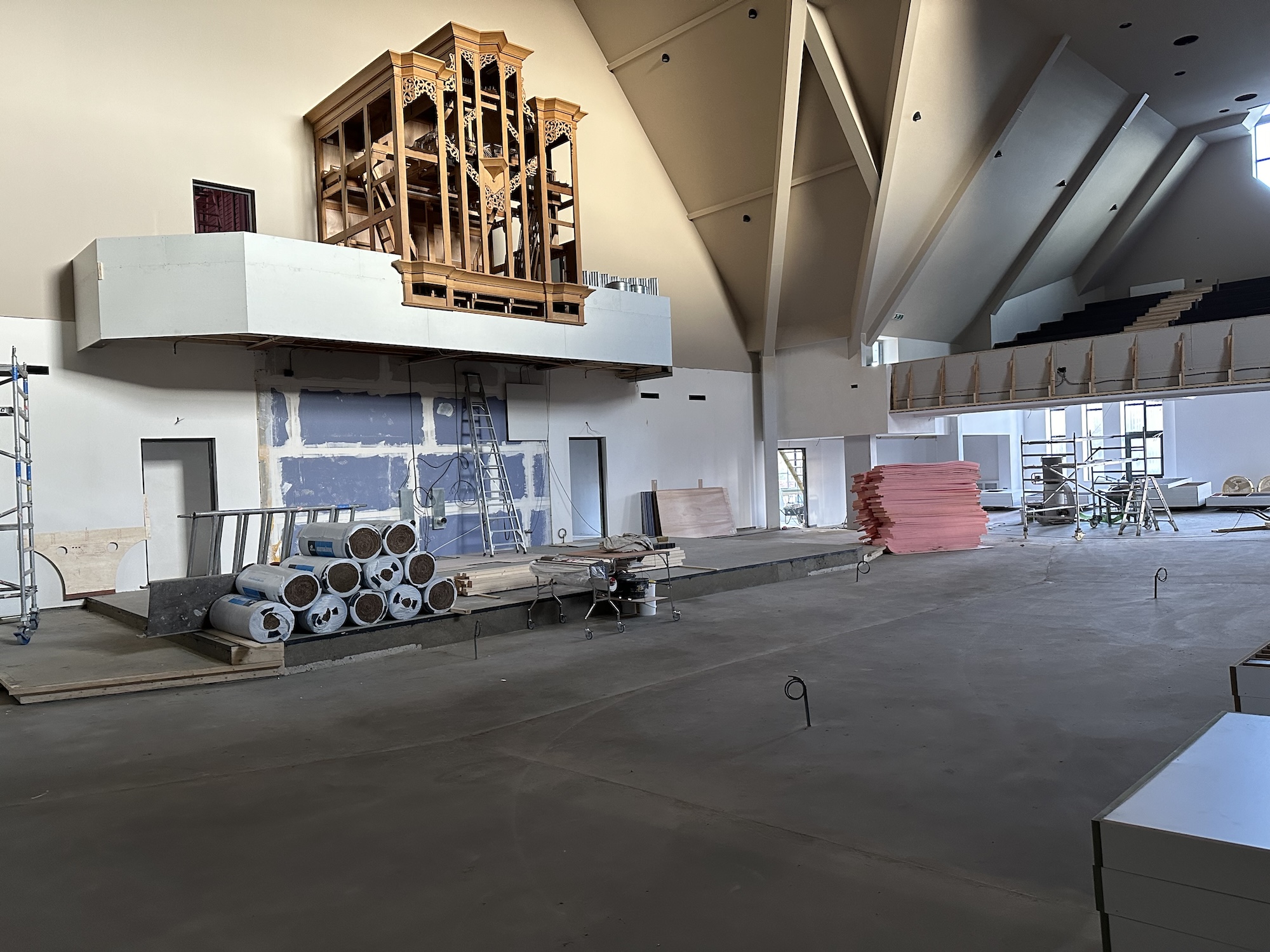

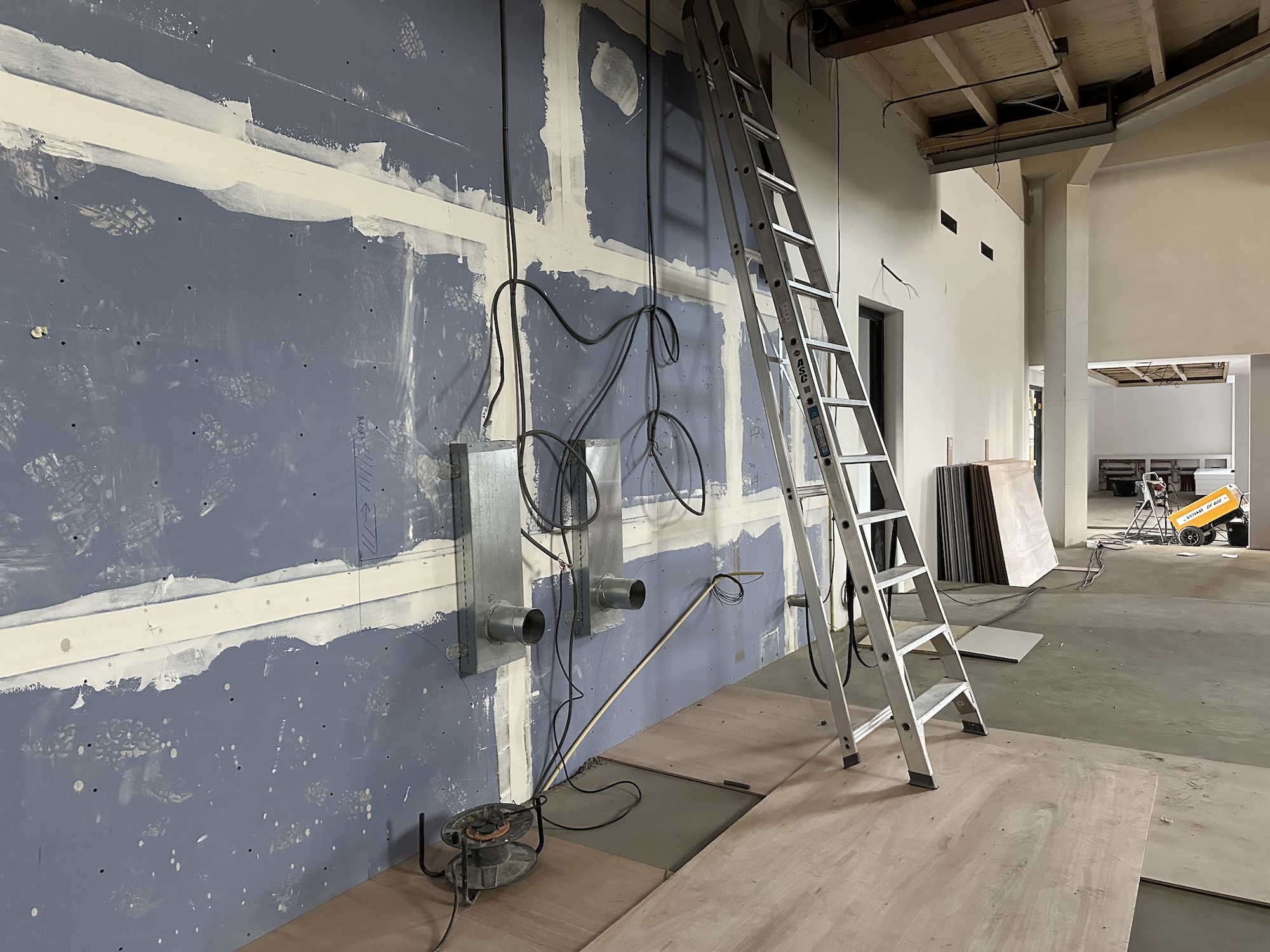

Update 23 maart 2024

Het resterende deel van de kerkzaal is voorzien van cementdekvloer. Daarnaast zijn alle hallen voorzien van tegelvloer en is een deel van de gallerijen voorzien van PVC vloer.

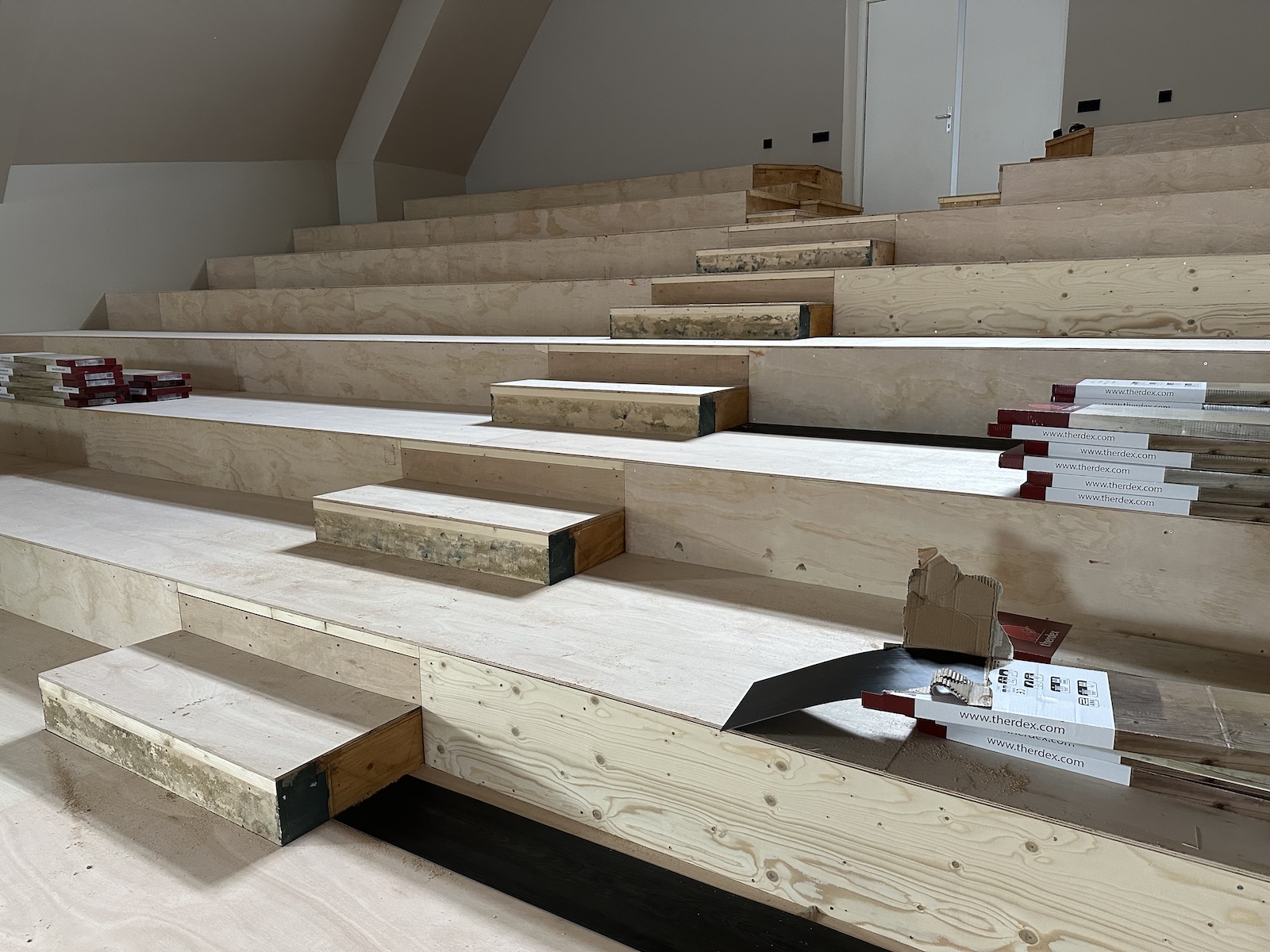

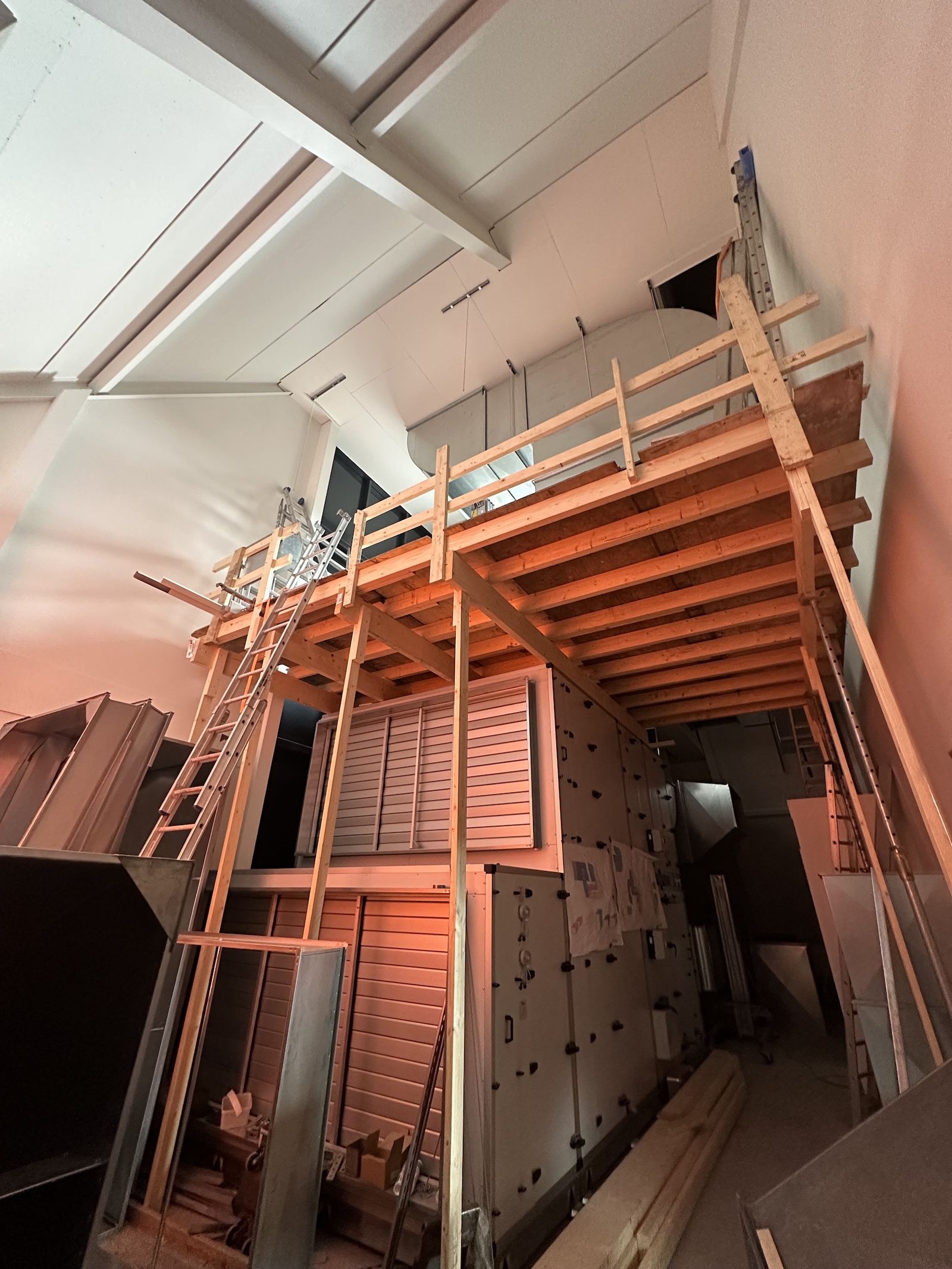

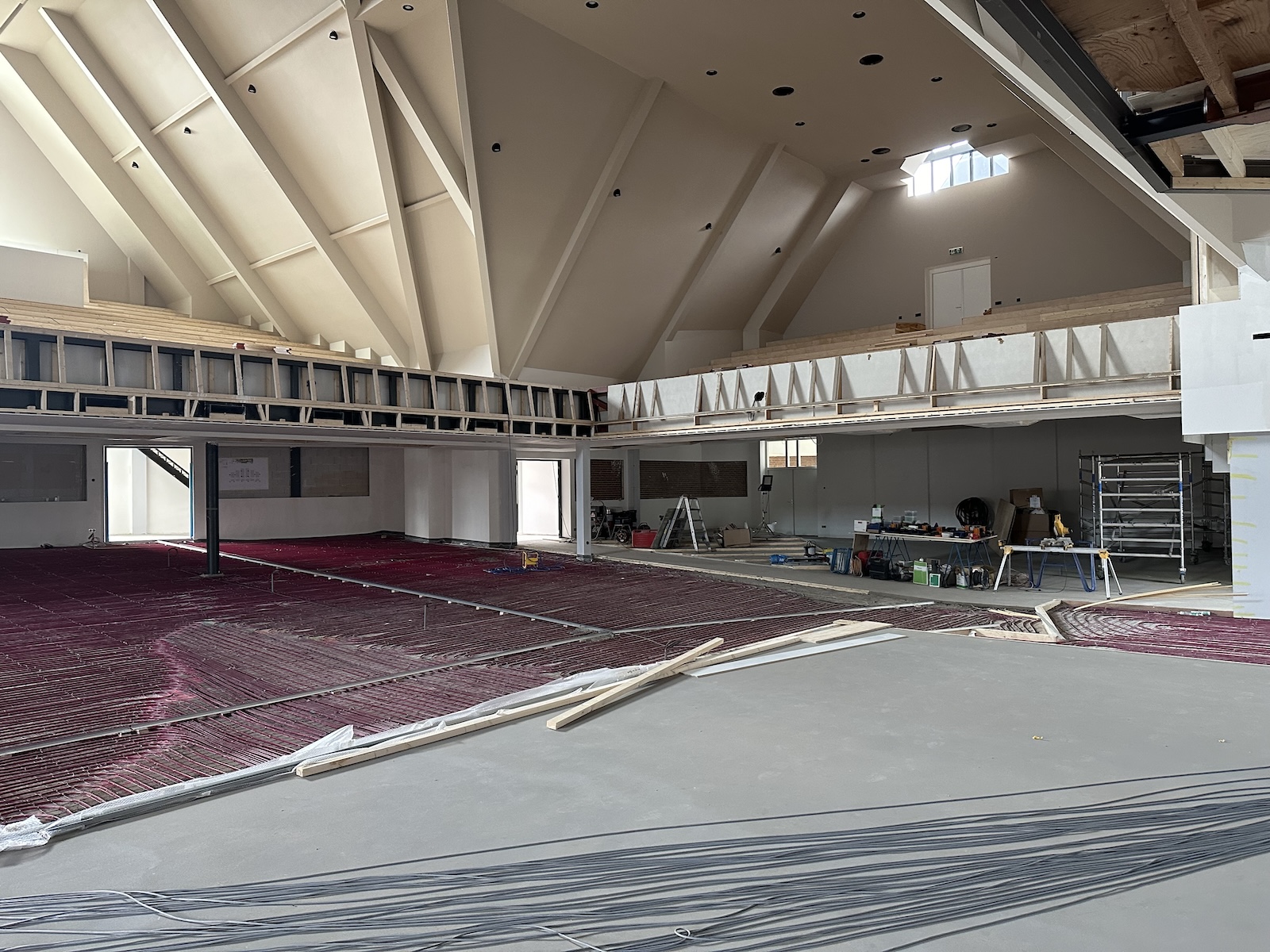

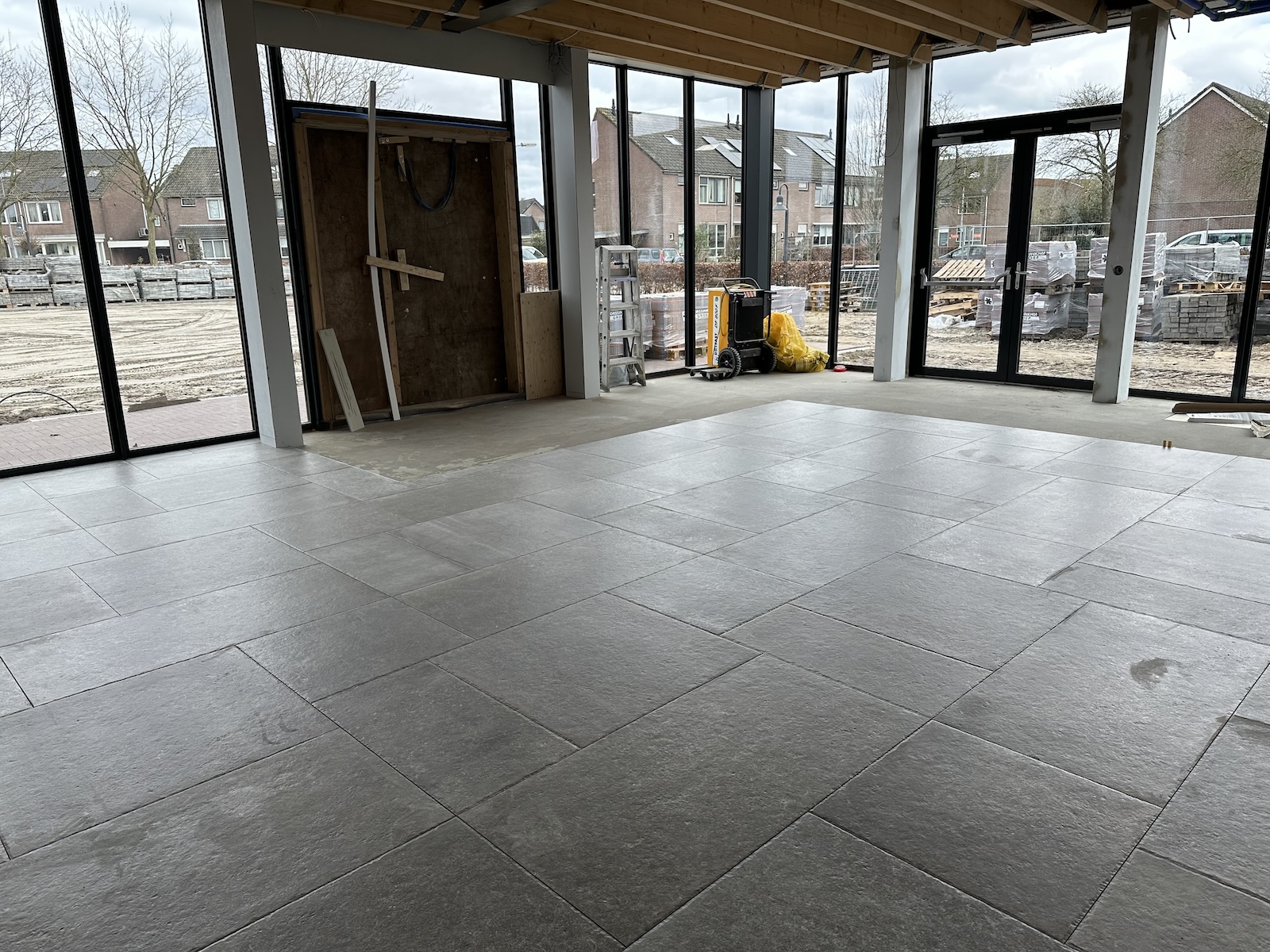

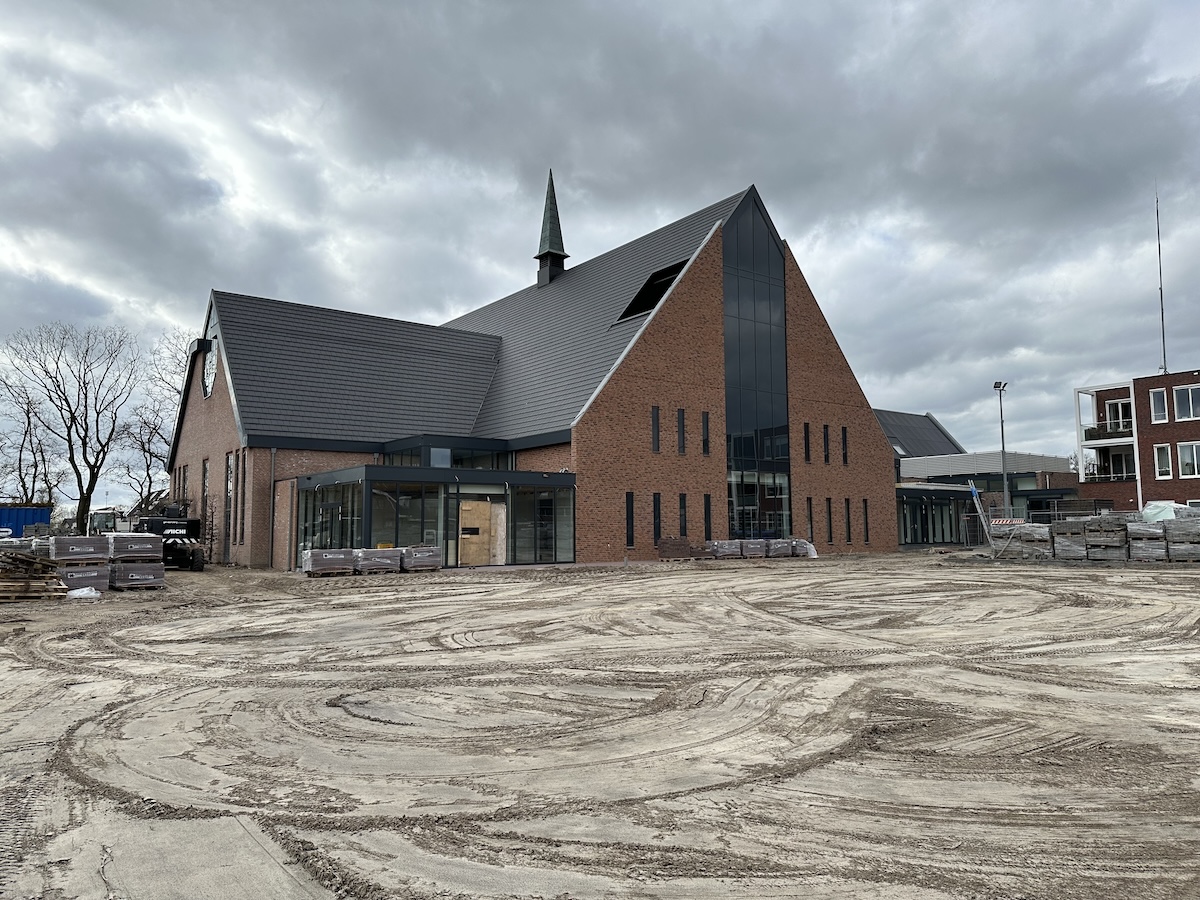

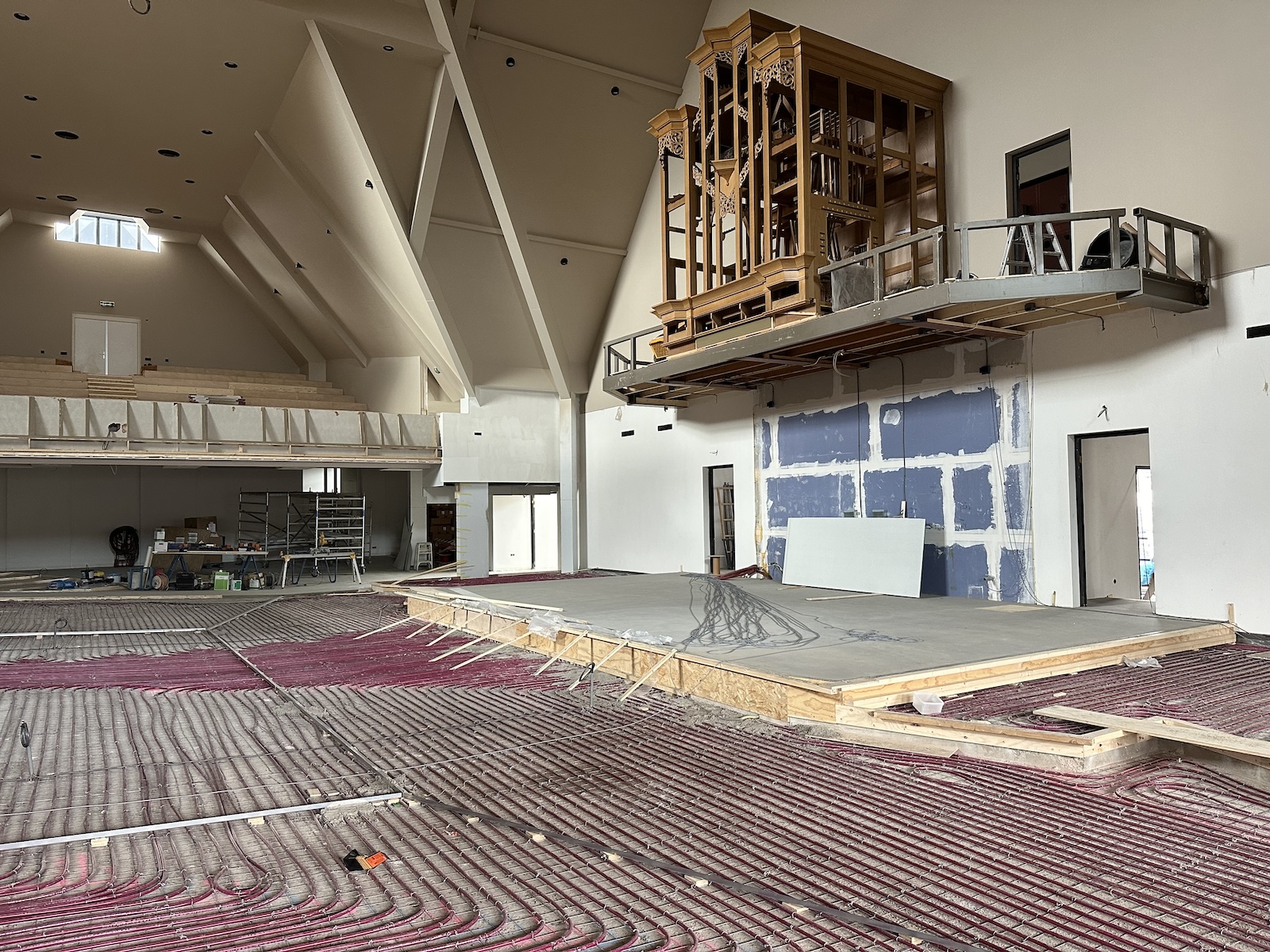

Update 16 maart 2024

Een groot deel van de kerkzaal is voorzien van cementdekvloer. In de komende week wordt het laatste deel gestort. Inmiddels zijn de tegelwerkzaamheden gestart, wordt er komende week gewerkt aan de vloeren op de gallerijen en wordt de buitenruimte ingericht. Ondertussen gaan de werkzaamheden aan de installatie onverminderd door.

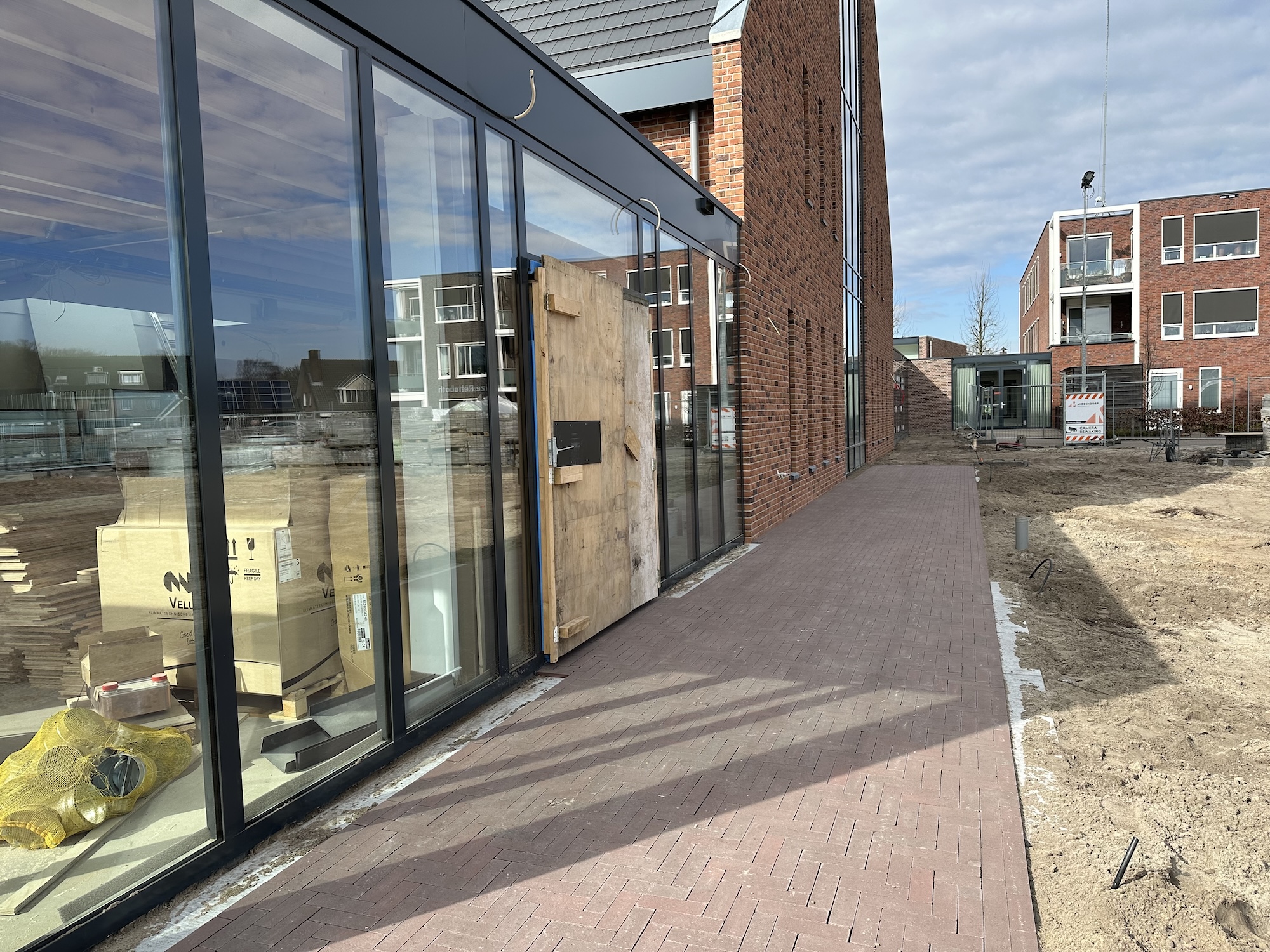

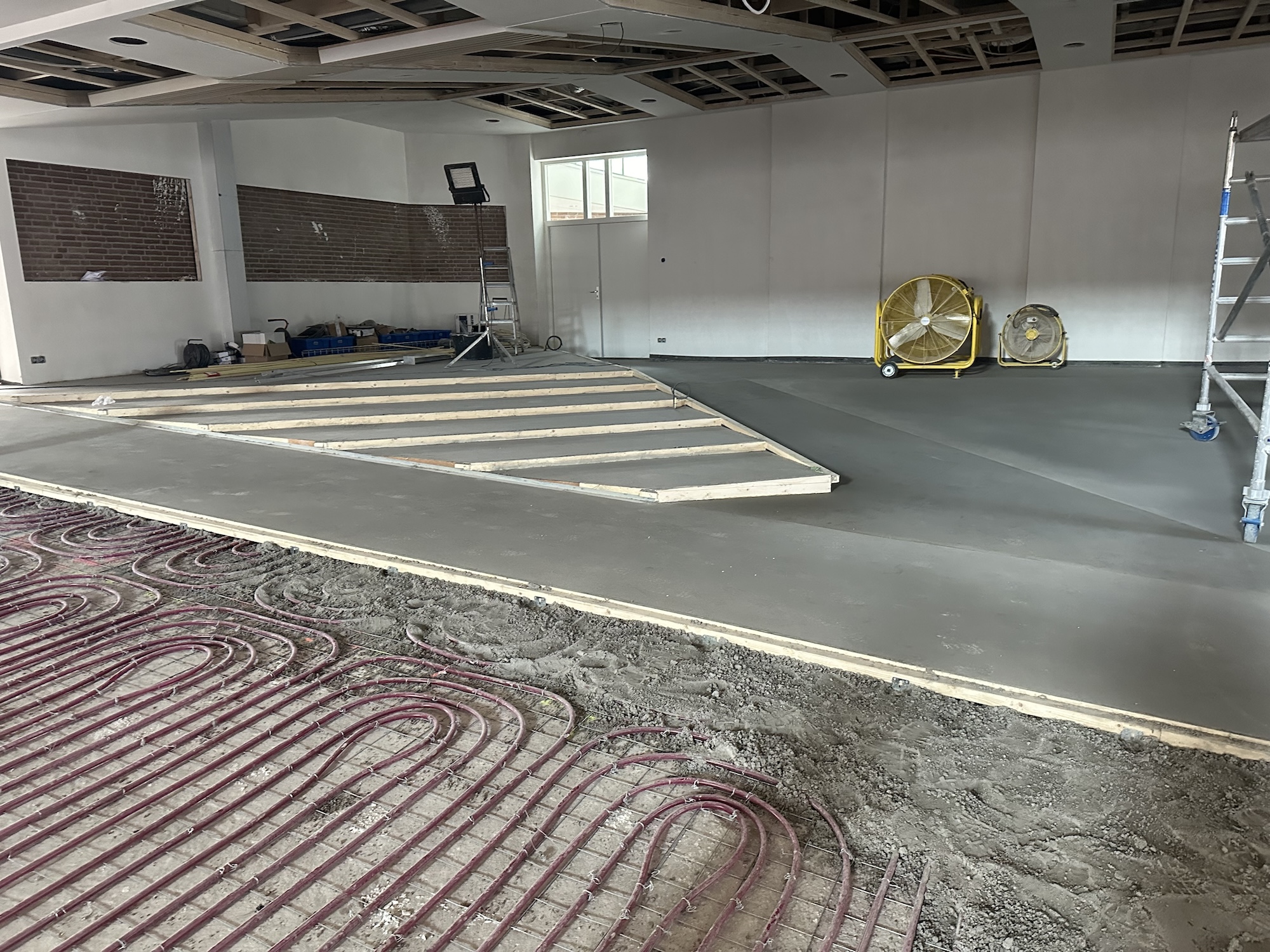

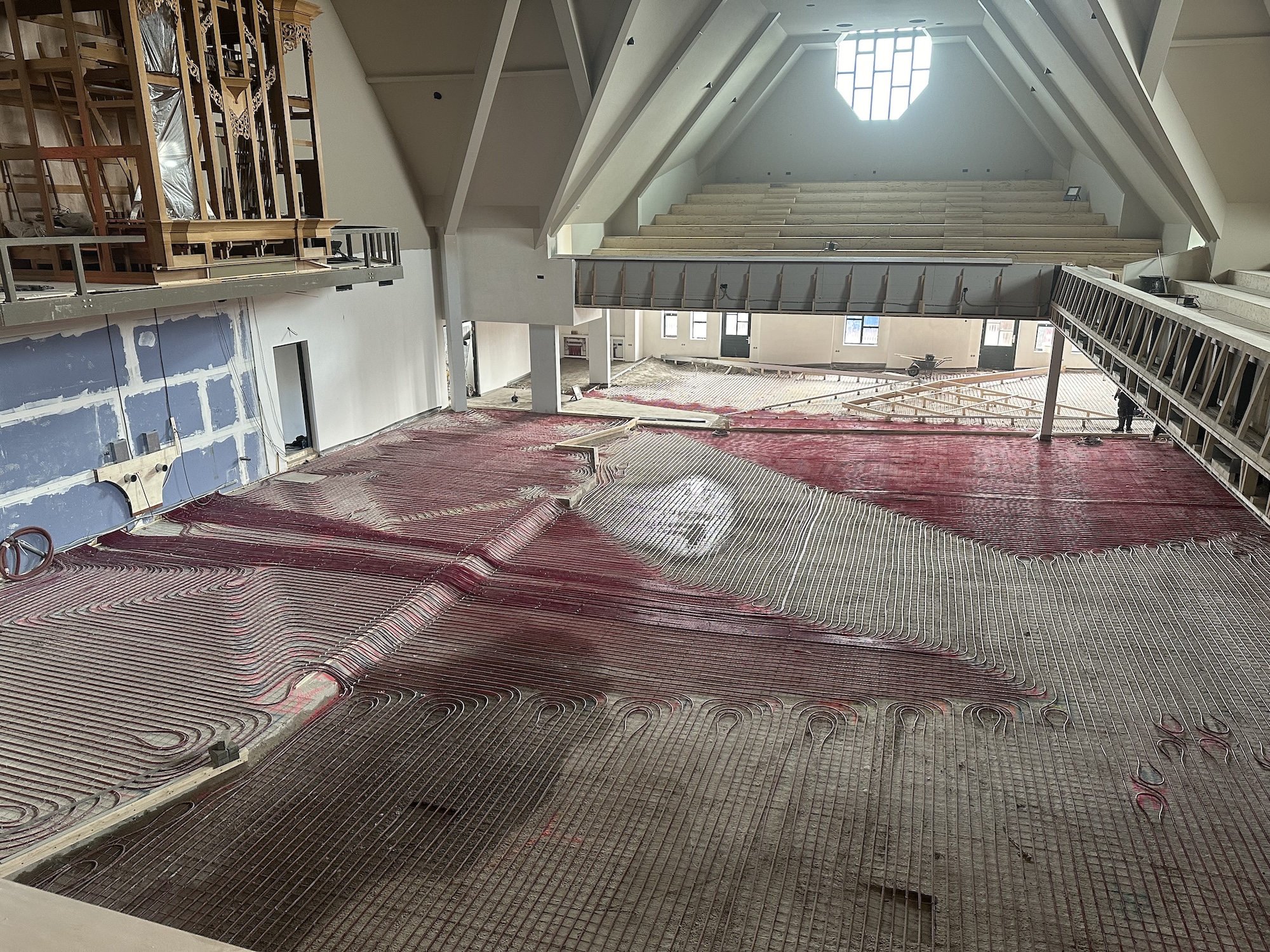

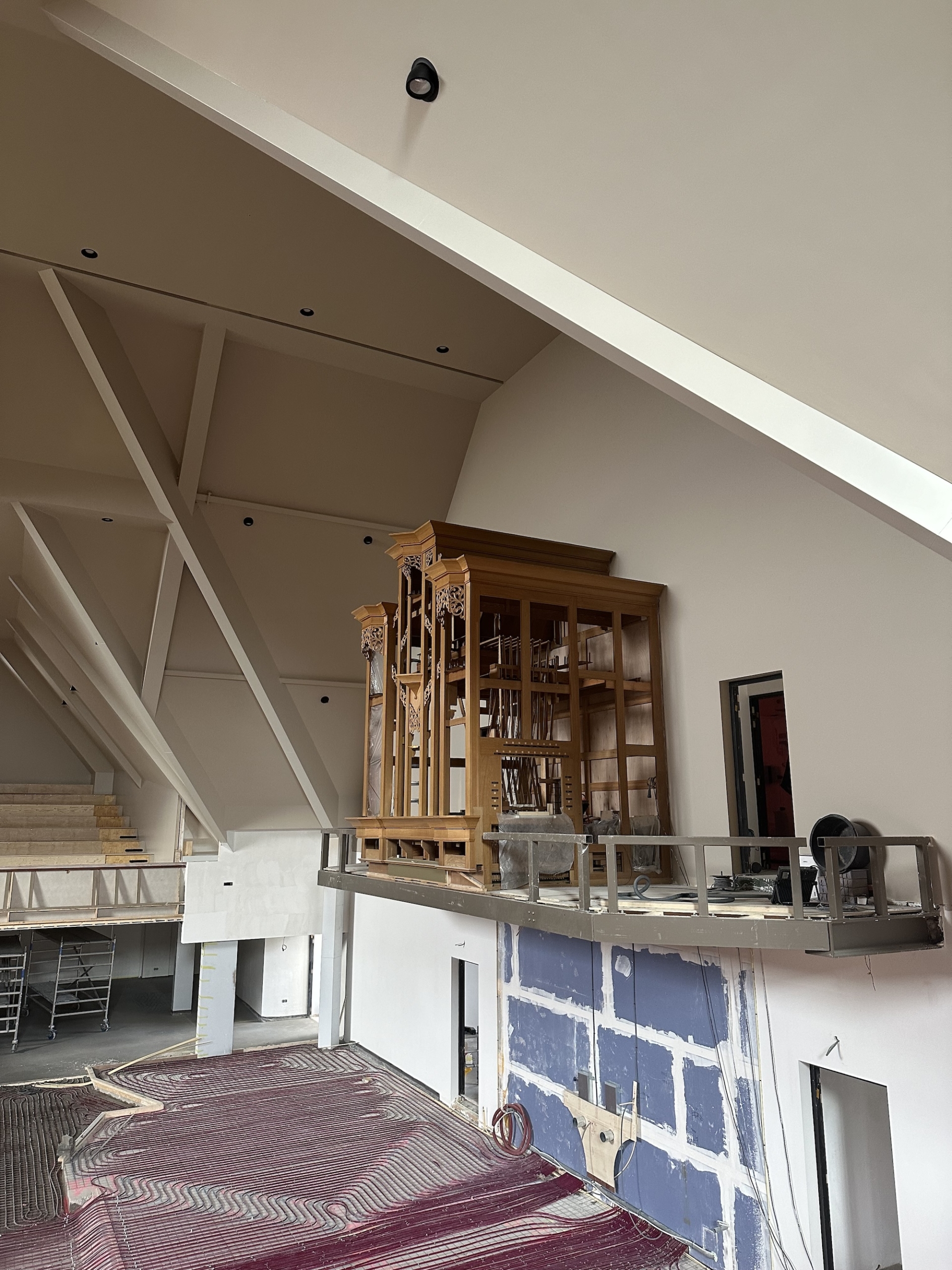

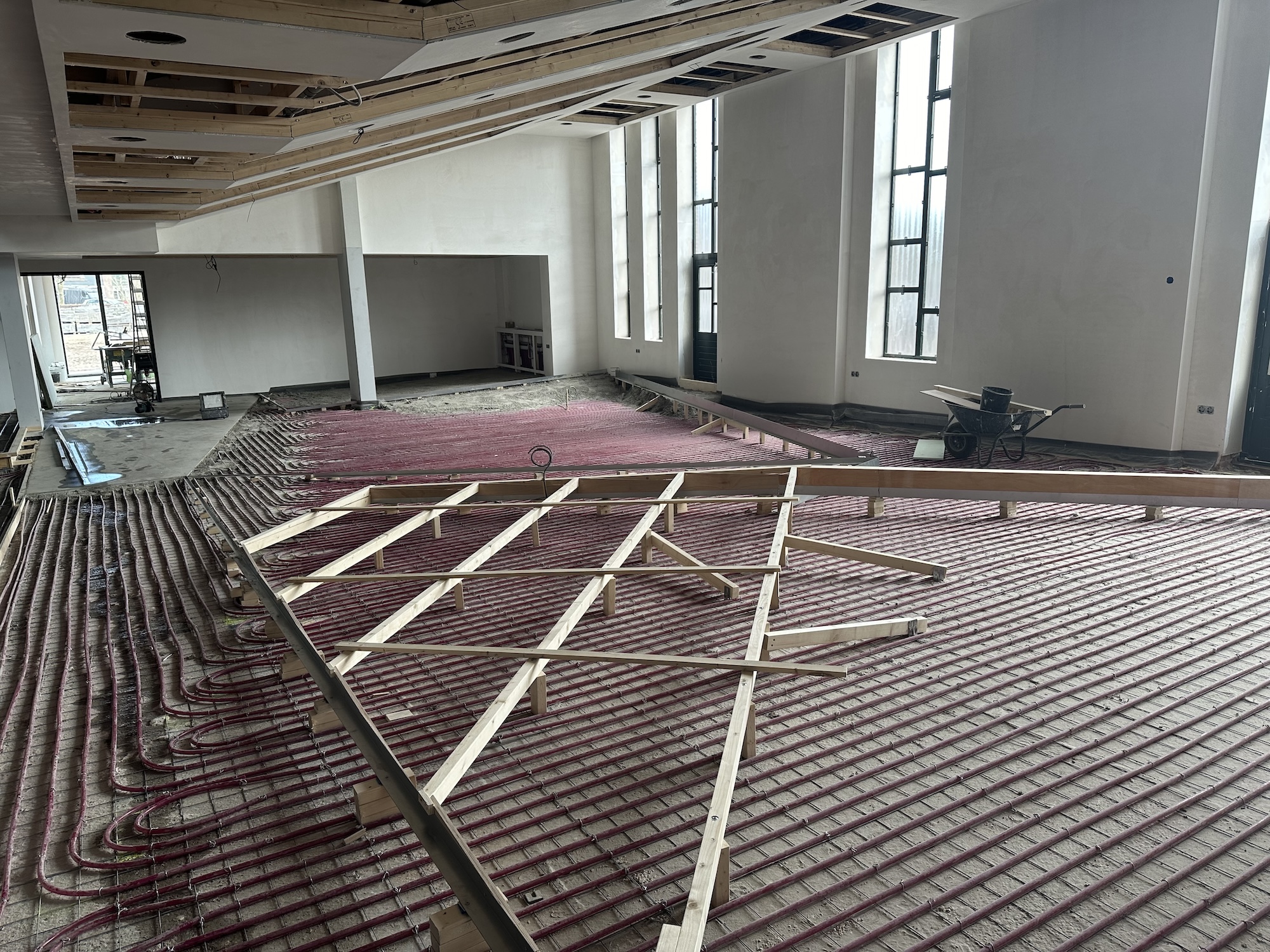

Update 9 maart 2024

De kerkzaal is volledig voorzien van de buizen voor de vloerverwarming. Een deel van de kerkzaal is al voorzien van cementdekvloer. Aan de achterzijde van de kerk is een begin gemaakt met het straatwerk.

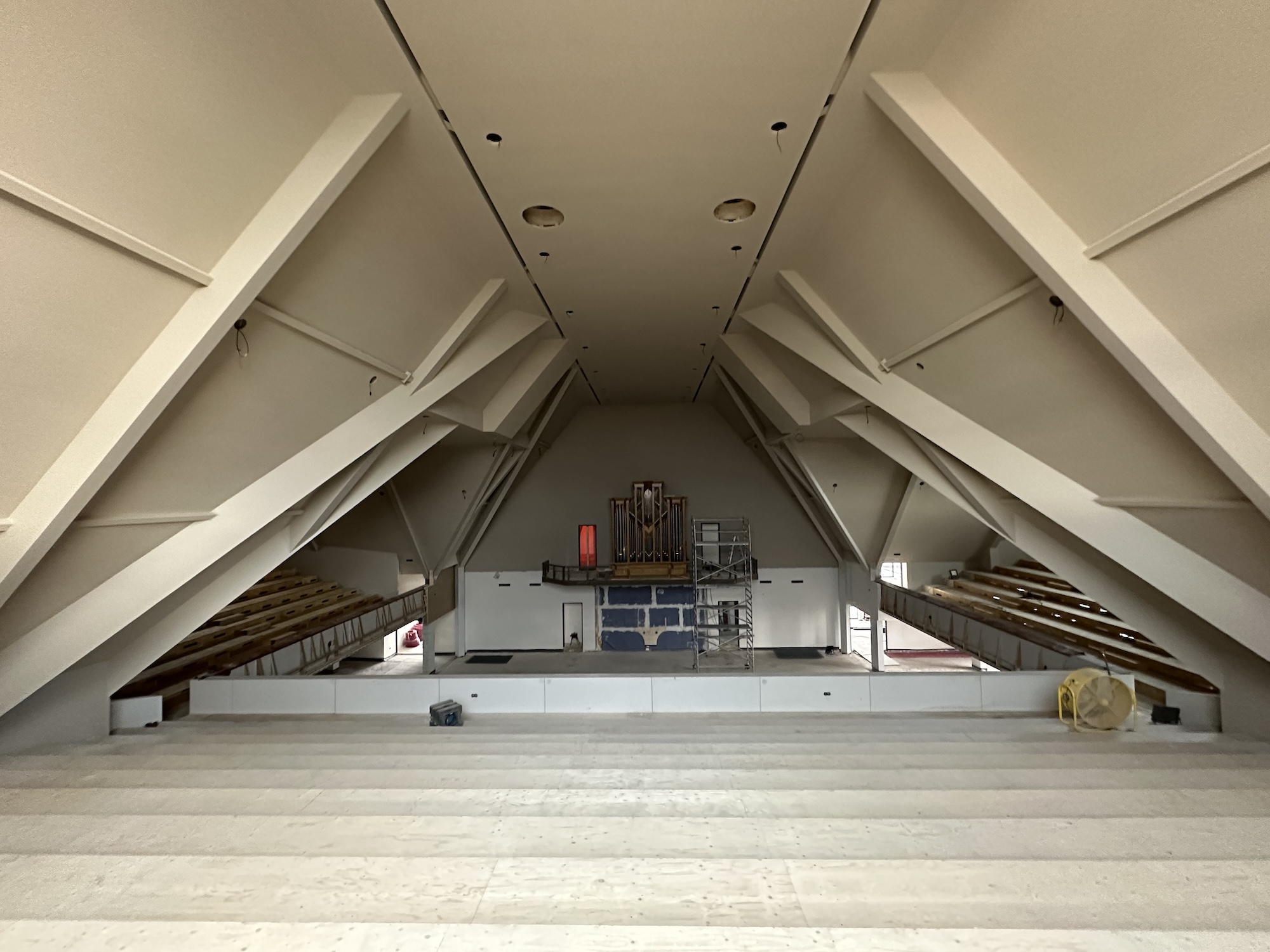

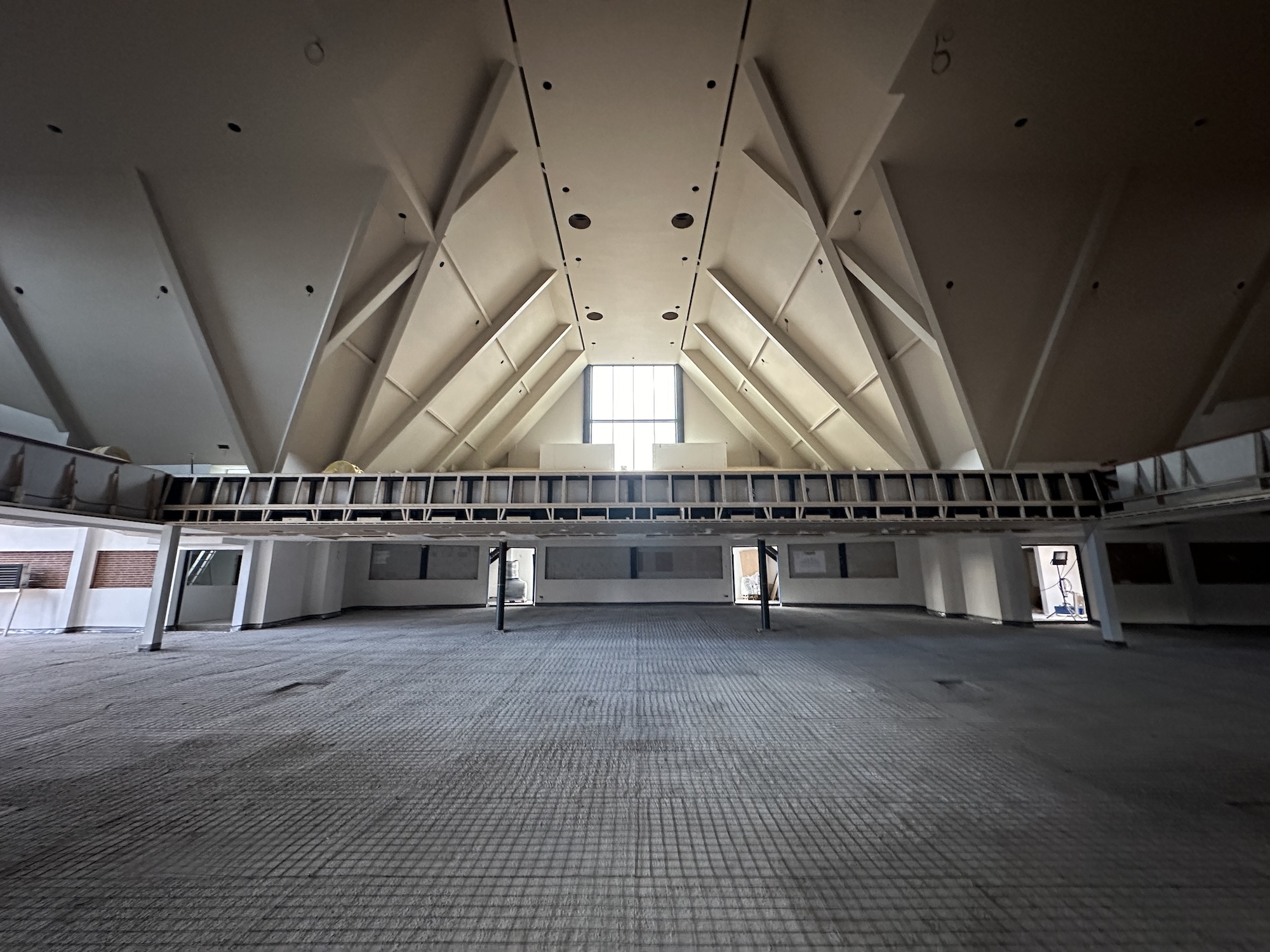

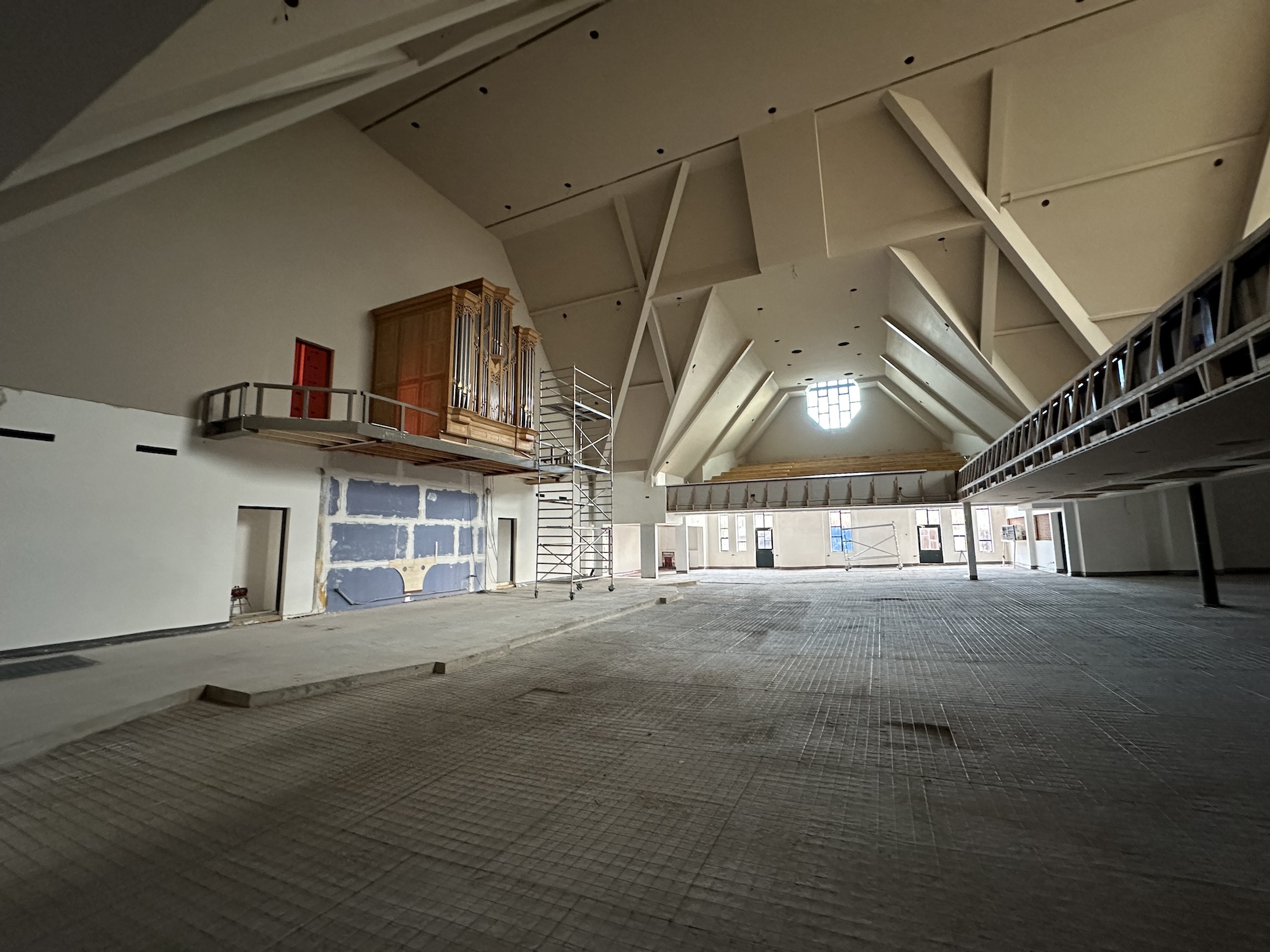

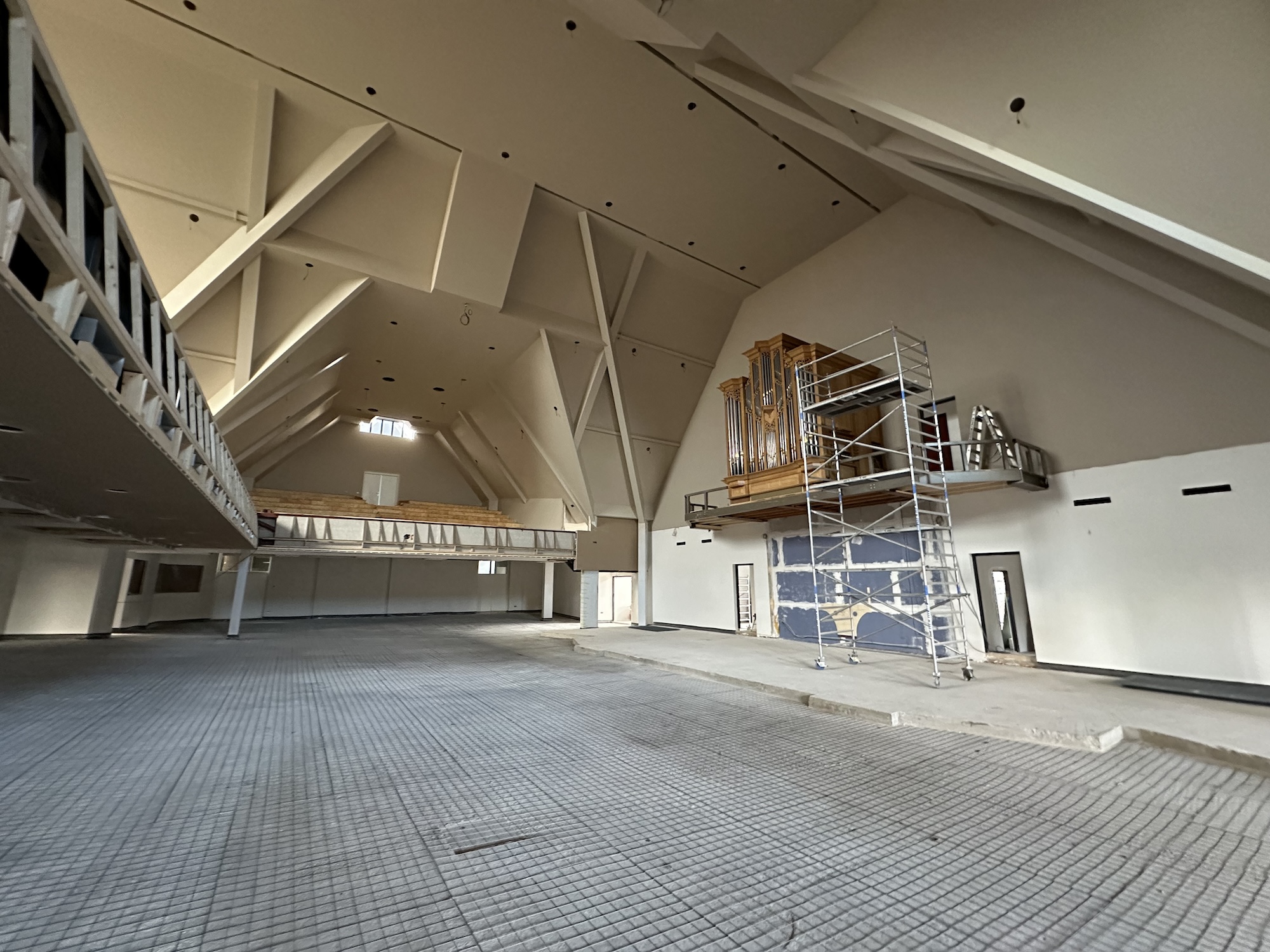

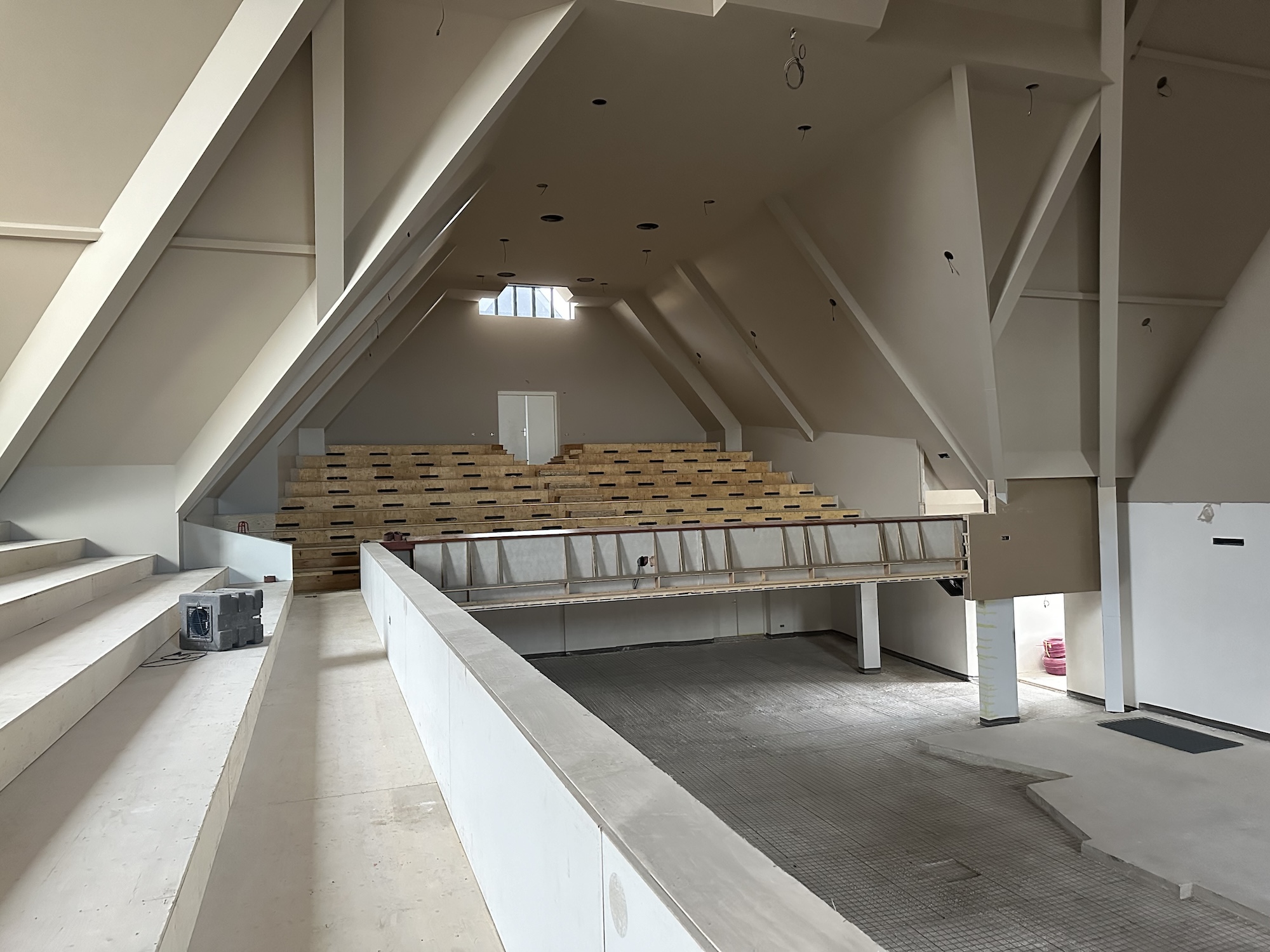

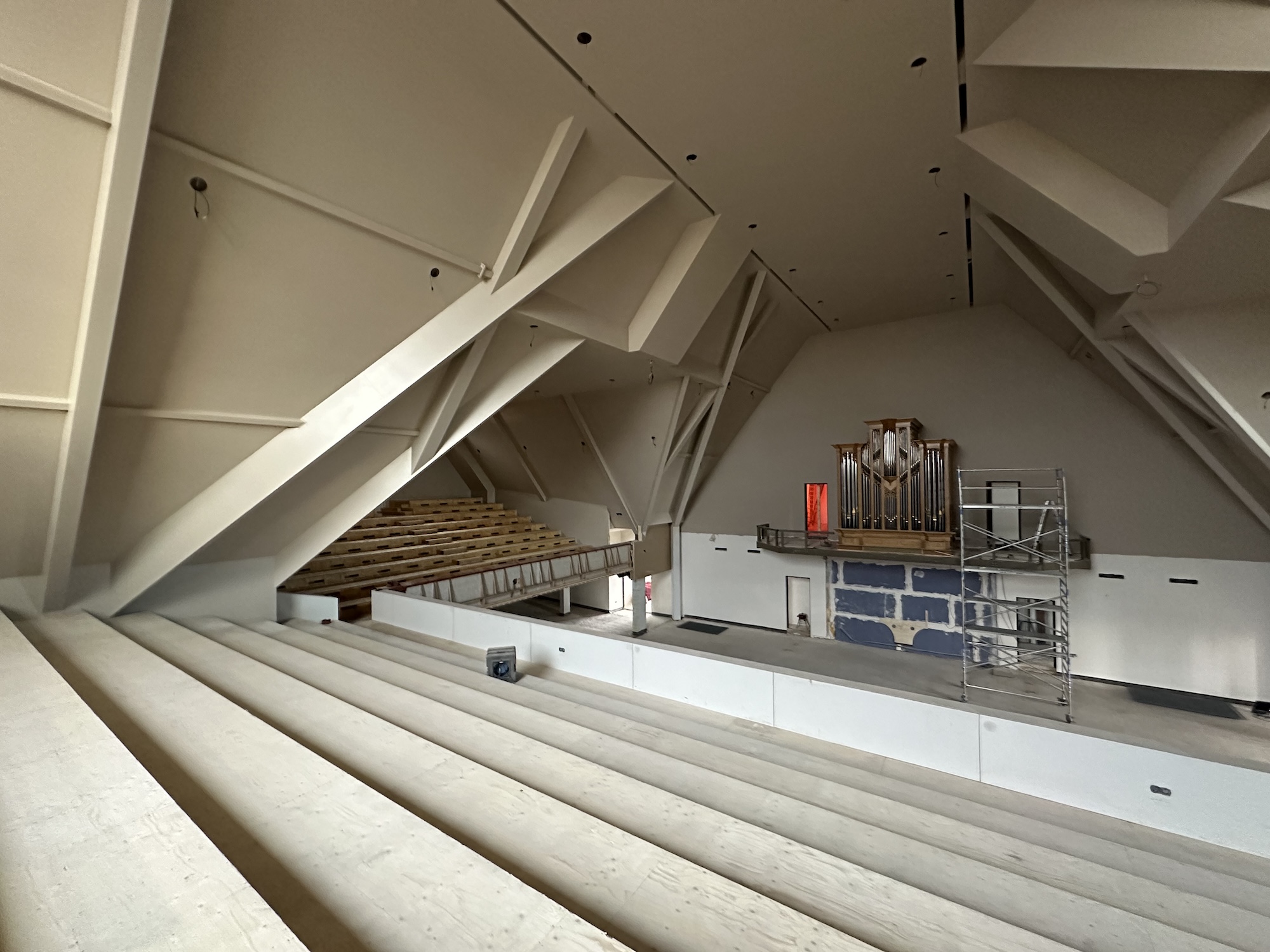

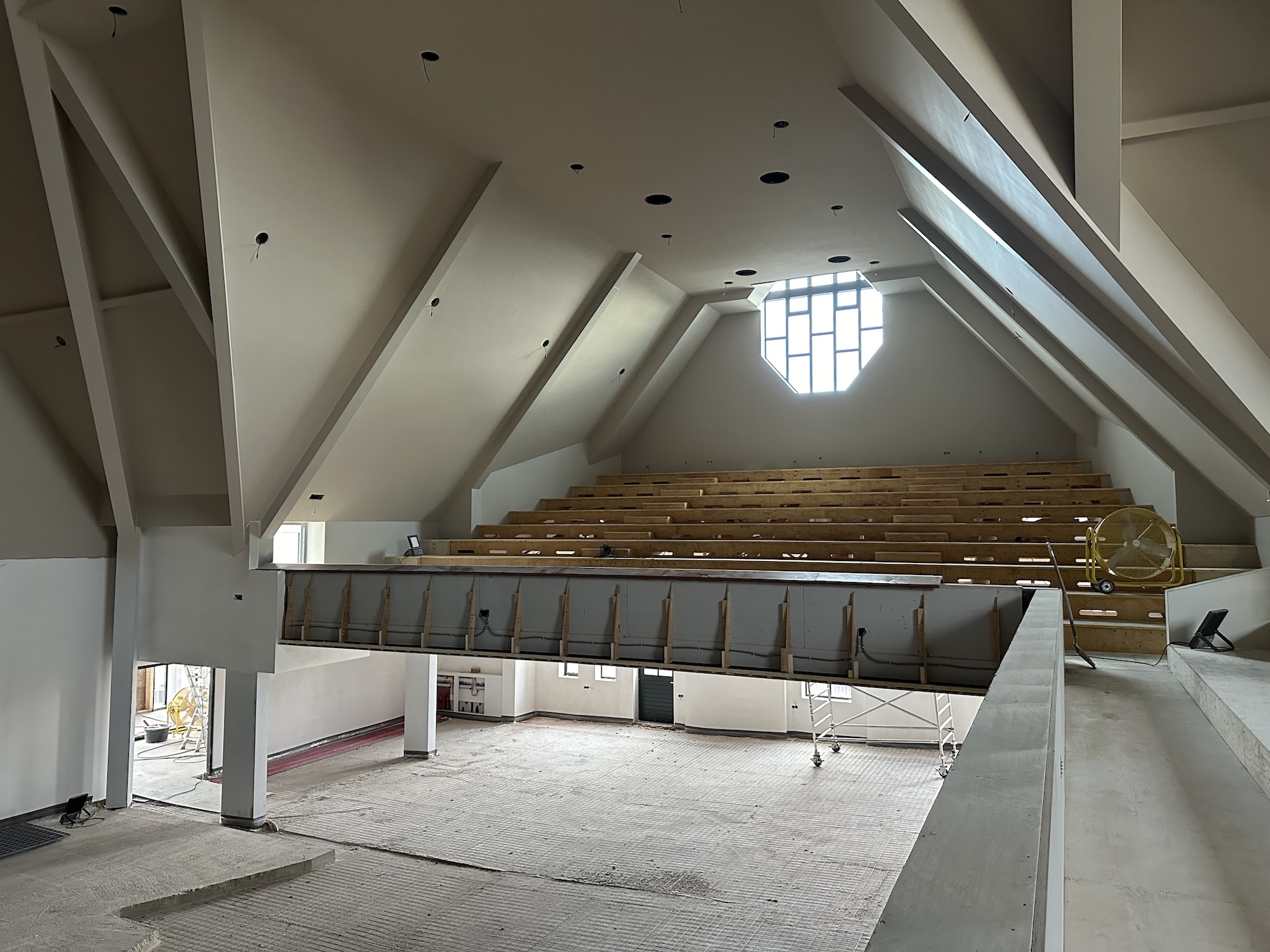

Update 24 februari 2024

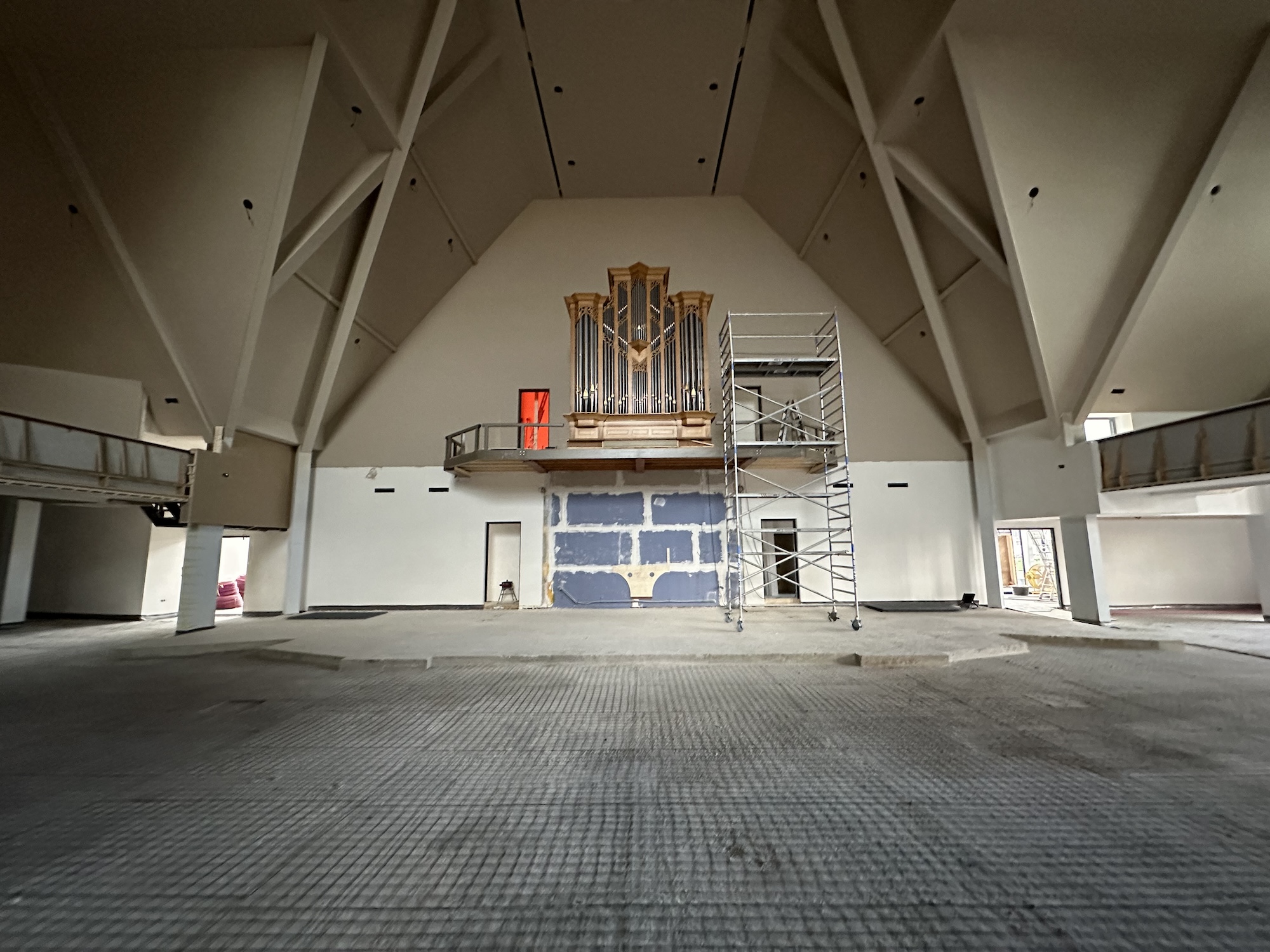

De steigers zijn deze week verwijderd. In de komende weken wordt er gewerkt aan de vloer en de verdere afwerking van de binnenzijde van het kerkgebouw.

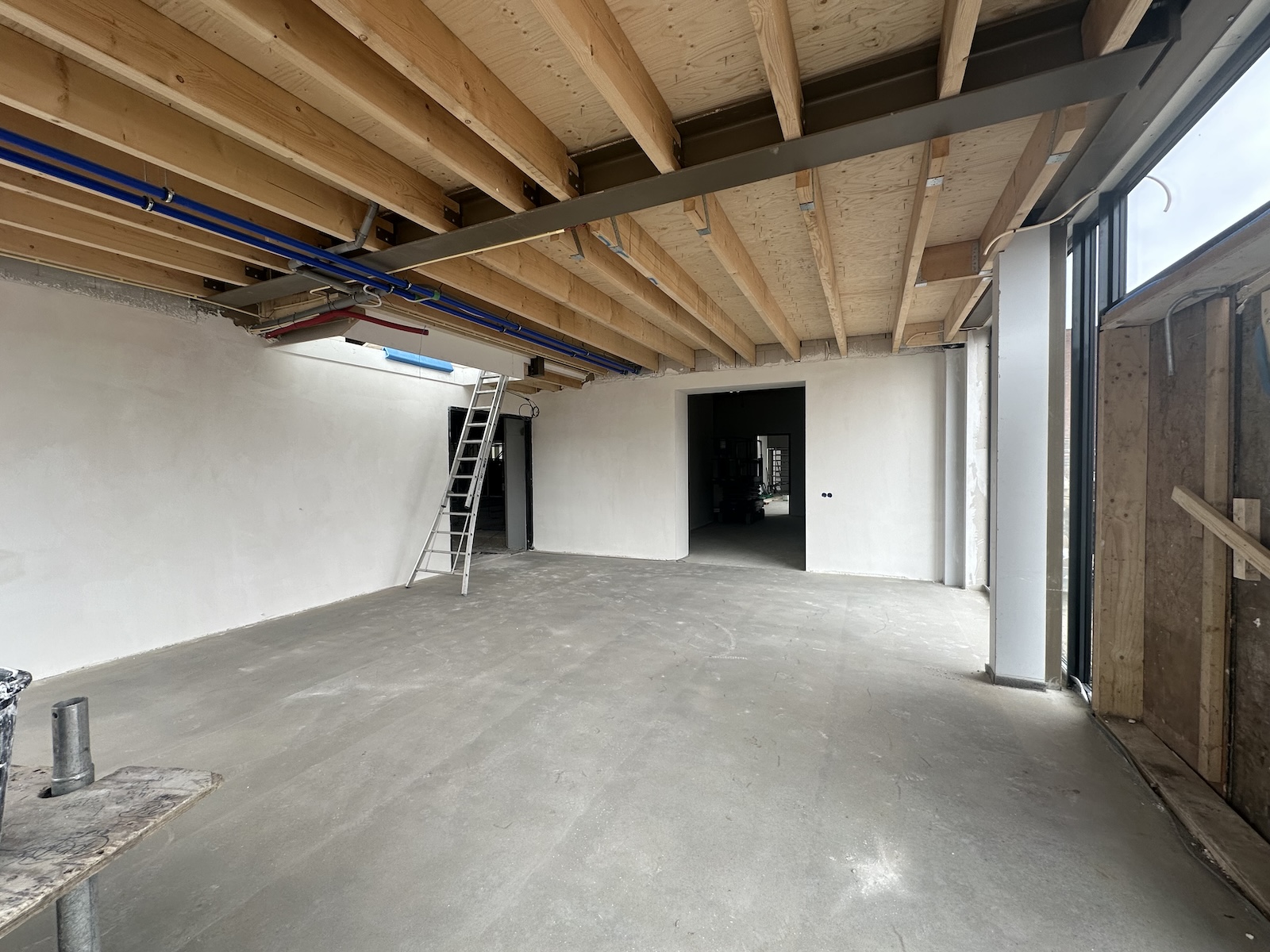

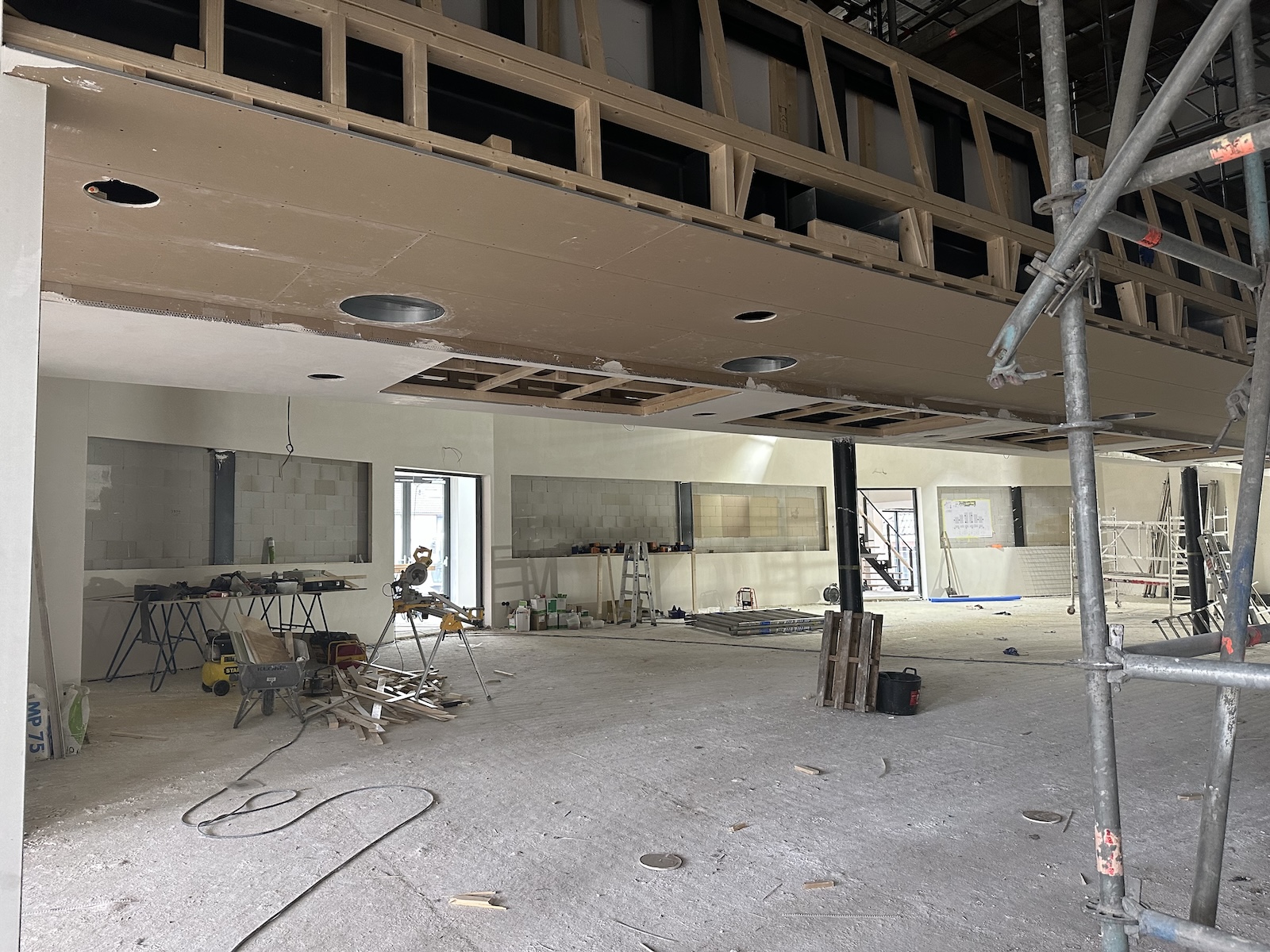

Update 17 februari

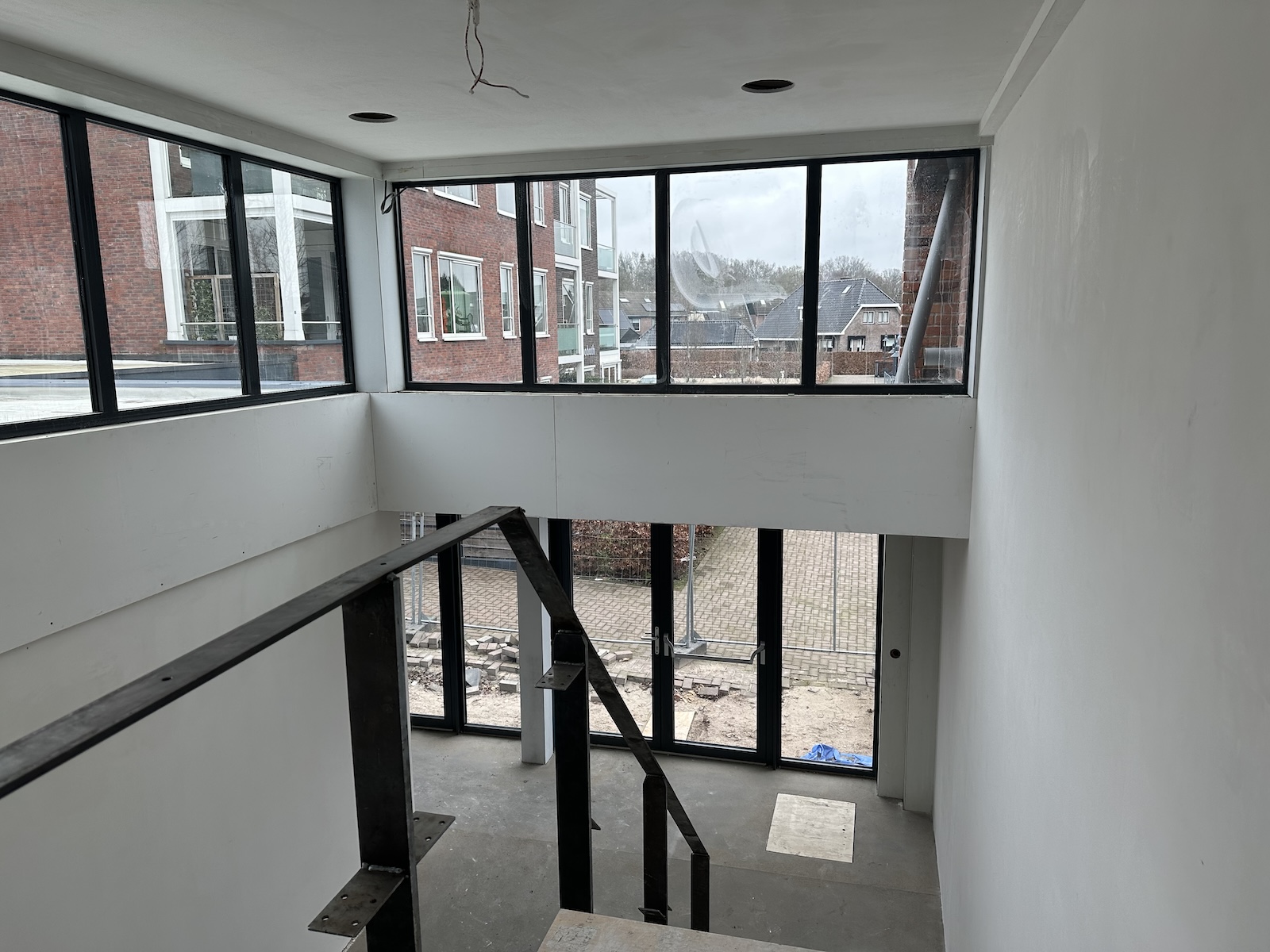

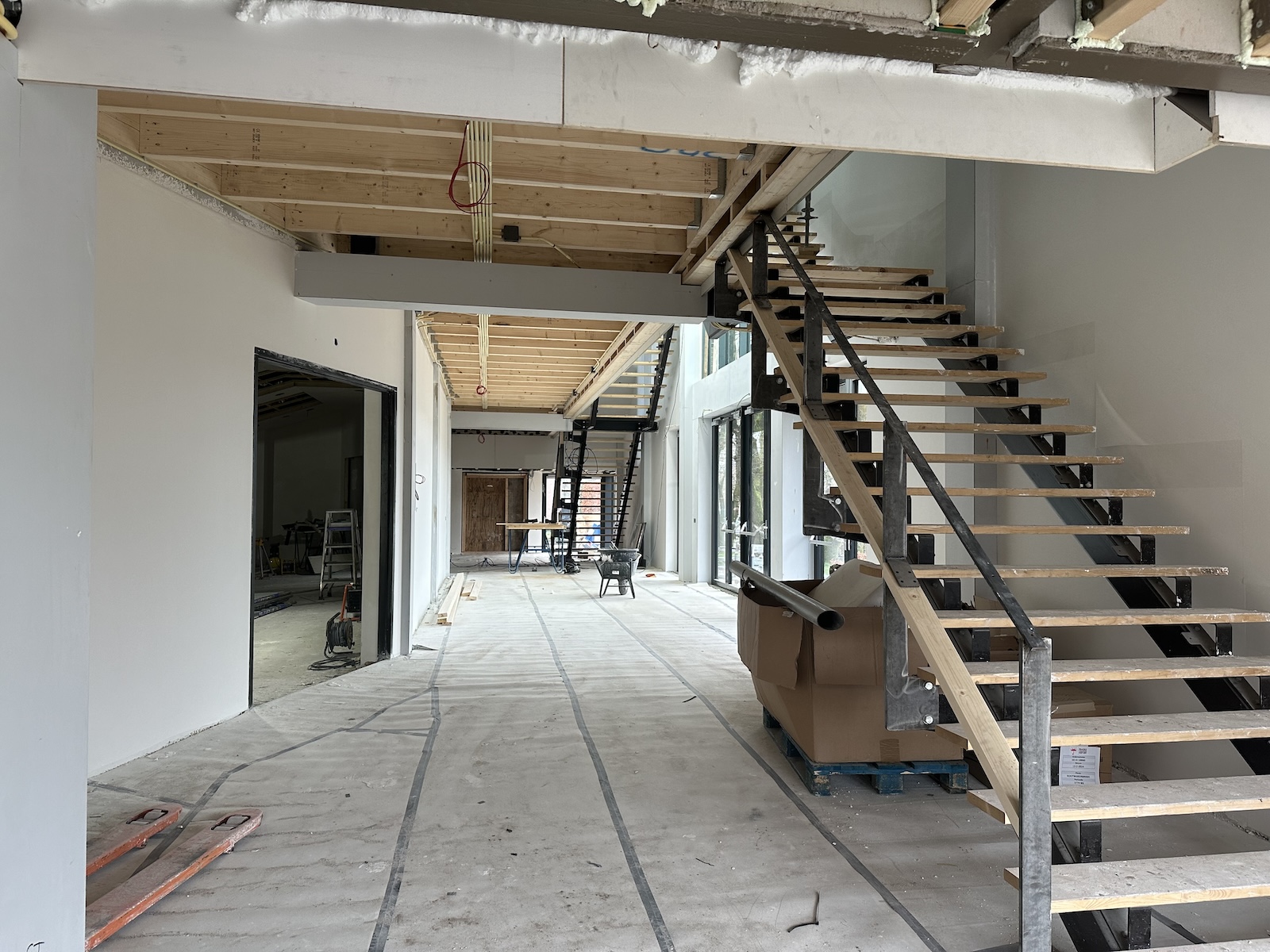

Door de hele kerk wordt gewerkt aan de afwerking van de plafonds en wanden. Komende week wordt de steiger uit de kerkzaal verwijderd.

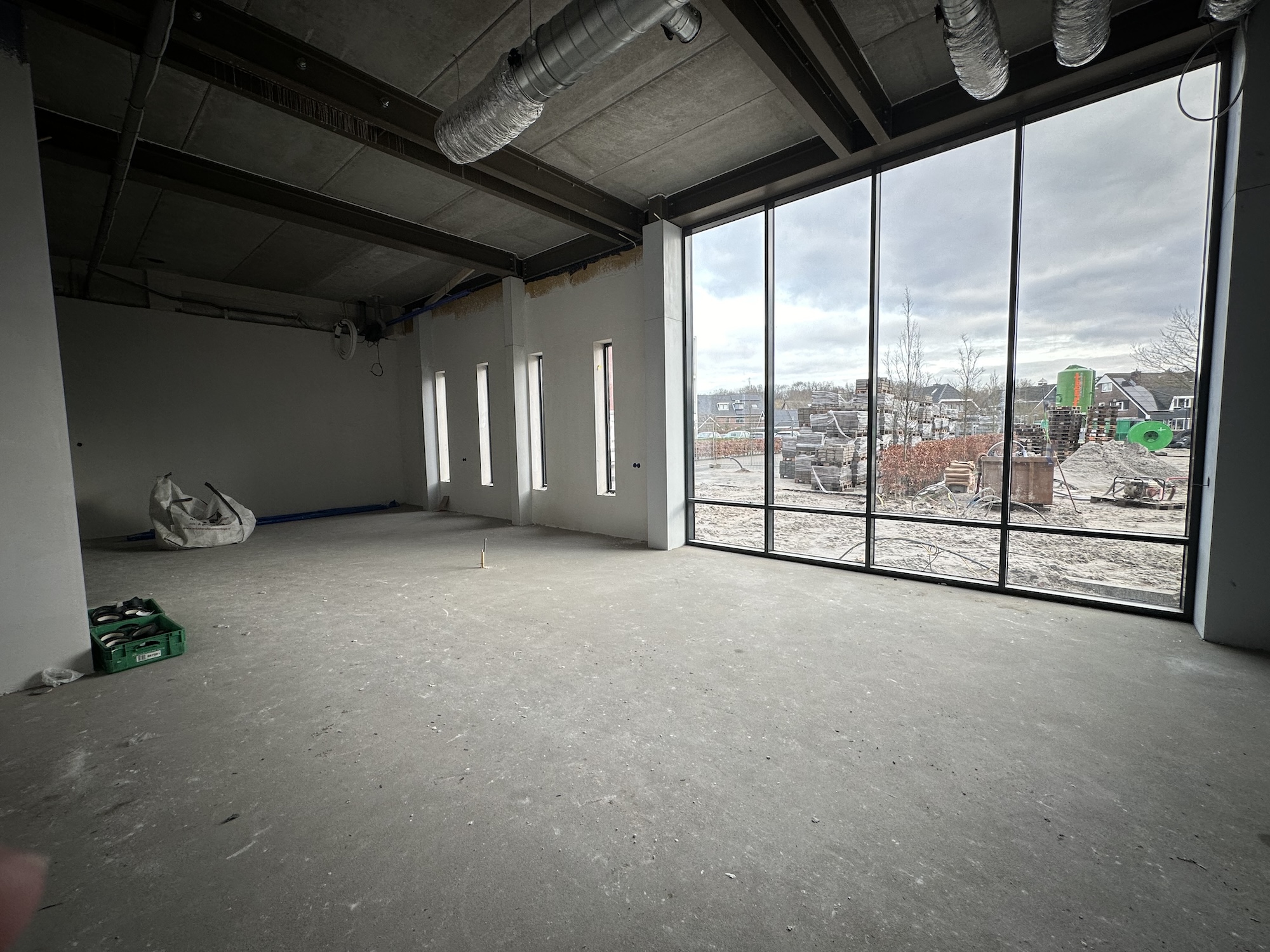

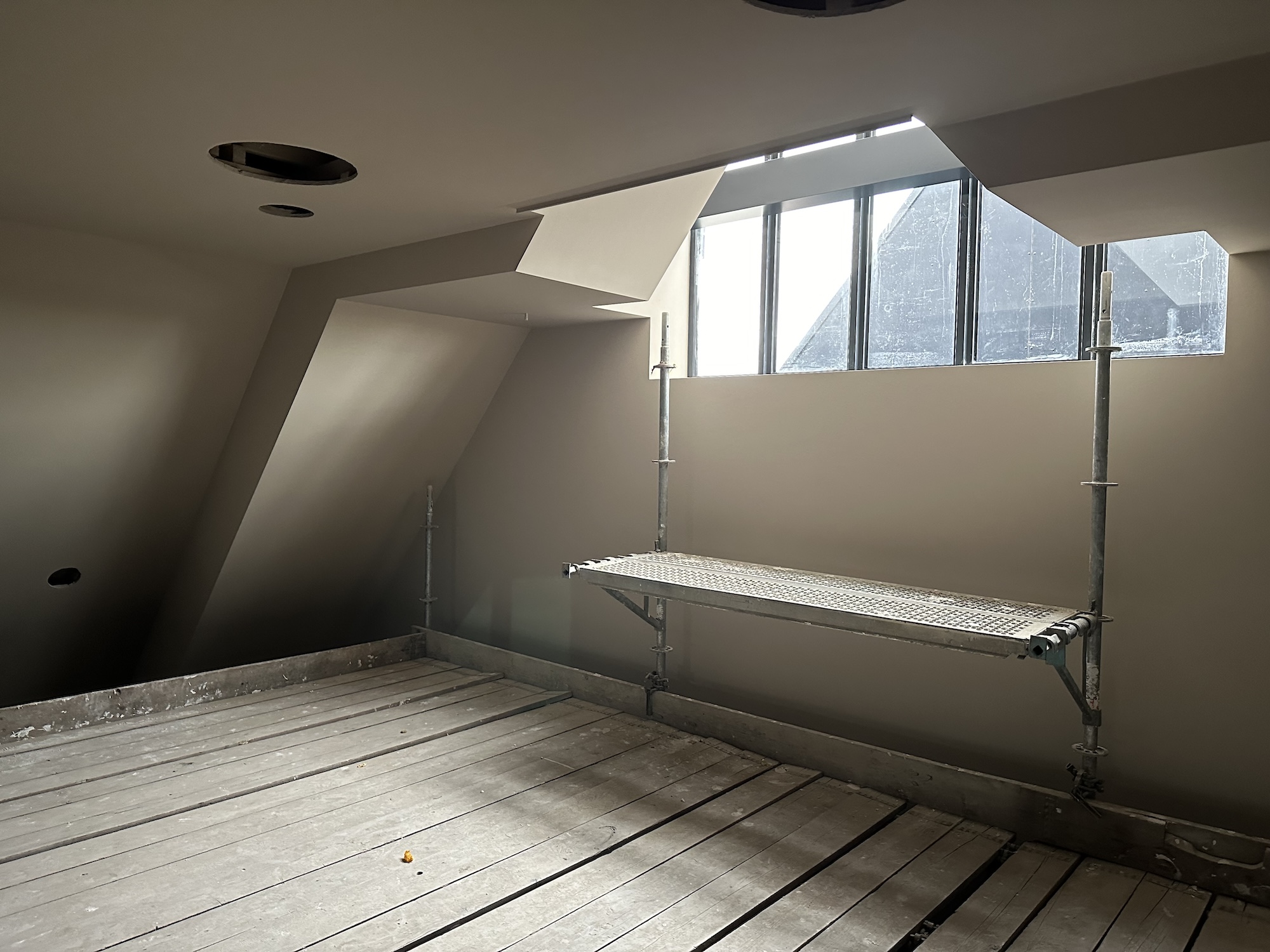

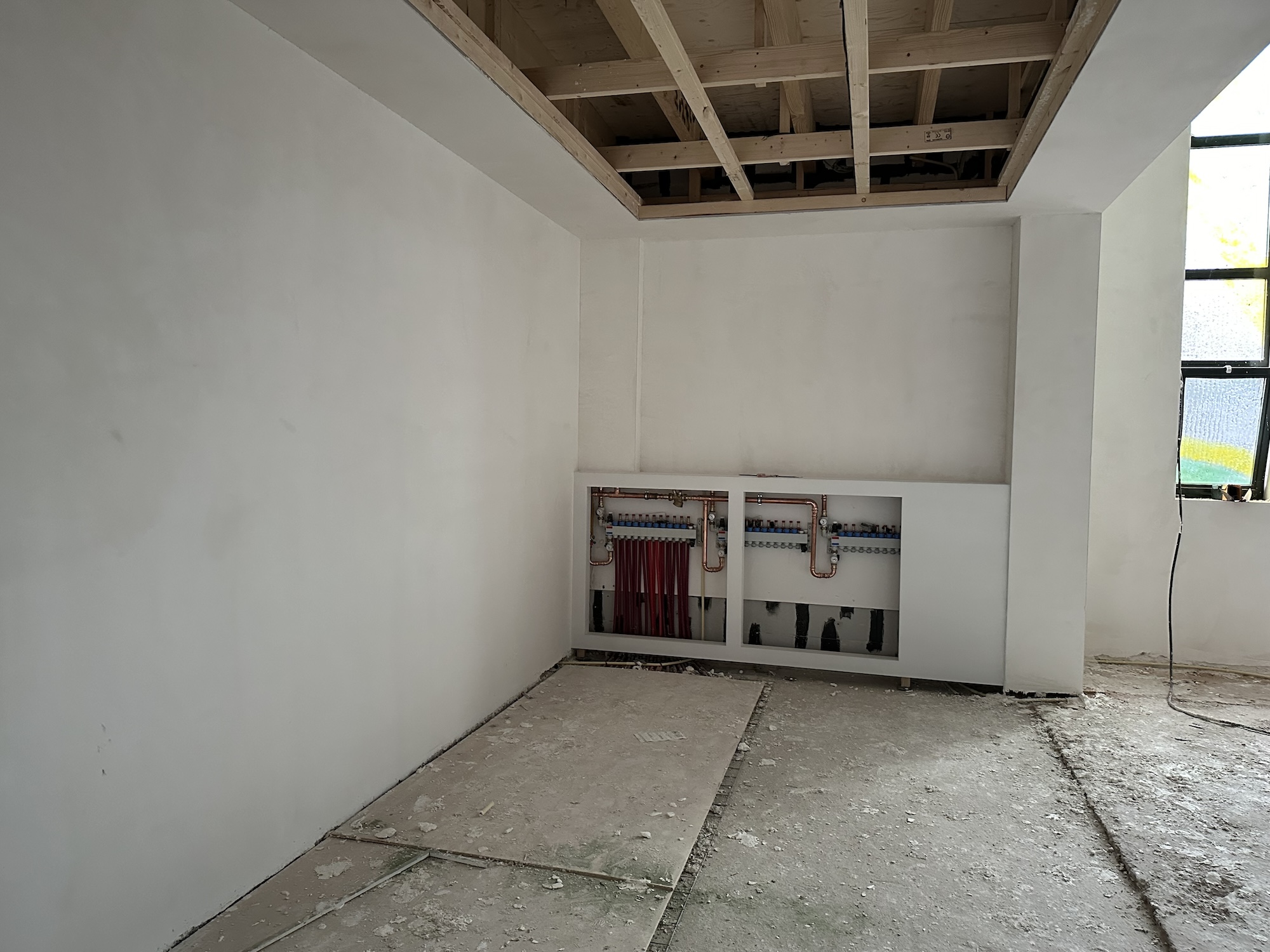

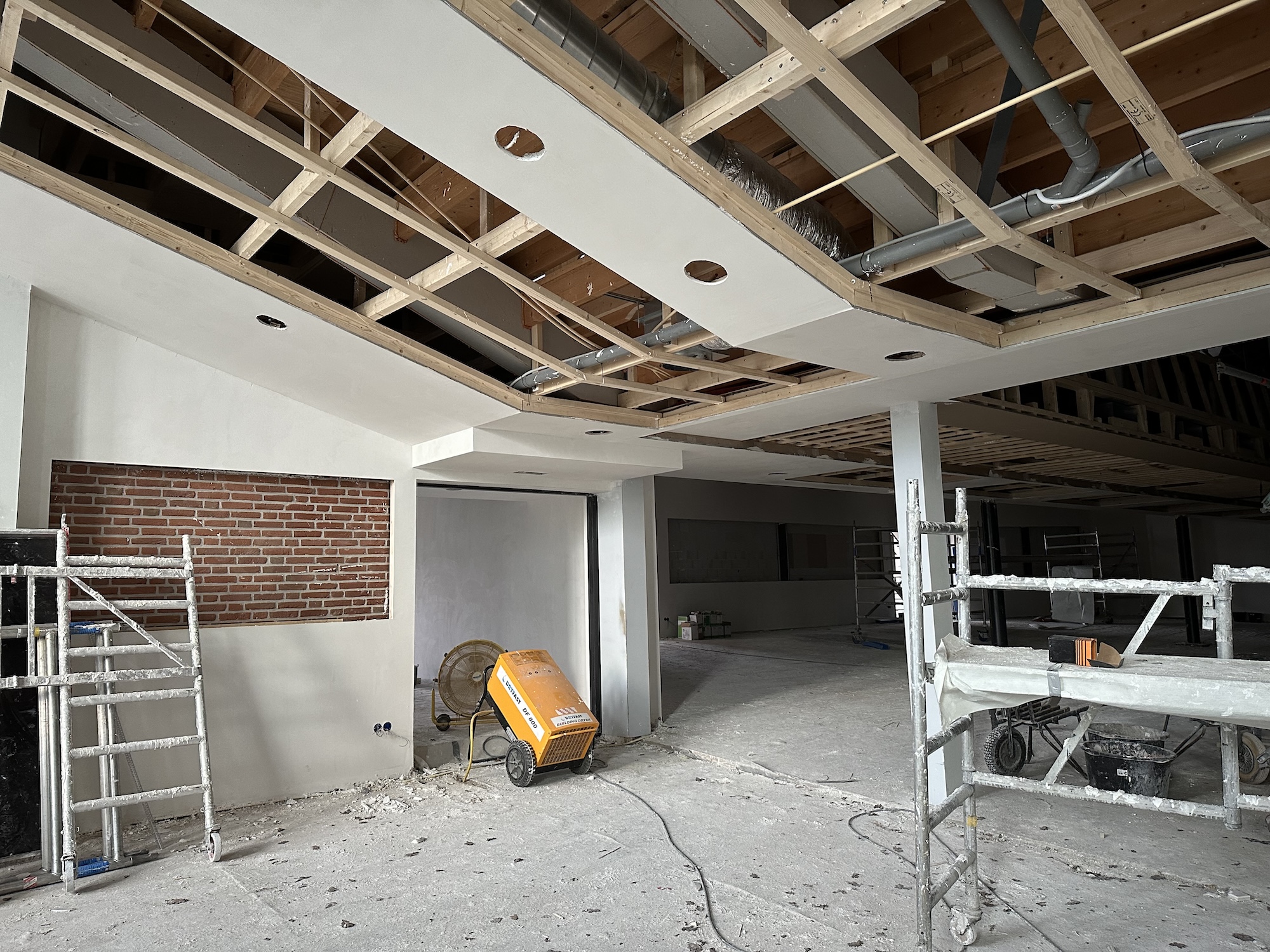

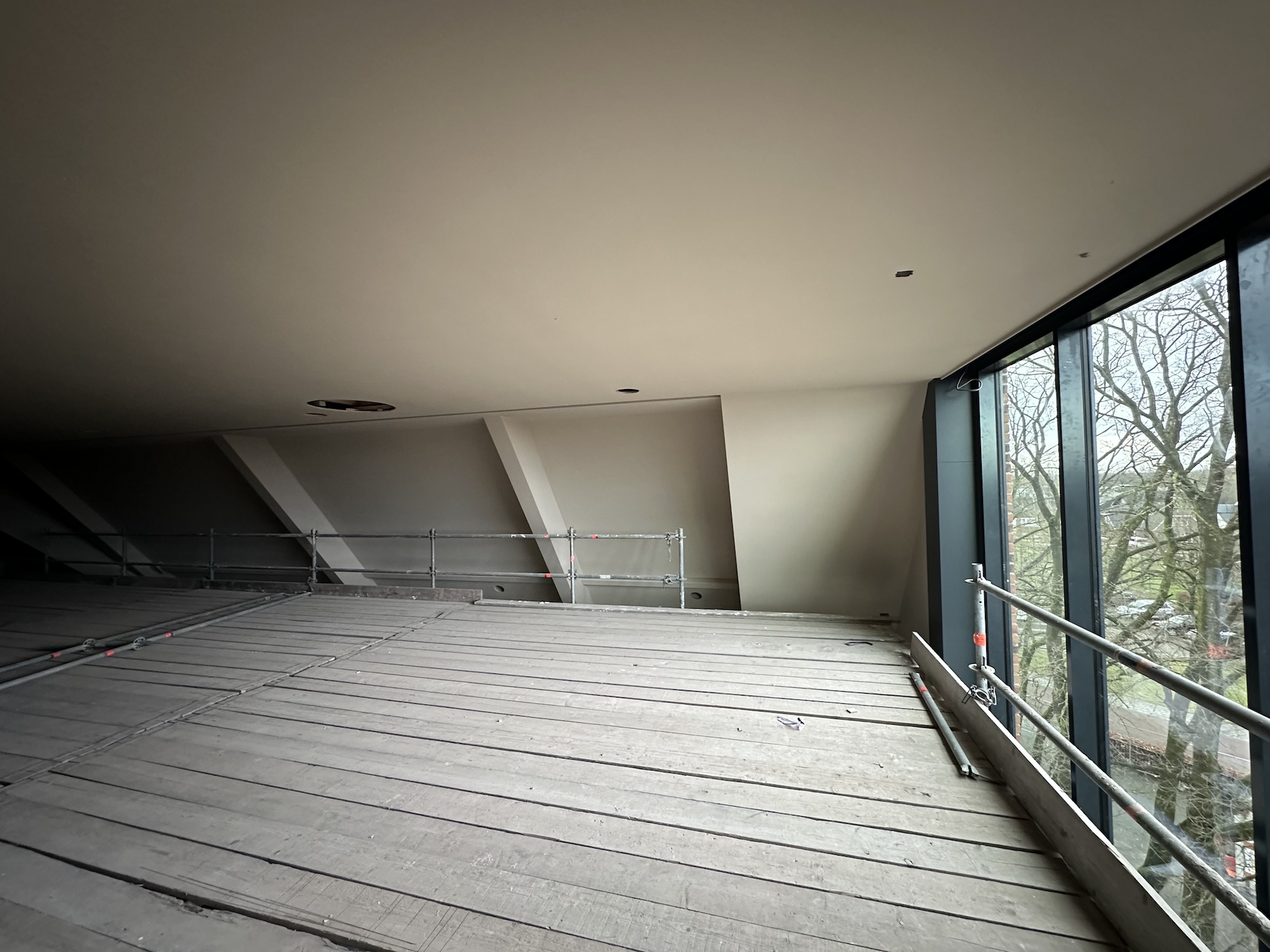

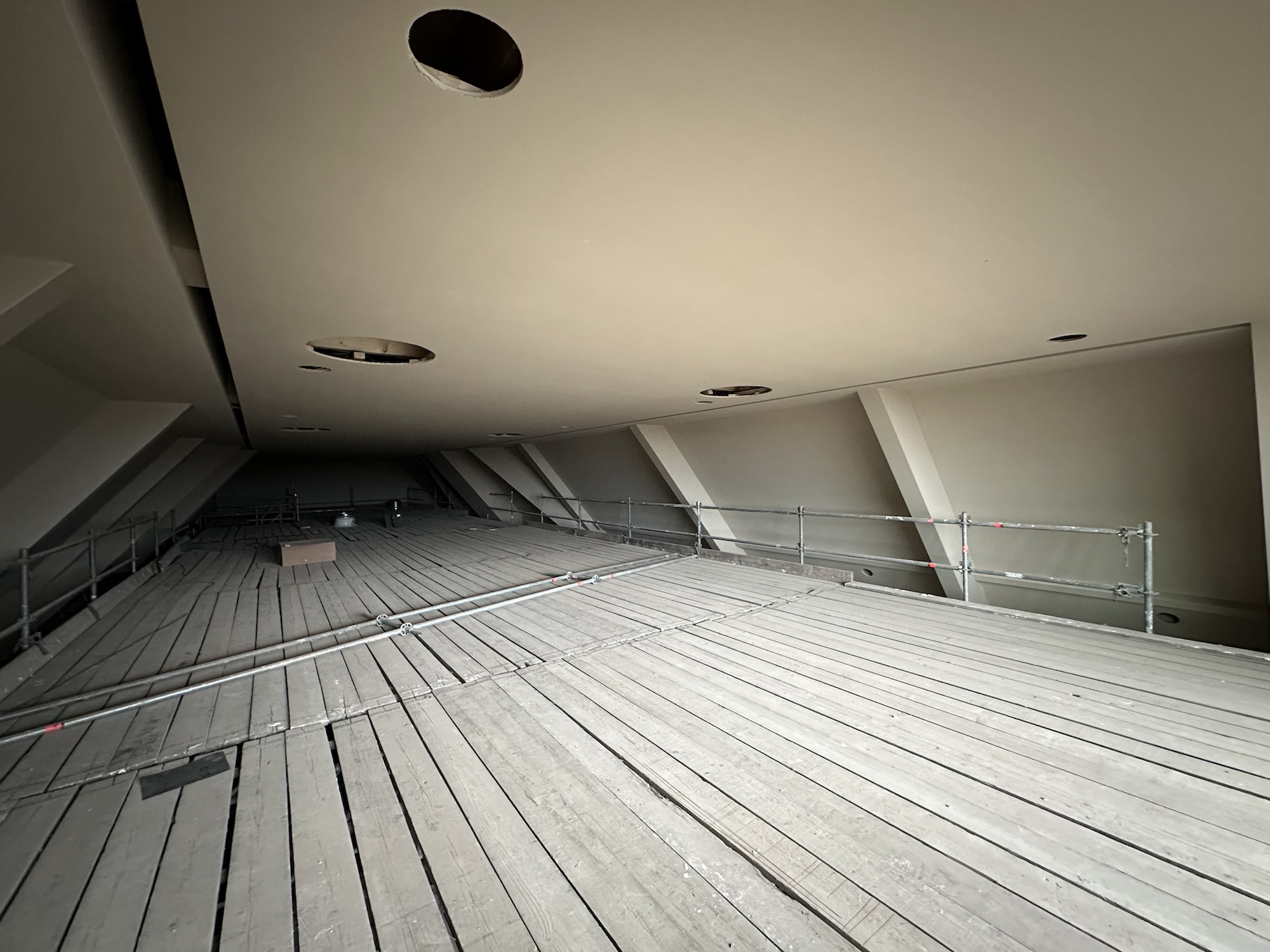

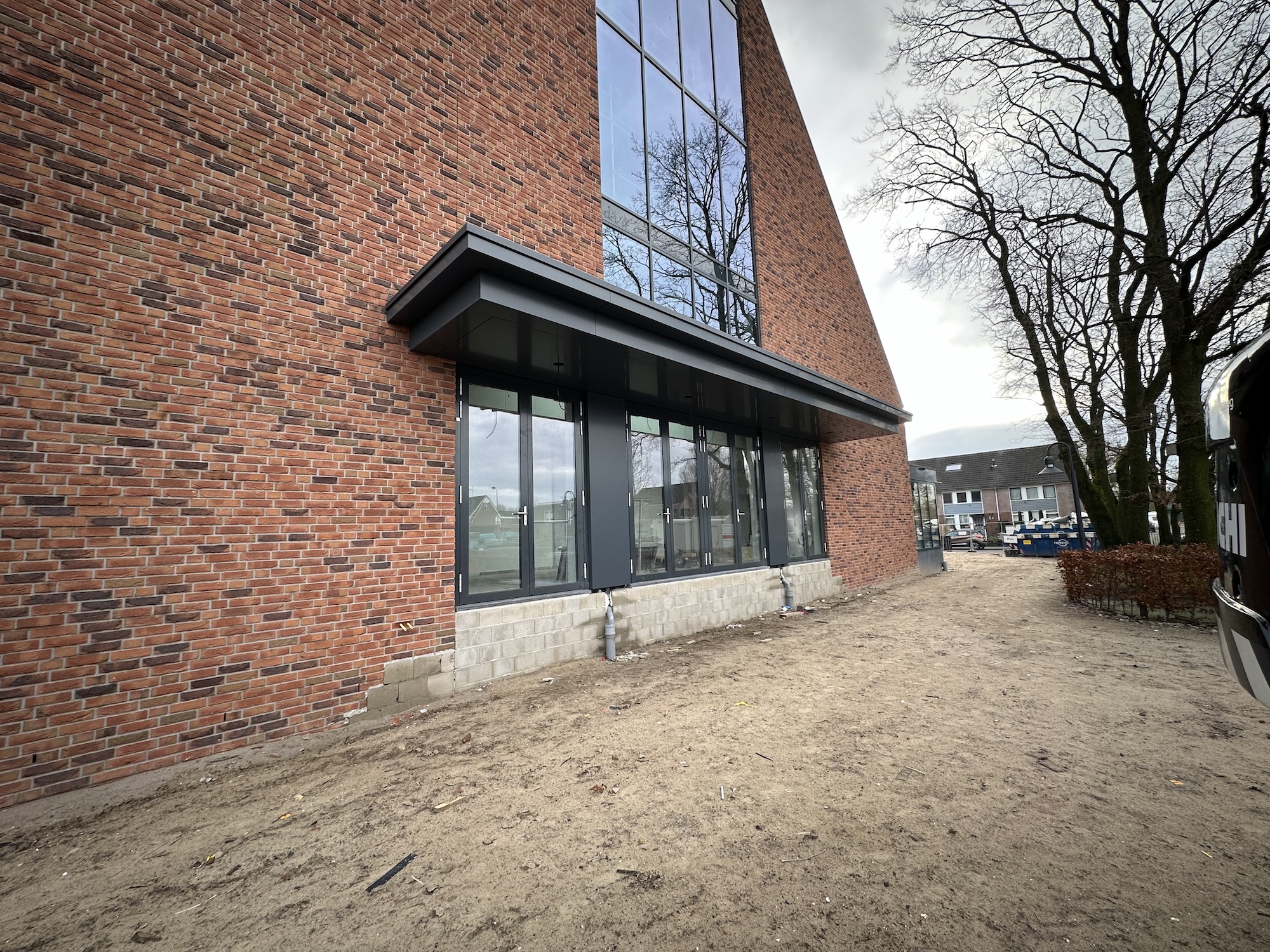

Update 10 februari

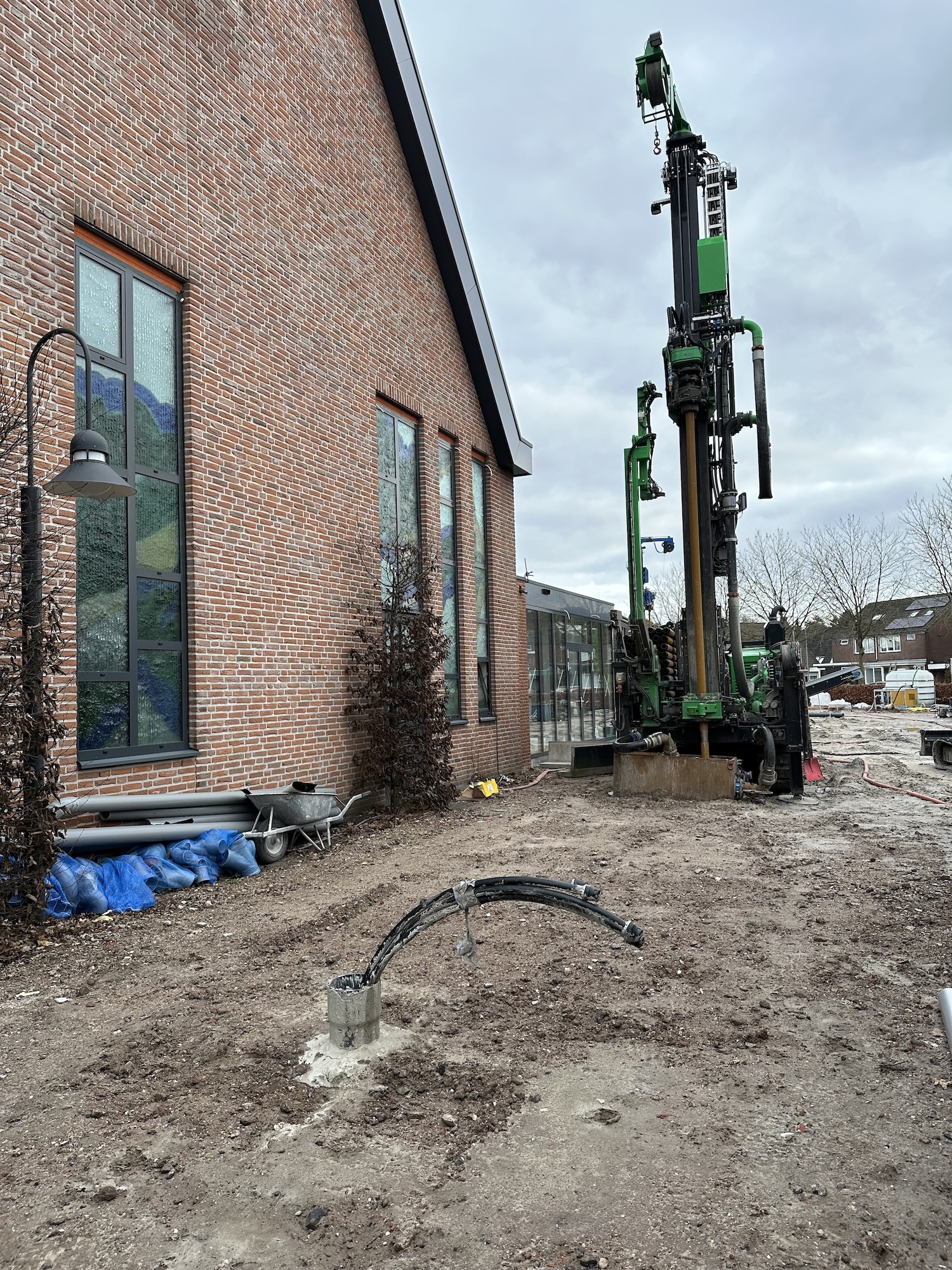

De werkzaamheden vorderen gestaag. Inmiddels is het volledige plafond van de kerkzaal gesausd. Na het plaatsen van de verlichting kan de steiger verwijderd worden. De Rondom is het kerkgebouw voorzien van zetwerk. Daarnaast worden er voor de installatie nog grondboringen uitgevoerd.

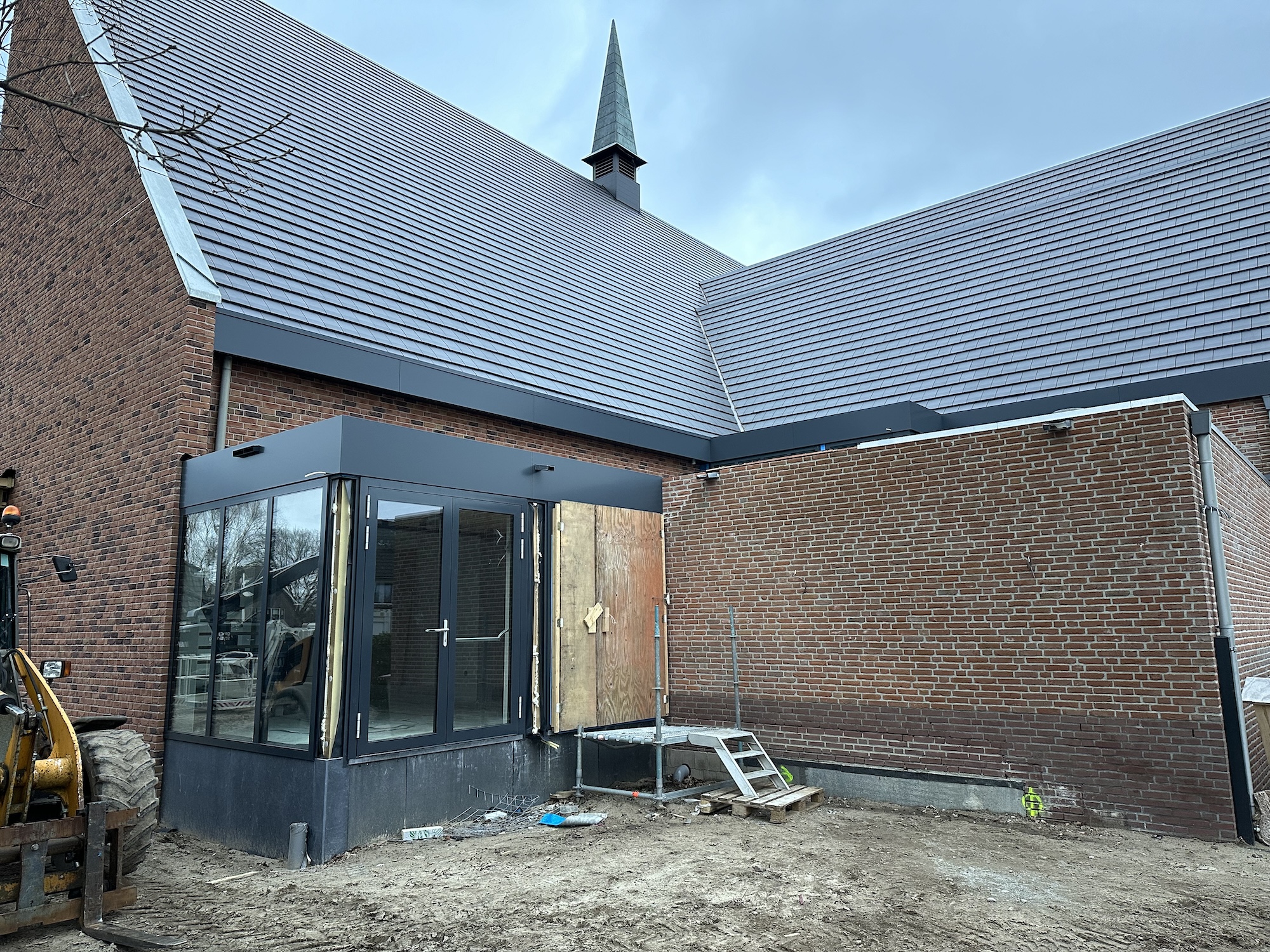

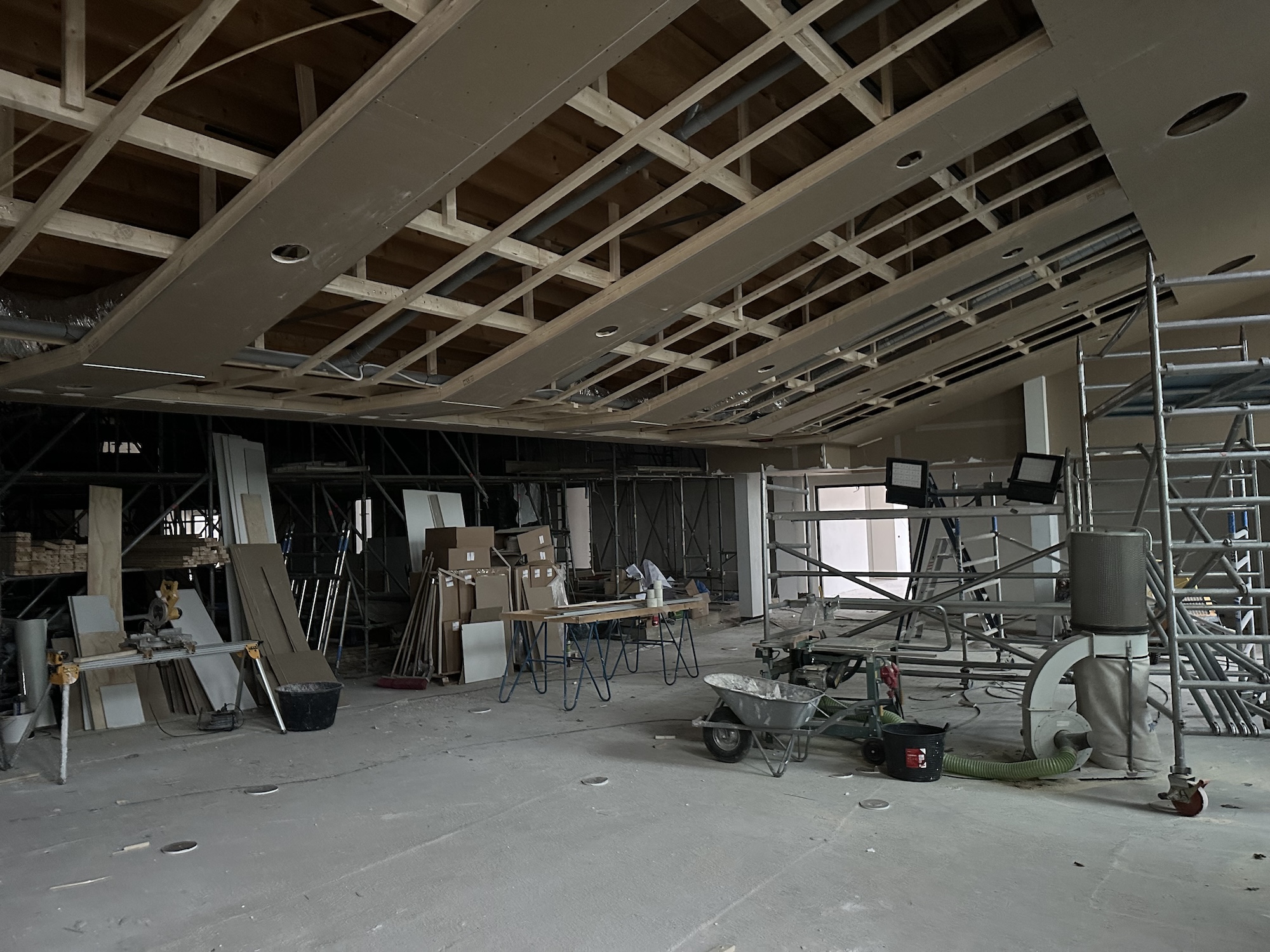

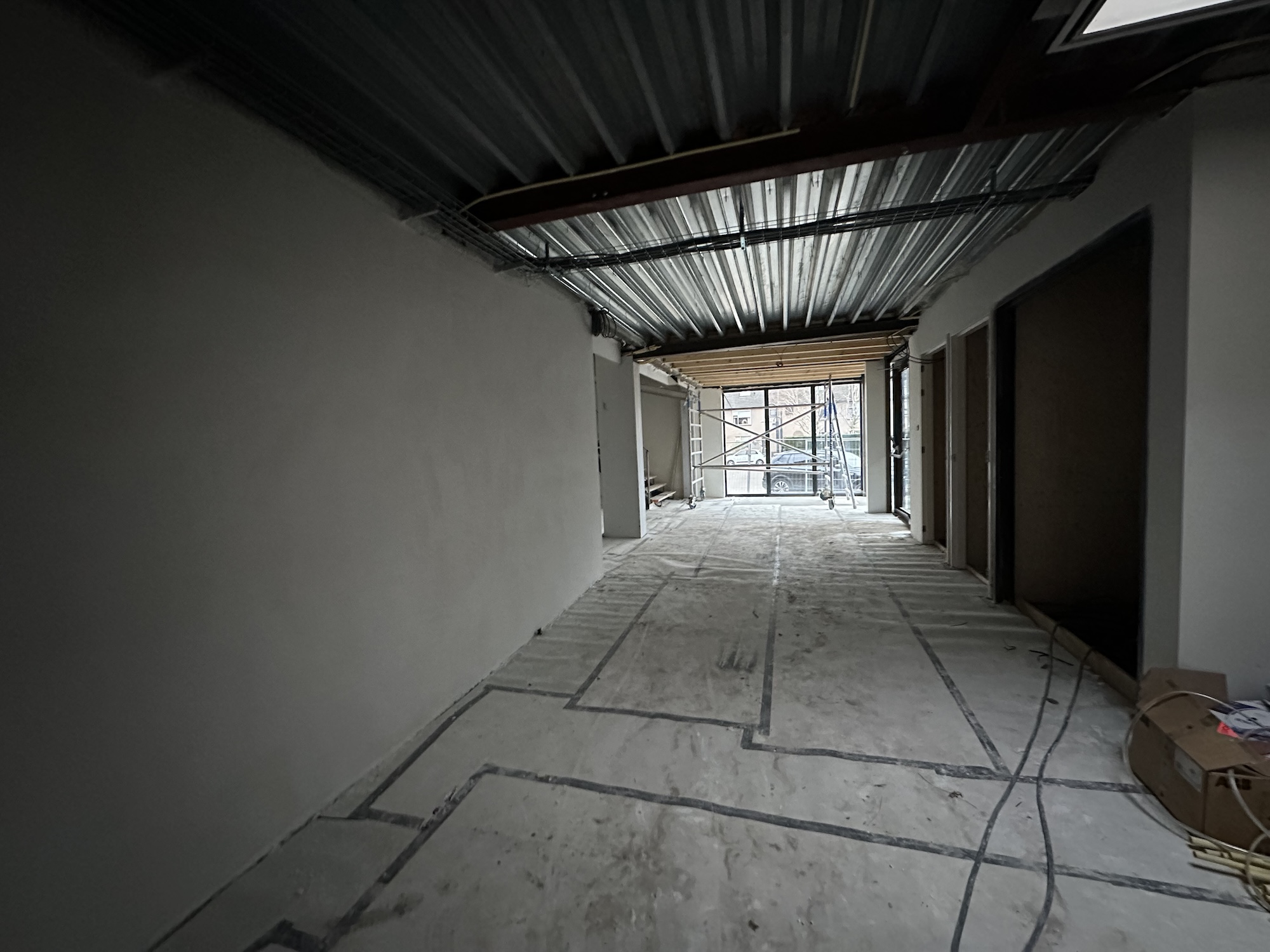

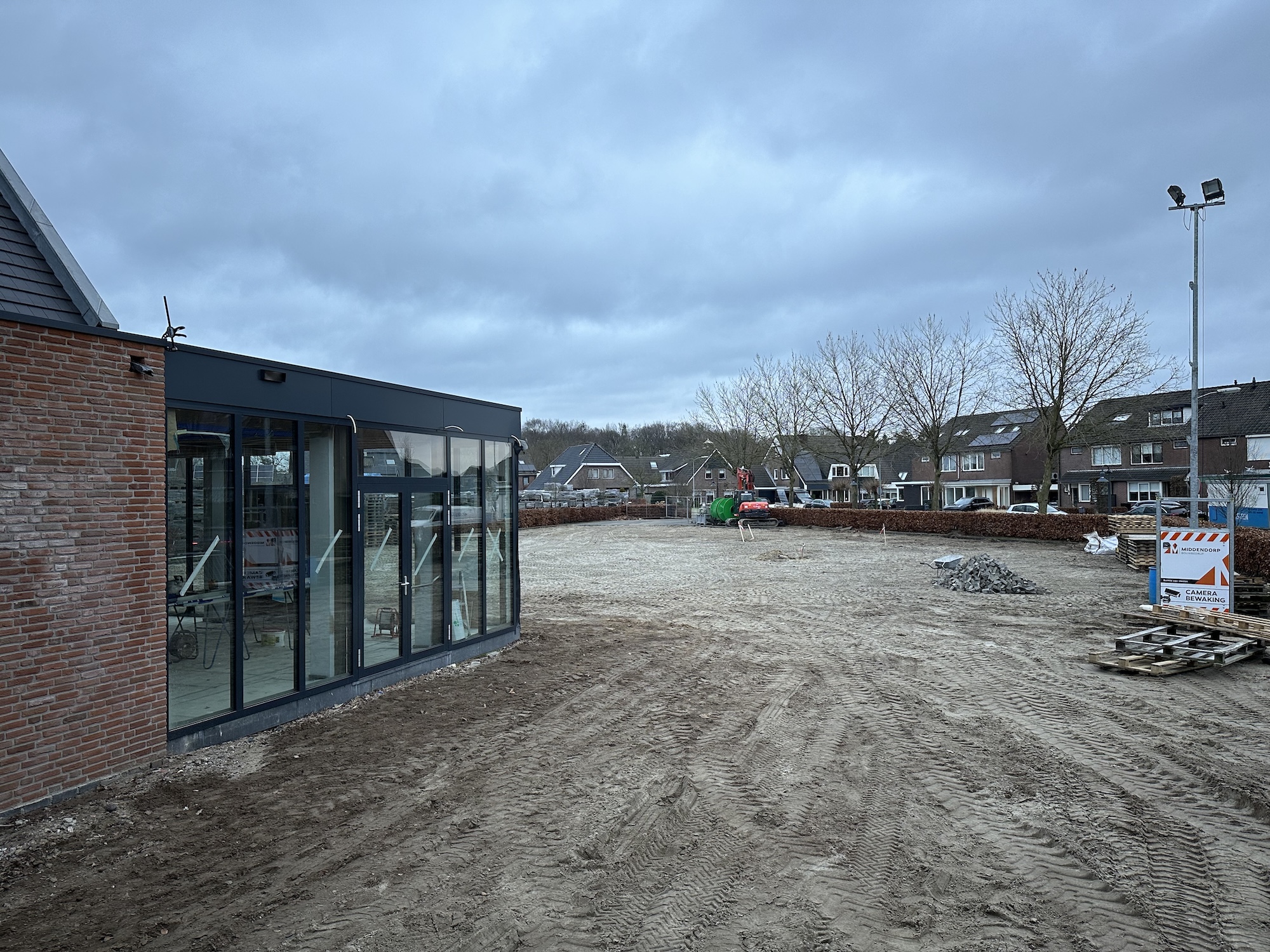

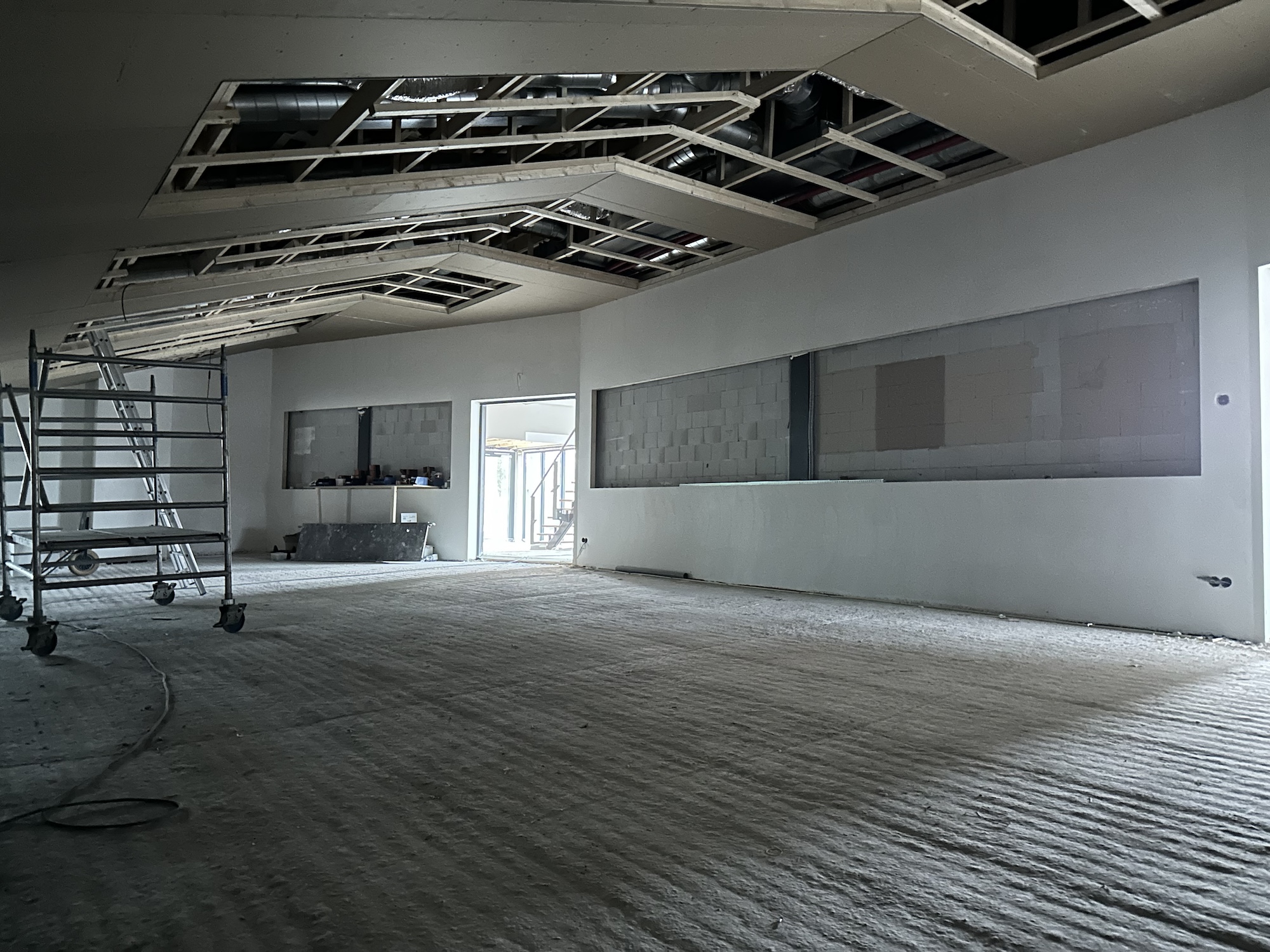

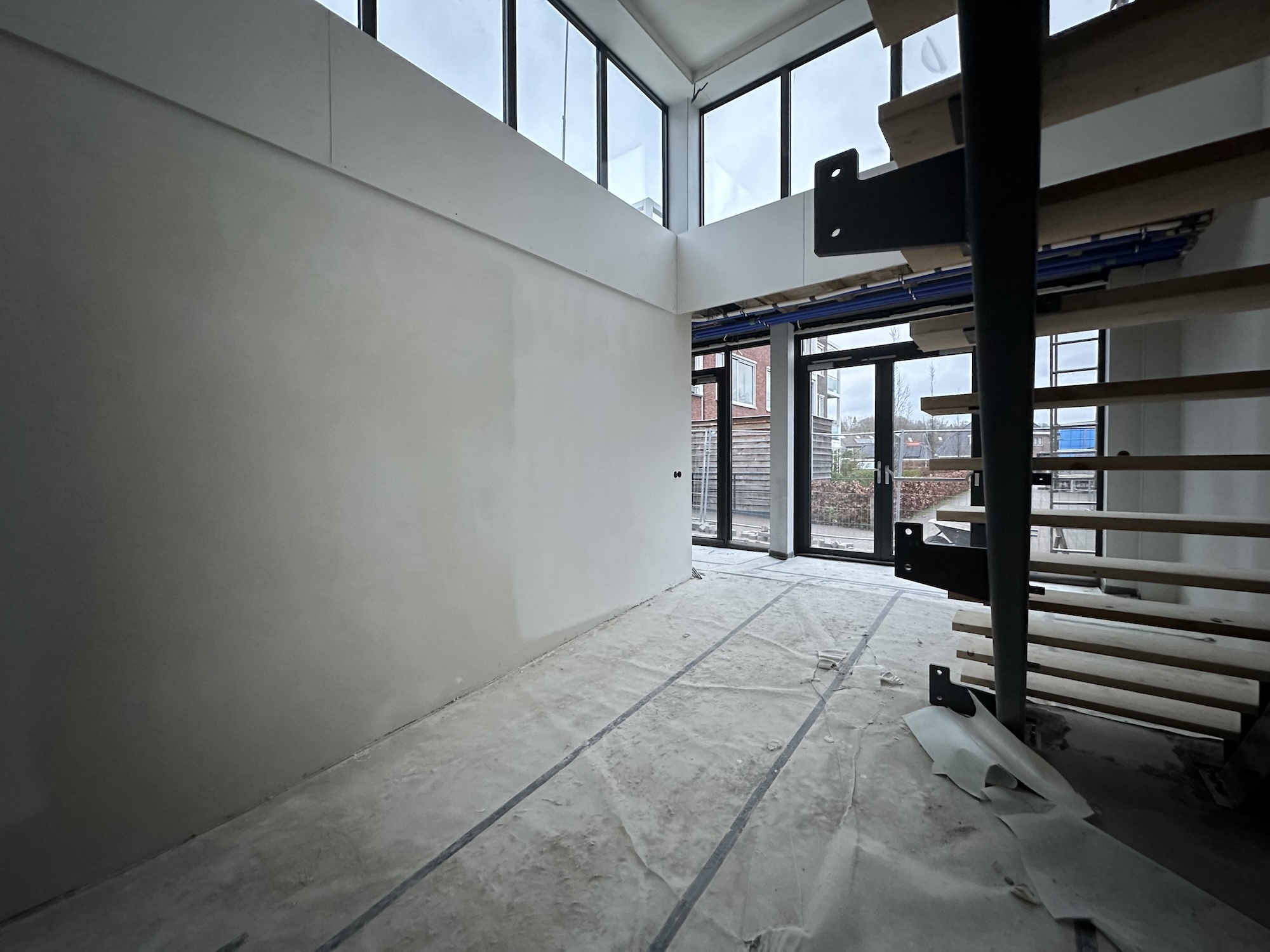

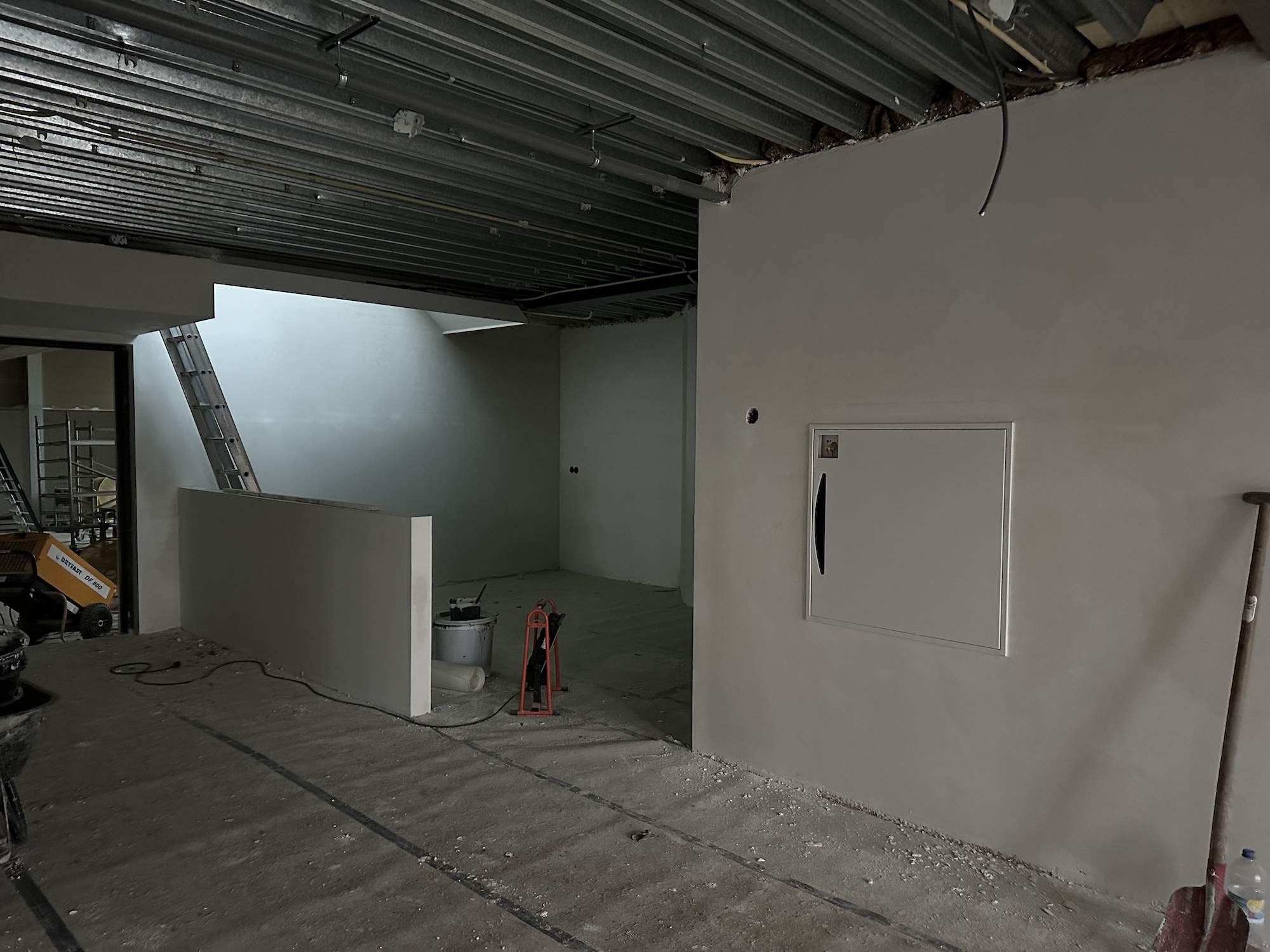

Update 3 februari 2024

Het stukwerk is deze week nagenoeg afgerond. Verder is de bestrating op het achterterrein verwijderd, zodat in de komende week de werkzaamheden voor de aardwarmte installatie kunnen beginnen.

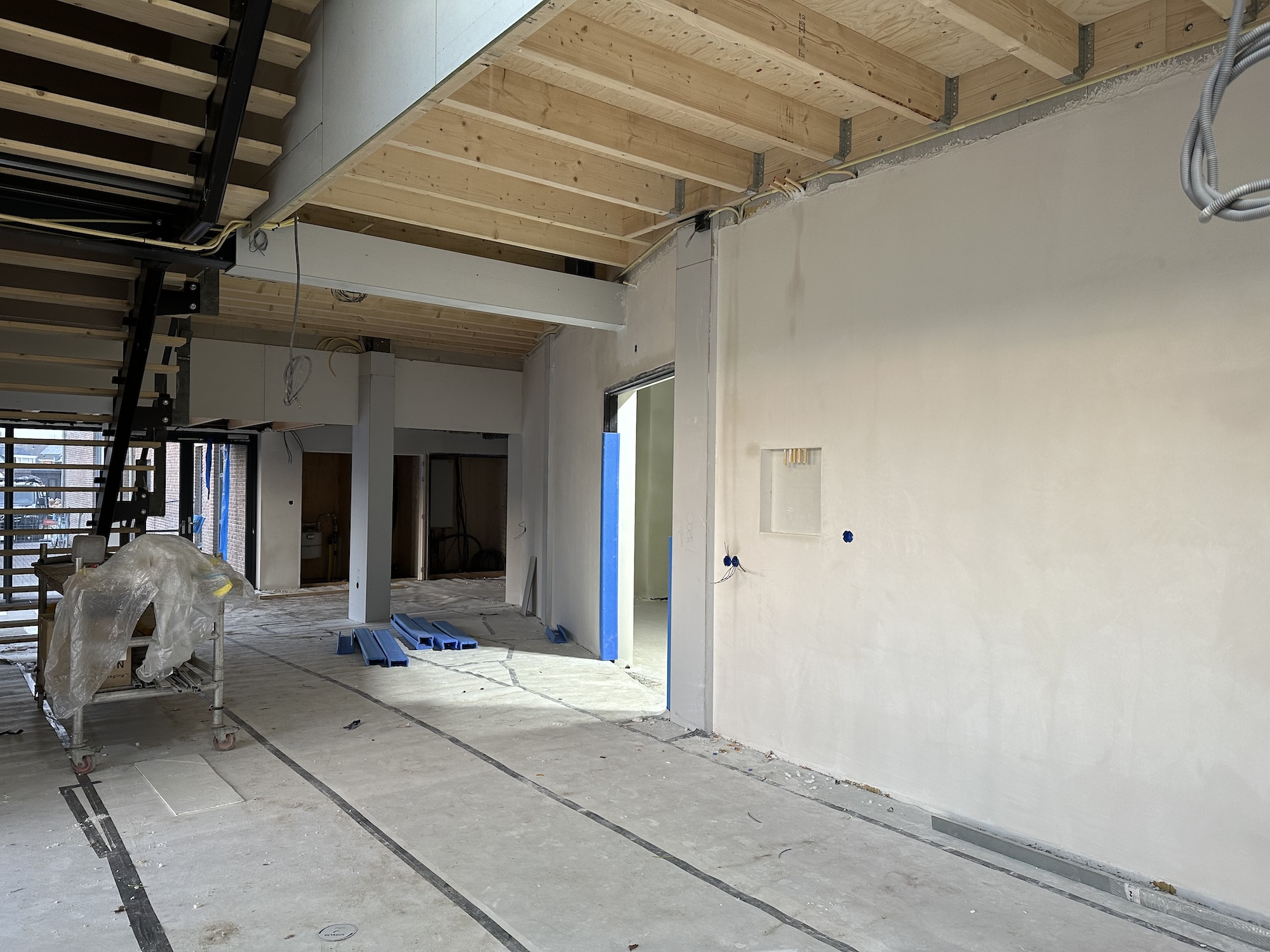

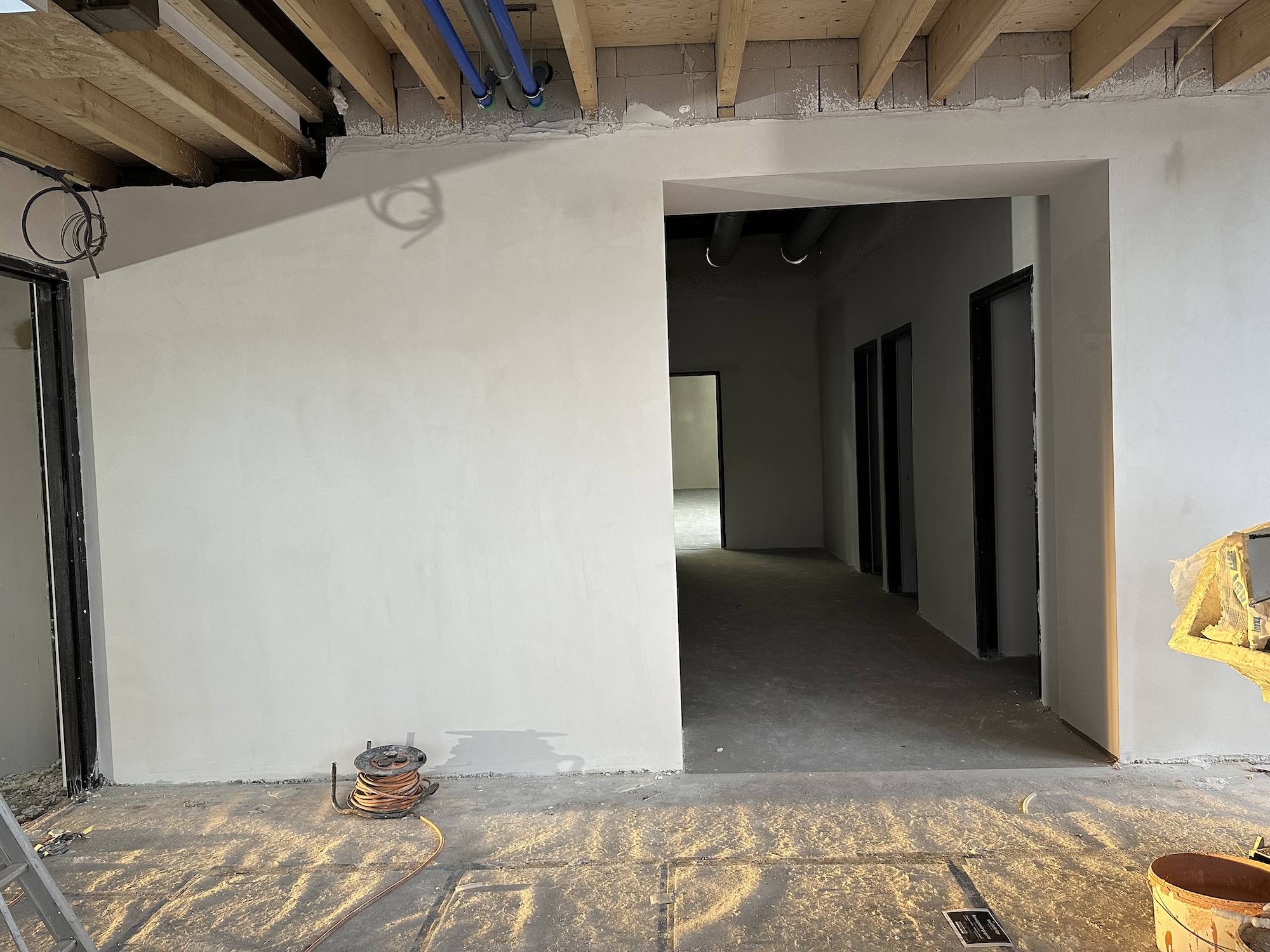

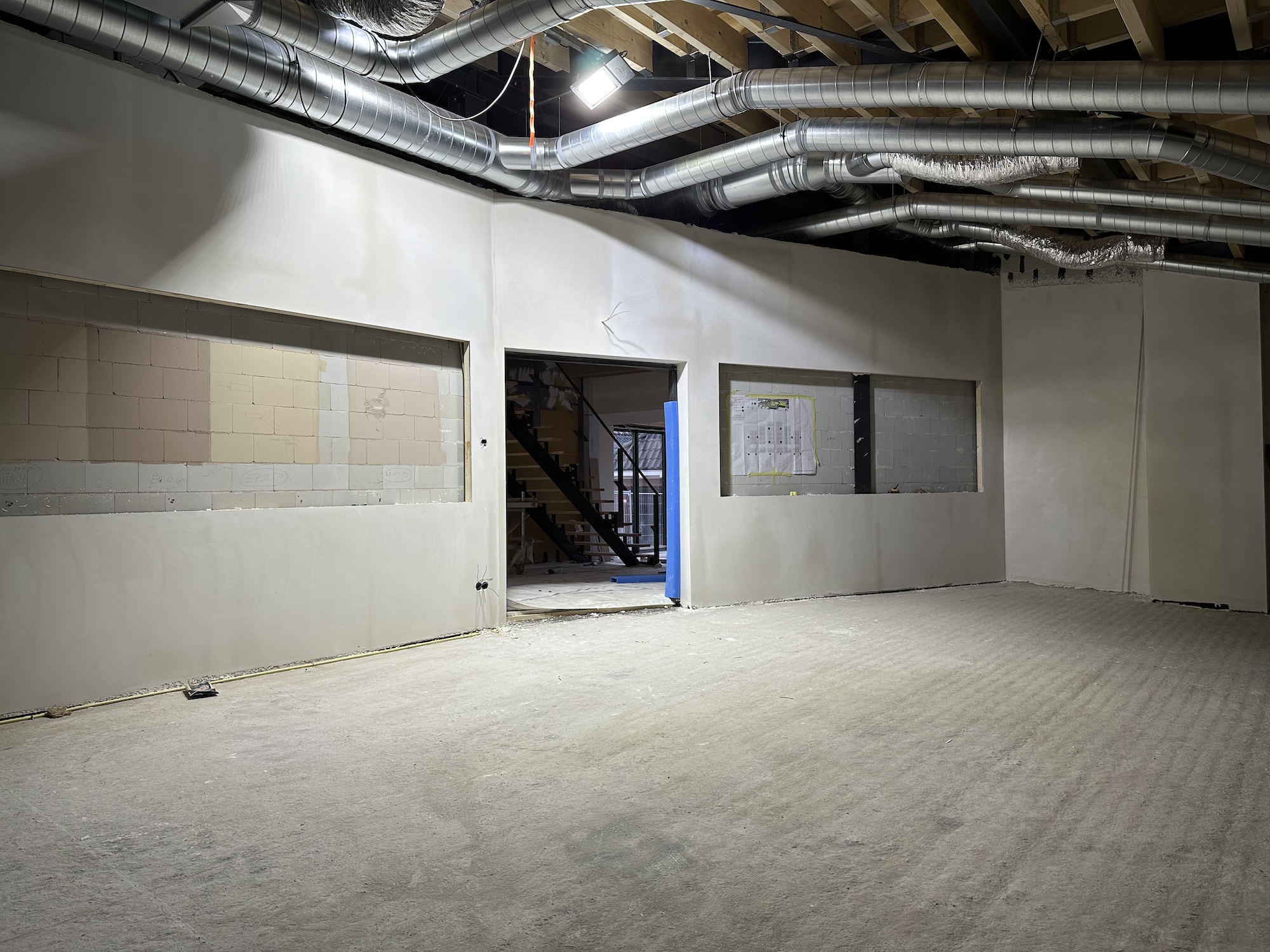

Update 27 januari 2024

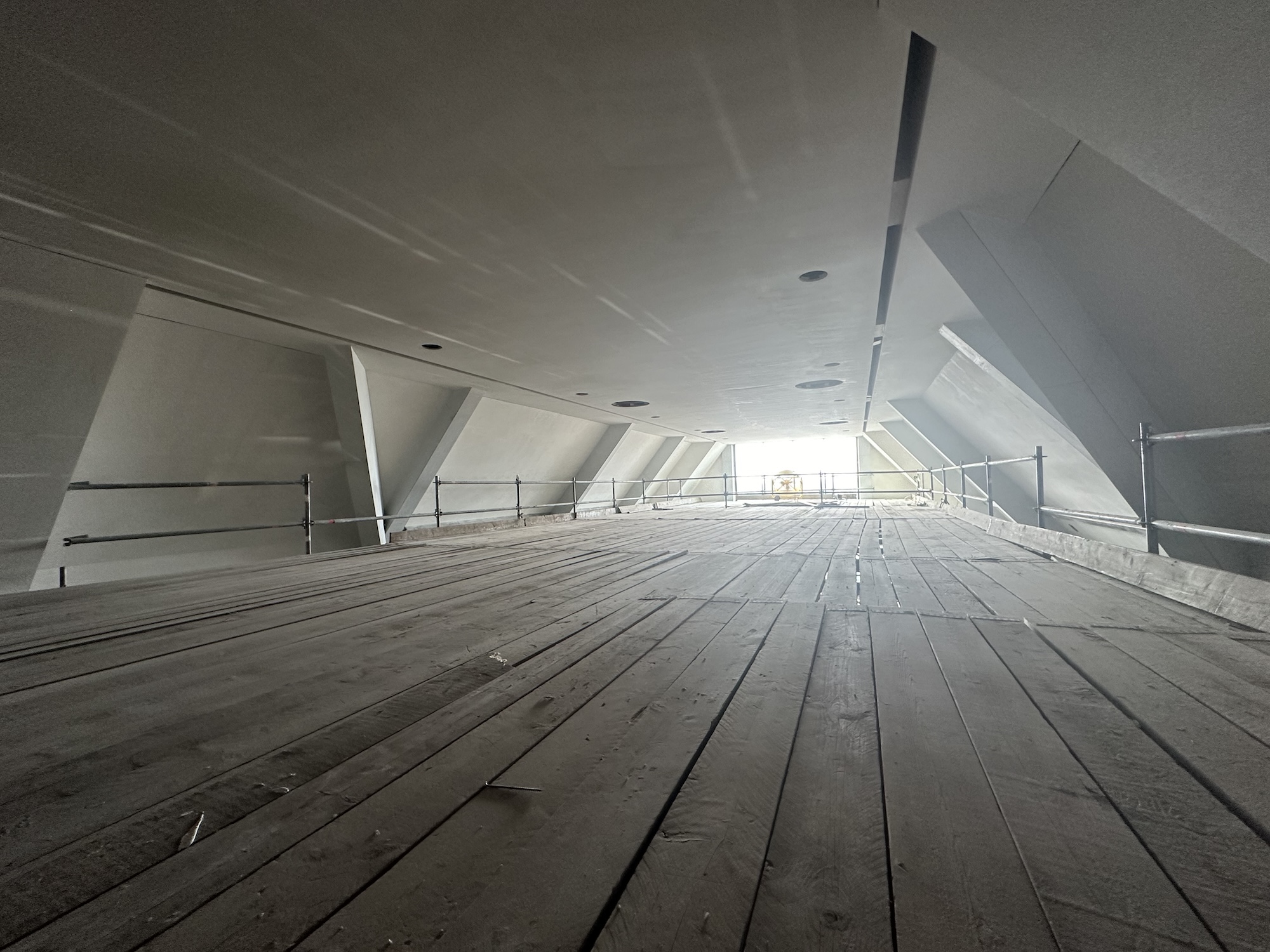

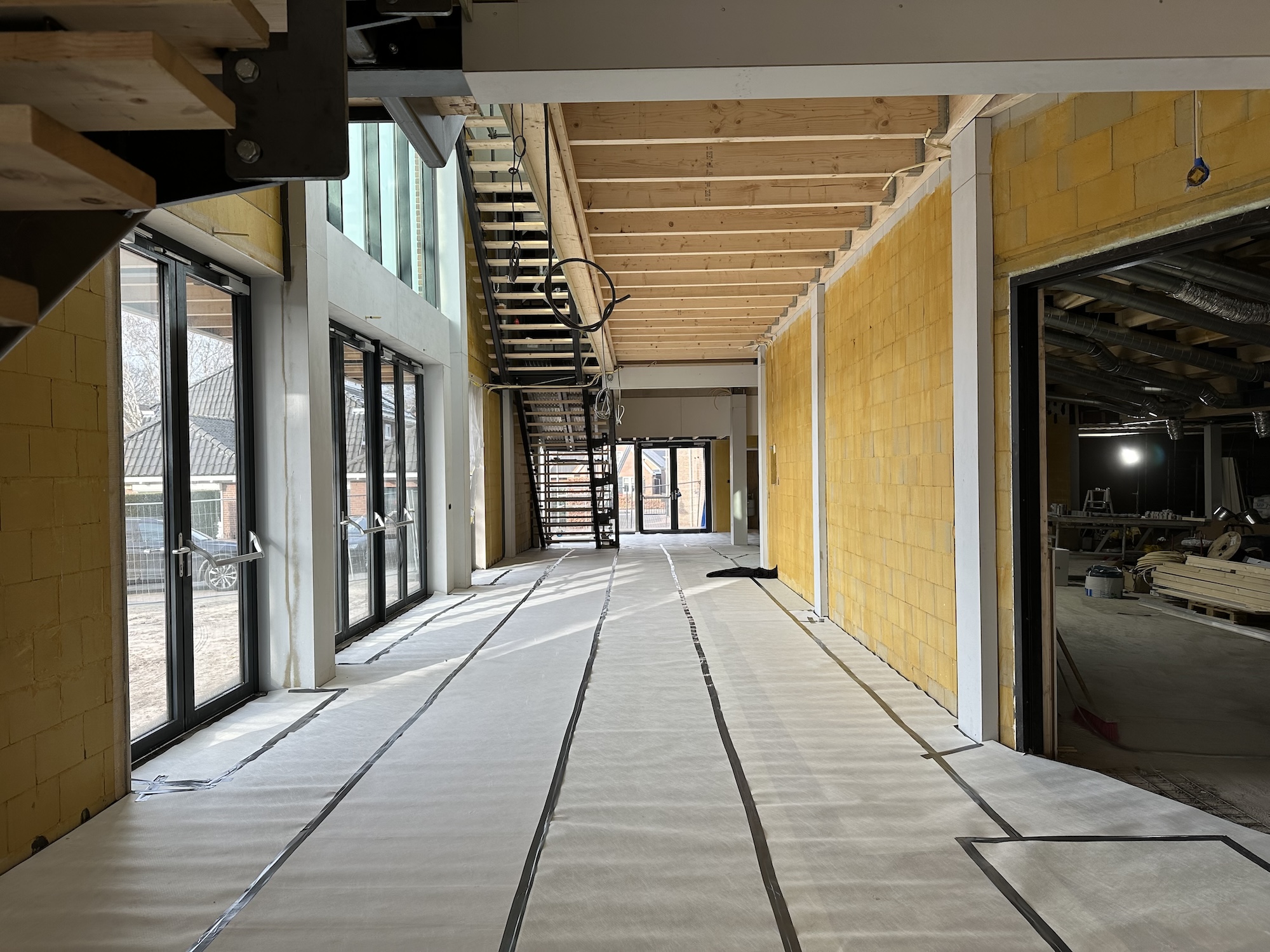

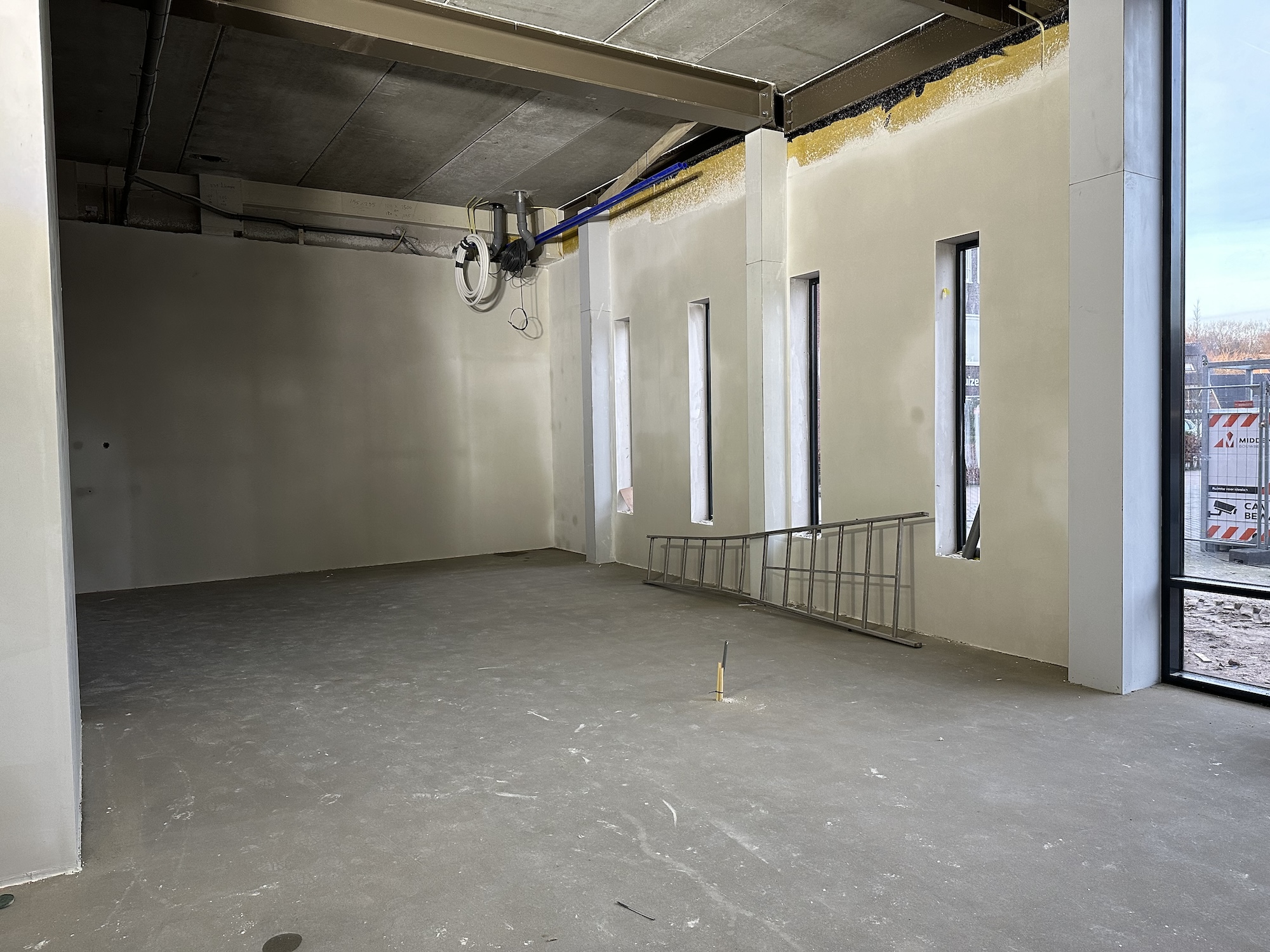

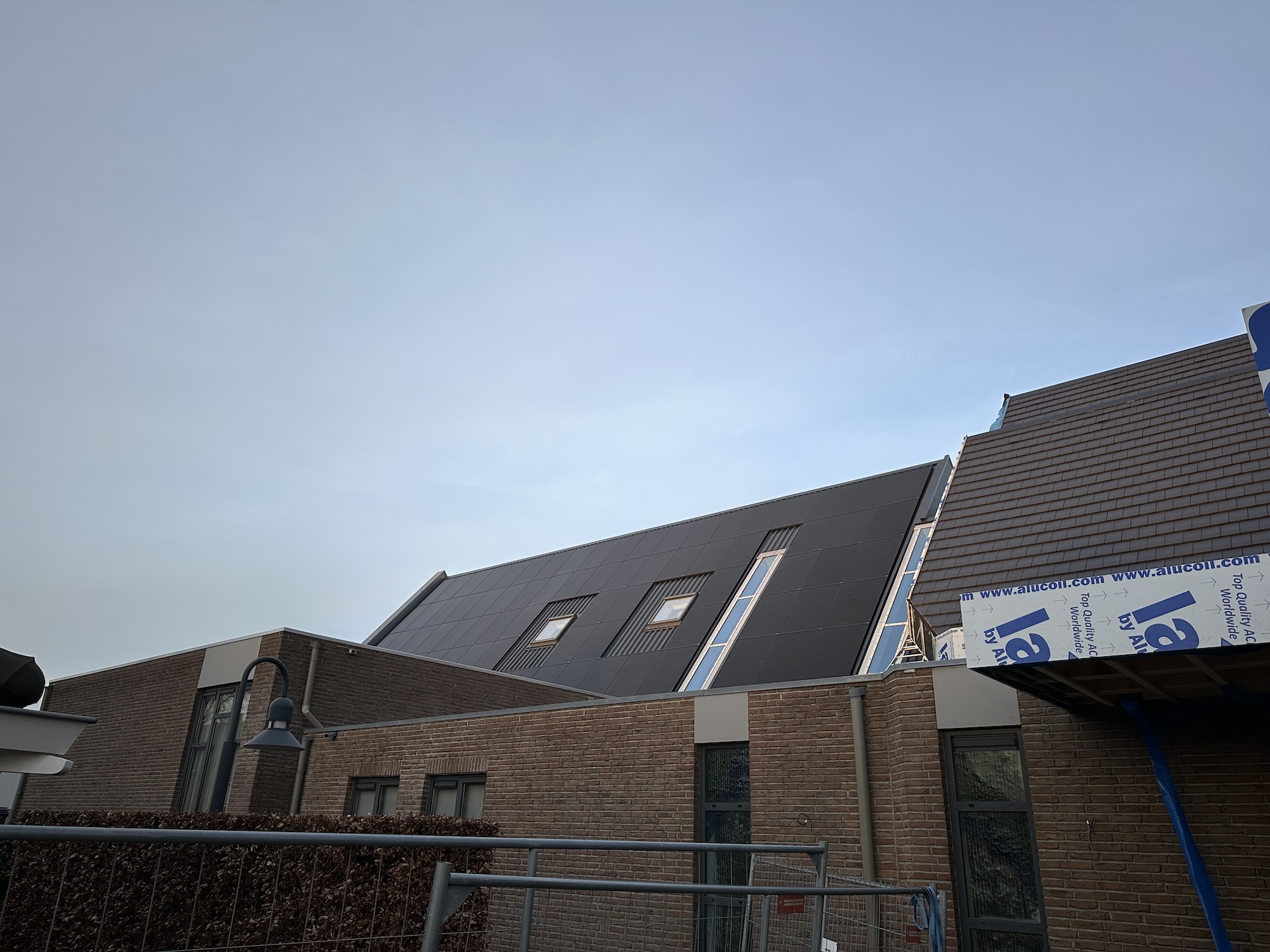

Bijna alle wanden van de kerk zijn inmiddels gestuukt. In de komende week worden de laatste wanden afgewerkt. Vandaag zijn ook zonnepanelen geplaatst.

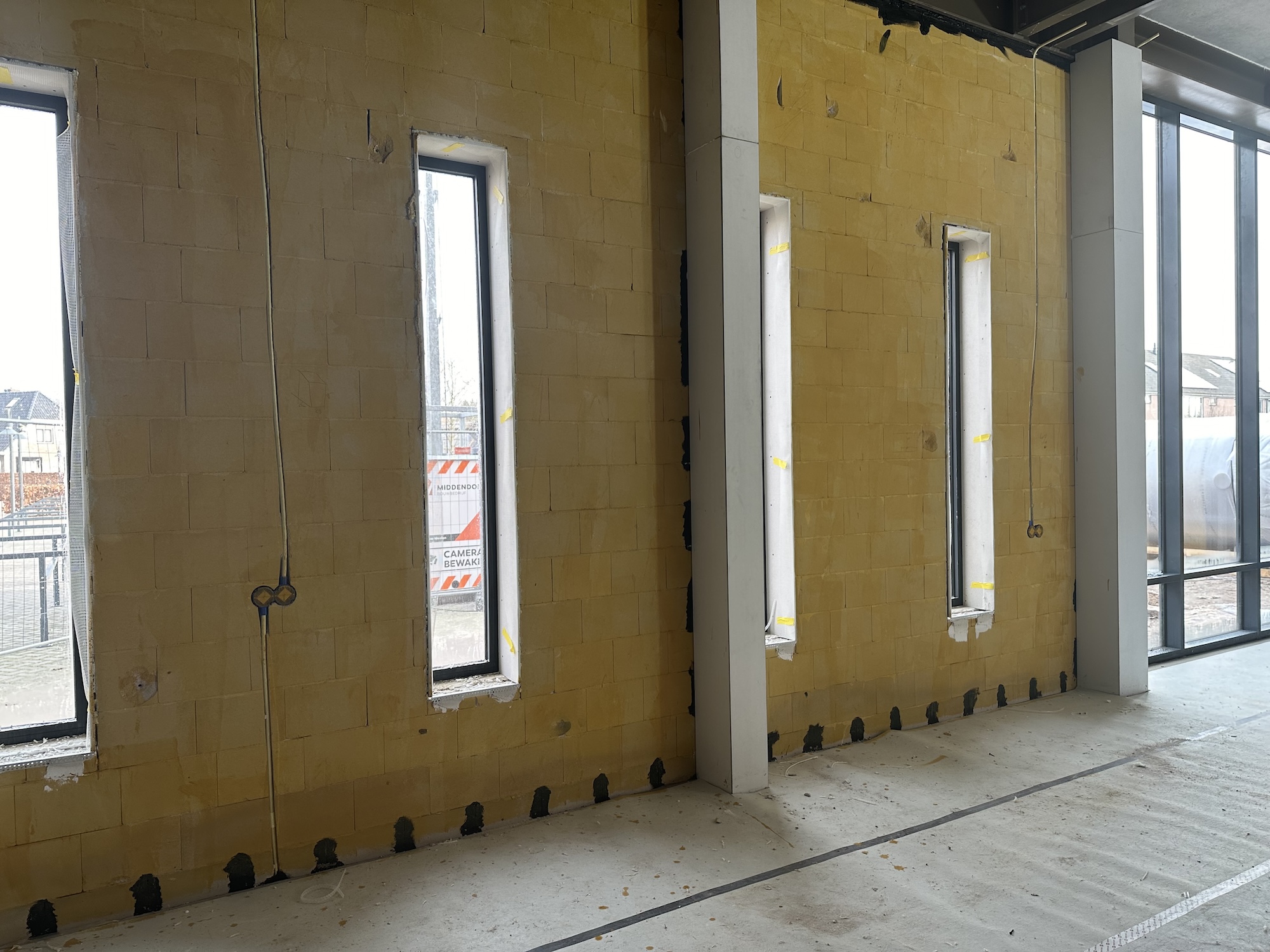

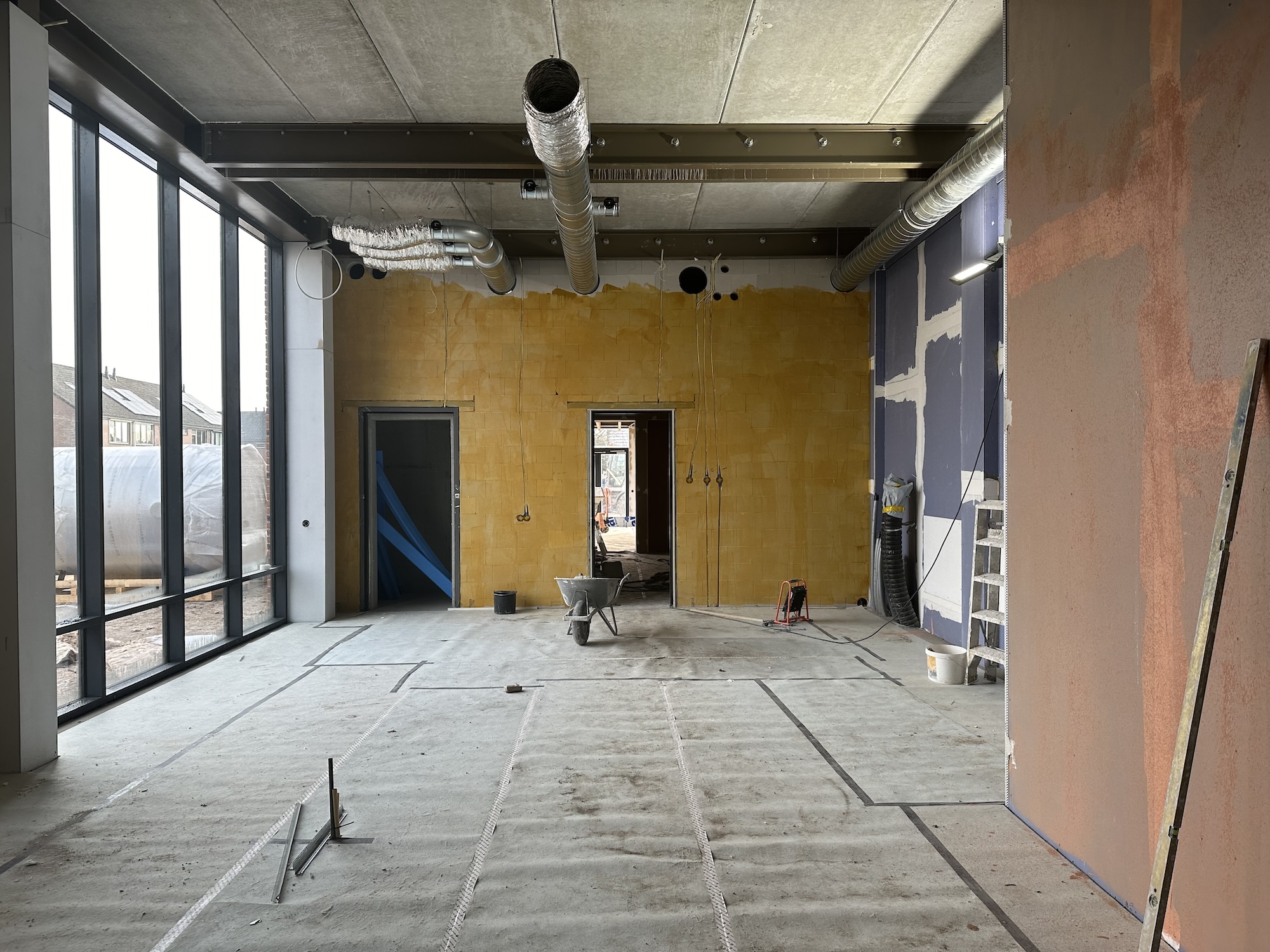

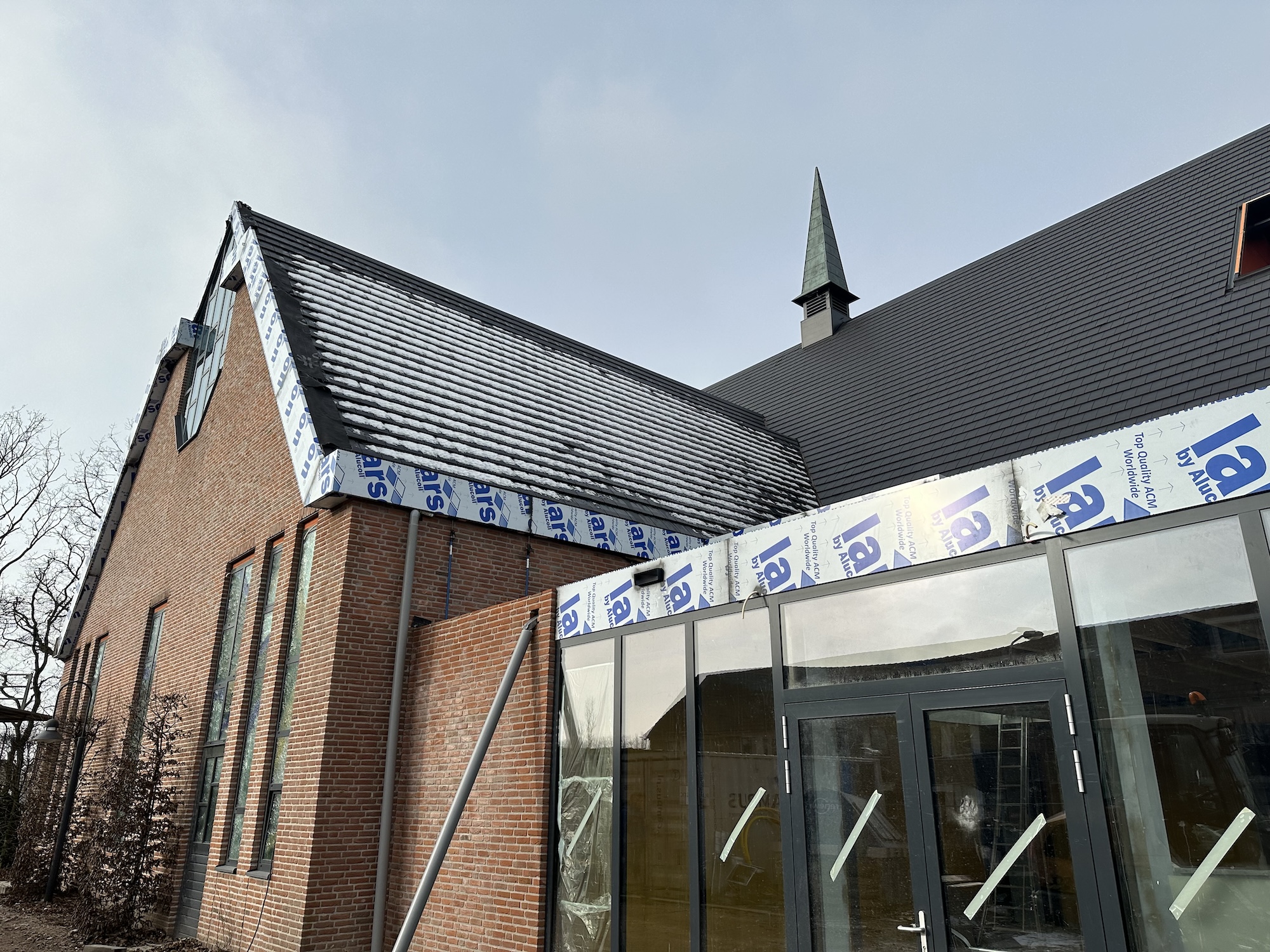

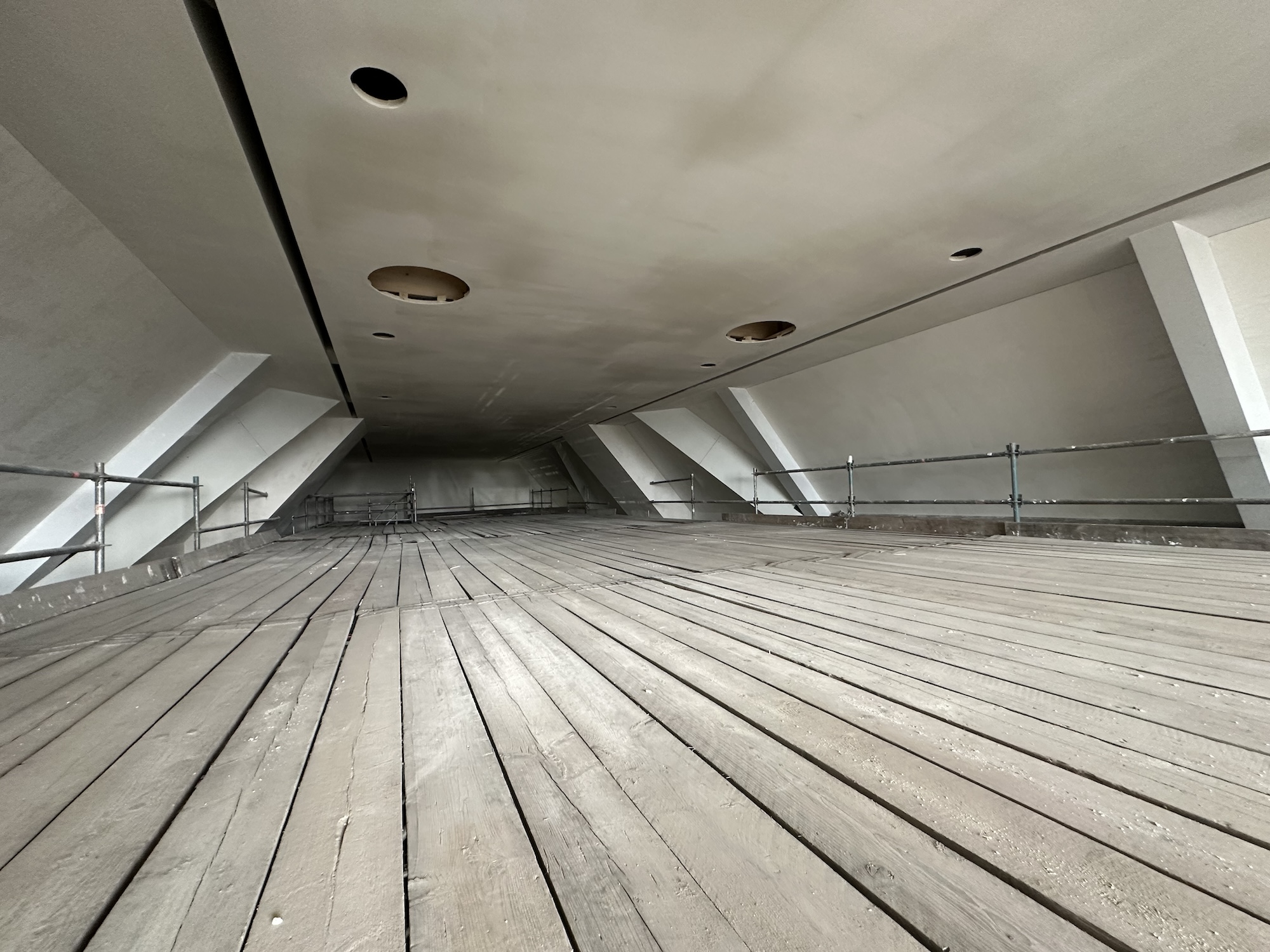

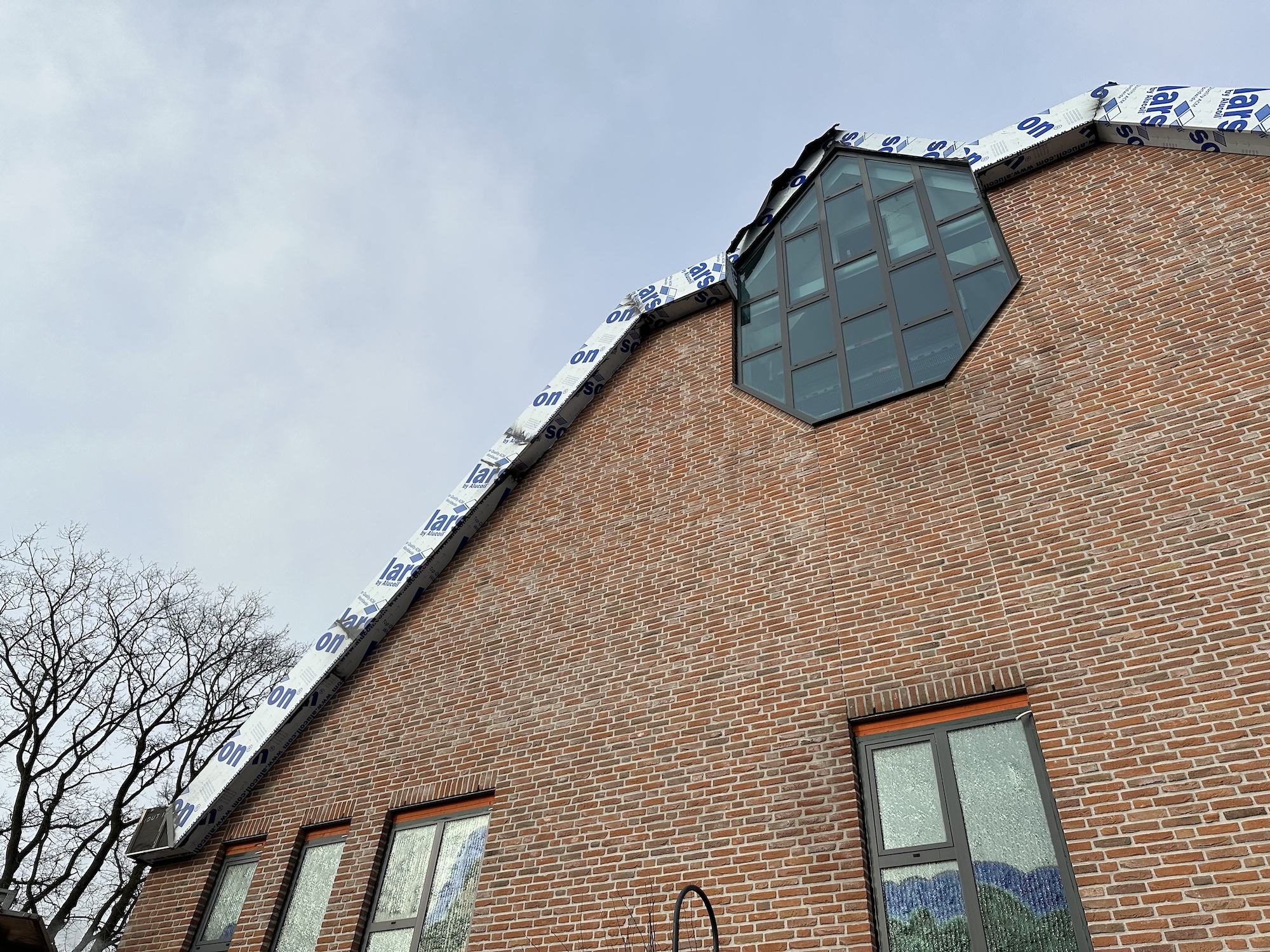

Update 20 januari 2024

Het gehele plafond van de kerkzaal is inmiddels gestuukt. Voor het verdere stukwerk zijn de voorbereidingen getroffen. Verder is de hal bij de hoofdingang afgelopen week voorzien van de cementdekvloer en zijn er allerlei timmerwerkzaamheden uitgevoerd. Ook wordt er gewerkt aan de afwerking van de buitenzijde van de kerk.
